Tình huống minh họa: Một tổng thầu nhận thay đổi thiết kế ở tầng hầm của dự án lớn. Chủ đầu tư hỏi thay đổi này tốn thêm bao nhiêu, nhưng phòng dự toán cần năm ngày bóc lại khối lượng từ bản vẽ PDF, đối chiếu với BOQ đã ký và tra đơn giá trong thư viện. Khi trả lời được thì hạng mục đã thi công xong, và con số đưa ra là con số đã chi, không còn là con số để quyết định.

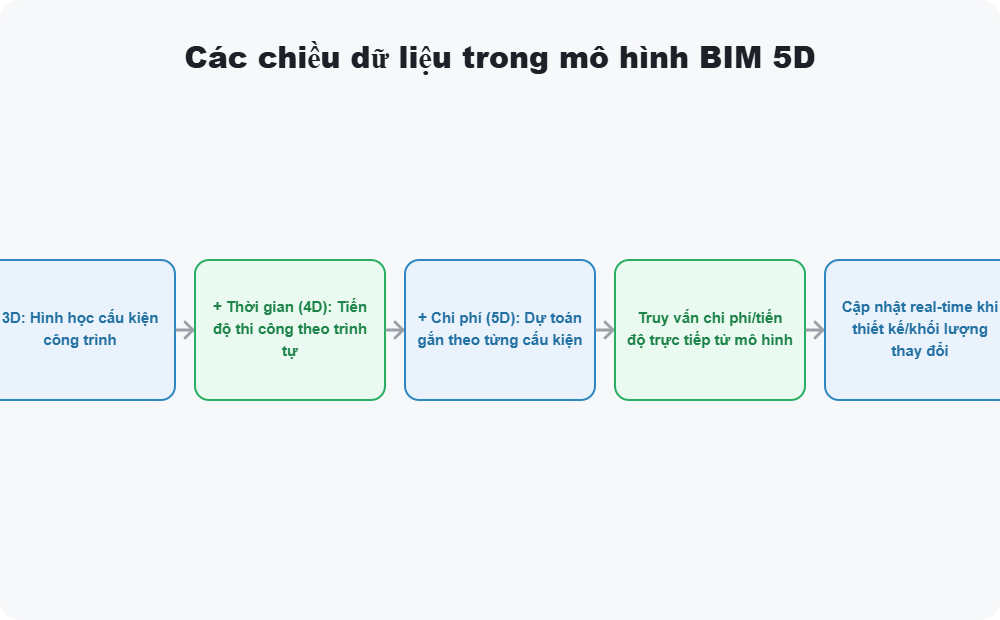

Trả lời ngắn: BIM 5D là mô hình 3D được gắn thêm hai chiều dữ liệu: thời gian và chi phí. Trong tổng thầu xây dựng, nó dùng để bóc khối lượng trực tiếp từ mô hình, ghép khối lượng với đơn giá và BOQ, và lượng hóa mỗi thay đổi thiết kế thành chênh lệch chi phí gần như tức thời. Giá trị không nằm ở mô hình đẹp, mà ở tốc độ trả lời câu hỏi tốn thêm bao nhiêu.
Bài viết này dành cho ai?
Dành cho Giám đốc dự án, Trưởng phòng dự toán – QS, Trưởng nhóm BIM và Giám đốc kỹ thuật của tổng thầu xây dựng đã có mô hình 3D nhưng vẫn bóc khối lượng thủ công. Đây cũng là tài liệu cho ban điều hành cần biết BIM 5D cần chuẩn gì trước khi đầu tư.
Điều gì đang xảy ra?
- Mô hình 3D dùng để phối hợp hình học, còn khối lượng và chi phí vẫn được bóc lại từ bản vẽ 2D.
- Mỗi lần thiết kế sửa, nhóm dự toán bóc lại từ đầu nên chênh lệch chi phí chỉ biết sau khi phát sinh.
- Mã cấu kiện trong mô hình không khớp mã hạng mục trong BOQ, nên không ghép được khối lượng với đơn giá.
- Không có phiên bản mô hình đối chiếu, nên tranh luận thiết kế nào là bản mới nhất kéo dài.
- Thay đổi được ghi nhận theo biên bản giấy, không gắn vào cấu kiện nên không truy vết được nguồn phát sinh.
Điều doanh nghiệp thực sự muốn đạt được
Chức năng: khối lượng bóc được từ mô hình, ghép được với BOQ và đơn giá, và mỗi thay đổi thiết kế cho ra chênh lệch chi phí trong ngày. Quản trị: mỗi cấu kiện có mã hạng mục, phiên bản và người chịu trách nhiệm, nên truy vết được nguồn phát sinh. Tổ chức: kỹ thuật, dự toán và thi công cùng đọc một mô hình thay vì ba bộ hồ sơ khác nhau.
Điều gì đang cản trở?
| Lớp cản trở | Biểu hiện | Hệ quả |
|---|---|---|
| Dữ liệu | Mã cấu kiện trong mô hình khác mã hạng mục trong BOQ | Không ghép được khối lượng với đơn giá, phải bóc lại |
| Quy trình | Thay đổi thiết kế không gắn vào cấu kiện và phiên bản | Chênh lệch chi phí chỉ biết sau khi đã thi công |
| Kiểm soát | Không có mốc đối chiếu khối lượng mô hình với khối lượng nghiệm thu | Sai lệch khối lượng tích lũy, khó phân định trách nhiệm |
| Tổ chức | Nhóm BIM, dự toán và thi công làm việc trên ba bộ hồ sơ | Ba phiên bản sự thật, tranh luận kéo dài |
| Công cụ | Mô hình tách rời hệ thống chi phí và hệ thống mua hàng | Không chốt được giá trị phát sinh trên cùng một nguồn |
Điểm nhìn cốt lõi: BIM 5D không thất bại vì mô hình thiếu chi tiết, mà vì mã cấu kiện trong mô hình không nối được với mã hạng mục trong BOQ và mã vật tư trong mua hàng. Khi ba bộ mã chưa khớp, mọi nỗ lực gắn chi phí vào mô hình đều phải làm thủ công và nhanh lạc hậu sau mỗi lần sửa thiết kế.

Tác động tới doanh nghiệp
| Chiều tác động | Điều gì xảy ra khi BIM 5D chỉ dừng ở hình học |
|---|---|
| Cost | Chi phí bóc lại khối lượng lặp theo mỗi vòng sửa thiết kế, không tạo giá trị mới |
| Margin | Chênh lệch chi phí do thay đổi không được chốt kịp, biên lợi nhuận bị bào mòn âm thầm |
| Cash Flow | Không dự báo được giá trị phát sinh nên không chủ động được nguồn vốn bổ sung |
| Progress | Chờ bóc khối lượng làm chậm phê duyệt thay đổi, đẩy tiến độ và dồn việc về cuối |
| Risk | Tranh chấp khối lượng với chủ đầu tư và thầu phụ vì không có mốc đối chiếu thống nhất |
Nguyên nhân gốc
Mô hình 3D và hệ thống chi phí được dựng cho hai mục đích khác nhau, không dùng chung một bộ mã ↓ Mã cấu kiện, mã hạng mục BOQ và mã vật tư không ánh xạ được với nhau ↓ Khối lượng phải bóc lại thủ công từ bản vẽ 2D mỗi khi thiết kế thay đổi ↓ Thay đổi không gắn vào cấu kiện, phiên bản và biên bản phê duyệt ↓ Chênh lệch chi phí xuất hiện muộn, chỉ được phát hiện khi đã chi ↓ BIM chỉ còn giá trị phối hợp hình học, không tạo được giá trị kiểm soát chi phí
Framework quản trị
MỘT MÔ HÌNH CHUẨN — quy tắc dựng, mức chi tiết LOD và cách chia cấu kiện theo gói công việc ↓ MỘT BỘ MÃ — mã cấu kiện ánh xạ mã hạng mục BOQ và mã vật tư mua hàng ↓ MỘT NGUỒN KHỐI LƯỢNG — bóc từ mô hình theo phiên bản, không bóc lại từ bản vẽ 2D ↓ MỘT BỘ ĐƠN GIÁ — thư viện đơn giá gắn mã hạng mục, có phiên bản áp dụng ↓ MỘT QUY TRÌNH LƯỢNG HÓA THAY ĐỔI — mỗi sửa đổi ra một phiếu chênh lệch chi phí ↓ MỘT MỐC ĐỐI CHIẾU — khối lượng mô hình đối chiếu khối lượng nghiệm thu và thanh toán
Một mô hình chuẩn, một bộ mã cấu kiện, một nguồn khối lượng và một quy trình lượng hóa thay đổi, để mỗi mét vuông trên bản vẽ đều truy vết được về một dòng chi phí.
Khám phá EcoCons → Xem gói Base →Quy trình đề xuất (To-Be)
| Bước | Người phụ trách | Điều kiện vào | Điểm kiểm soát |
|---|---|---|---|
| Chuẩn hóa quy tắc dựng mô hình và mã cấu kiện | Trưởng nhóm BIM | Phạm vi gói công việc đã chốt | Mã cấu kiện ánh xạ được sang mã hạng mục BOQ |
| Bóc khối lượng từ mô hình theo phiên bản | Nhóm BIM + QS | Mô hình đã đạt mức chi tiết yêu cầu | Khối lượng bóc từ mô hình khớp BOQ trong dung sai cho phép |
| Ghép khối lượng với đơn giá và BOQ | QS | Bộ mã và thư viện đơn giá đã sẵn | Mỗi dòng khối lượng có một mã đơn giá tương ứng |
| Lượng hóa thay đổi thiết kế thành chênh lệch chi phí | QS + nhóm BIM | Bản vẽ sửa đổi được phát hành | Phiếu chênh lệch có trước khi thi công hạng mục sửa |
| Đối chiếu khối lượng mô hình với nghiệm thu | QS + Giám sát | Hạng mục đã thi công | Chênh lệch khối lượng có giải trình và phê duyệt |
| Cập nhật dự báo chi phí và dòng tiền | Kế toán công trình + Giám đốc dự án | Phiếu chênh lệch đã duyệt | Dự báo chi phí cập nhật trong kỳ rà soát |
Ví dụ minh họa — số liệu giả định
Ví dụ minh họa — số liệu giả định, không phải thống kê.
Một dự án giả định có 12.000 mét vuông sàn điển hình. Thay đổi thiết kế làm tăng chiều dày lớp chống thấm trên 3.200 mét vuông. Đơn giá chênh lệch giả định 185.000 đồng mỗi mét vuông, nên chênh lệch chi phí là 3.200 × 185.000 = 592.000.000 đồng, tức 592 triệu đồng. Nếu bỏ sót hạng mục này và chỉ cập nhật 2.400 mét vuông, chênh lệch ghi nhận là 2.400 × 185.000 = 444 triệu đồng, thiếu 592 − 444 = 148 triệu đồng. Tự kiểm tra: 1.200 × 1.000 = 1.200.000; 3.200 × 185.000 = 592.000.000; 2.400 × 185.000 = 444.000.000; 592 − 444 = 148.
EcoCons hỗ trợ ở đâu?
| Yêu cầu | Năng lực | Mức đáp ứng |
|---|---|---|
| Bộ mã cấu kiện ánh xạ mã hạng mục BOQ và mã vật tư | Sản phẩm, danh mục vật tư, mã phân tích theo công trình | Tiêu chuẩn + cấu hình |
| Khối lượng bóc từ mô hình gắn vào hạng mục và gói công việc | Dự án, nhiệm vụ, WBS và phân bổ hạng mục | Tiêu chuẩn + cấu hình |
| Ghép khối lượng với thư viện đơn giá và BOQ | Bảng giá, đơn mua, hợp đồng theo hạng mục | Tiêu chuẩn + cấu hình |
| Phiếu chênh lệch chi phí do thay đổi thiết kế | Quy trình duyệt thay đổi gắn hạng mục và giá trị | Mở rộng (AI-X) |
| Kiểm soát nhiều vòng sửa thiết kế và truy vết nguồn phát sinh | Thiết kế riêng cho quản trị thay đổi BIM nhiều cấp | Đề xuất thiết kế |
AI / Automation hỗ trợ ở đâu?
Khi mã cấu kiện đã ánh xạ mã hạng mục và dữ liệu chi phí đã tập trung, AI có thể đọc phiên bản mô hình để phát hiện cấu kiện thiếu mã hoặc thiếu đơn giá, so sánh khối lượng giữa hai phiên bản và liệt kê danh sách cấu kiện thay đổi kèm chênh lệch chi phí dự kiến. Ban điều hành và QS quyết định. AI không tự sửa mô hình, không tự chốt đơn giá, không tự phê duyệt thay đổi và không tự xác nhận khối lượng nghiệm thu.
KPI cần theo dõi
| KPI | Công thức | Tần suất | Chủ sở hữu | Hành động khi lệch |
|---|---|---|---|---|
| Tỷ lệ cấu kiện có mã hạng mục | Cấu kiện đủ mã ÷ tổng cấu kiện | Tuần | Trưởng nhóm BIM | Bổ sung mã trước khi bóc khối lượng chính thức |
| Độ lệch khối lượng mô hình và BOQ | Khối lượng mô hình − khối lượng BOQ | Tuần | QS | Rà lại quy tắc bóc và cập nhật BOQ theo phiên bản |
| Thời gian lượng hóa một thay đổi thiết kế | Thời điểm có phiếu chênh lệch − thời điểm phát hành sửa đổi | Theo sự kiện | QS | Tự động hóa bóc khối lượng, chuẩn hóa phiếu chênh lệch |
| Tỷ lệ thay đổi có phiếu chênh lệch trước thi công | Thay đổi có phiếu trước ÷ tổng thay đổi | Tháng | Giám đốc dự án | Chặn thi công hạng mục sửa khi phiếu chưa được duyệt |
| Độ lệch khối lượng mô hình và nghiệm thu | Khối lượng mô hình − khối lượng nghiệm thu | Tháng | Giám sát + QS | Đối chiếu hiện trường, giải trình và điều chỉnh |

Câu hỏi thường gặp
BIM 5D khác BIM 3D ở điểm nào?
BIM 3D cho mô hình hình học và phối hợp đa bộ môn. BIM 5D thêm chiều thời gian và chiều chi phí, nghĩa là mỗi cấu kiện mang theo khối lượng, tiến độ và đơn giá. Nhờ đó bóc khối lượng và lượng hóa thay đổi thiết kế được thực hiện trực tiếp trên mô hình thay vì bóc lại từ bản vẽ 2D.
Tổng thầu có cần mô hình chi tiết ở mức rất cao không?
Không nhất thiết phải ở mức cao nhất cho mọi hạng mục. Mức chi tiết nên đặt theo mục đích sử dụng: hạng mục dùng để bóc khối lượng và kiểm soát chi phí cần chi tiết đủ để đếm được cấu kiện, còn hạng mục chỉ phối hợp hình học có thể để mức thấp hơn. Đặt mức chi tiết quá cao cho tất cả thường làm chi phí dựng mô hình tăng mà giá trị kiểm soát không tăng tương ứng.
Vì sao mã cấu kiện phải khớp mã hạng mục BOQ?
Vì đây là sợi dây duy nhất nối mô hình với tiền. Khi mã cấu kiện khớp mã hạng mục, khối lượng bóc từ mô hình tự ghép được với đơn giá và hiện lên thành chi phí. Khi hai bộ mã khác nhau, mọi lần bóc khối lượng đều phải làm lại thủ công và kết quả không kiểm chứng được.
Nếu không có BIM 5D thì tổng thầu mất gì?
Mất tốc độ trả lời. Thay đổi thiết kế không được lượng hóa thành chênh lệch chi phí trước khi thi công, nên phát sinh chỉ được biết khi đã chi. Tổng thầu cũng mất khả năng phân định trách nhiệm khi chênh lệch khối lượng xuất hiện, vì không có mốc đối chiếu giữa khối lượng mô hình và khối lượng nghiệm thu.
Có cần thay hệ thống ERP để làm BIM 5D không?
Không nhất thiết phải thay. Nếu hệ thống hiện tại cho phép gắn mã hạng mục, gói công việc và đơn giá theo công trình, có thể tích hợp dữ liệu khối lượng từ mô hình vào đó. Khi số hạng mục và số vòng sửa thiết kế tăng, việc đồng bộ thủ công sẽ quá tải, lúc đó mới cần tính tới tích hợp sâu hơn.
Nên bắt đầu từ đâu nếu đang có mô hình nhưng chưa có BIM 5D?
Bắt đầu từ bộ mã: chốt mã cấu kiện và ánh xạ sang mã hạng mục BOQ cho một hạng mục điển hình. Sau đó chuẩn hóa quy tắc bóc khối lượng và thử một phiếu chênh lệch cho một thay đổi thiết kế thật. Khi quy trình chạy được trên một hạng mục, mới nhân rộng sang các hạng mục còn lại.
Checklist: BIM của bạn đã chạm tới chi phí chưa?
Đọc kết quả: 0–2 ô = BIM 5D đang tạo giá trị; 3–5 ô = cần chuẩn hóa mã và quy tắc bóc khối lượng; 6–8 ô = mô hình đang chỉ dùng để phối hợp hình học.
Kết luận
BIM 5D chỉ có giá trị khi mô hình nối được với chi phí: một bộ mã dùng chung, khối lượng bóc từ mô hình theo phiên bản, đơn giá gắn hạng mục và một phiếu chênh lệch cho mỗi thay đổi thiết kế. Khi bốn thứ này chạy, tổng thầu trả lời được câu hỏi thay đổi này tốn thêm bao nhiêu trong ngày, thay vì sau khi hạng mục đã thi công xong.
