Tình huống minh họa: giữa giai đoạn hoàn thiện, chủ đầu tư đổi từ gỗ công nghiệp sang veneer ở khu vực lễ tân. Site đã tháo tủ cũ để làm lại. Ba tuần sau, QS vẫn chưa nhận được giá chốt và hợp đồng chưa có phụ lục, trong khi chi phí phát sinh đã nằm ở công trình.
Trả lời ngắn: Phát sinh không xấu; xử lý sai mới tốn tiền. Điểm kiểm soát hiệu quả nhất là trước khi thi công: mọi yêu cầu thay đổi phải được đo khối lượng, định giá tác động và có người phê duyệt. Nếu để site làm trước rồi mới báo giá, doanh nghiệp mất quyền thương lượng và biên lợi nhuận công trình bị bào mòn âm thầm.
Bài viết này dành cho ai?
Dành cho CEO, Project Manager, QS và Trưởng phòng Kinh doanh của doanh nghiệp thiết kế – thi công nội thất. Những người phải quyết định thay đổi giữa chừng mà không làm gãy tiến độ hoặc mất lãi công trình.
Điều gì đang xảy ra?
- Yêu cầu thay đổi đến từ chủ đầu tư, kiến trúc sư hoặc chính site khi phát hiện hiện trạng khác thiết kế.
- Site thường làm trước để kịp tiến độ, giấy tờ và giá chốt sau.
- Khối lượng thay đổi không được đo theo BOQ gốc nên khó tính chênh lệch.
- Chi phí phát sinh nằm rải ở mua hàng, nhân công, thầu phụ và vận chuyển.
- Đến cuối công trình, phần phát sinh chưa thu được tiền bị gộp vào lợi nhuận chung nên không rõ lỗ ở đâu.
Điều doanh nghiệp thực sự muốn đạt được
Chức năng: mọi thay đổi có giá, có người duyệt và thi công đúng cái đã duyệt. Quản trị: nhìn được tổng phát sinh theo công trình và theo hạng mục trước khi quá muộn. Tổ chức: rõ ai được yêu cầu, ai định giá, ai phê duyệt và ai chịu trách nhiệm thu tiền phần phát sinh.
Điều gì đang cản trở?
| Lớp cản trở | Biểu hiện | Hệ quả |
|---|---|---|
| Dữ liệu | Thay đổi không gắn mã hạng mục và BOQ gốc | Không đo được chênh lệch khối lượng |
| Quy trình | Site thi công trước khi có giá | Mất quyền thương lượng với khách |
| Kiểm soát | Không có ngưỡng phê duyệt theo giá trị | Thay đổi lớn bị xử lý như việc nhỏ |
| Tổ chức | QS, PM và Kinh doanh không chung một hồ sơ | Tranh chấp nội bộ, chậm phụ lục |
| Công cụ | Yêu cầu nằm ở Zalo và email | Không tổng hợp được theo công trình |
Điểm nhìn cốt lõi: Doanh nghiệp không thiếu cách báo giá phát sinh. Doanh nghiệp thiếu một cổng phê duyệt buộc thay đổi phải có giá và chữ ký trước khi site được phép thi công.

Tác động tới doanh nghiệp
| Chiều tác động | Điều gì xảy ra khi phát sinh mất kiểm soát |
|---|---|
| Cost | Chi phí thật phát sinh nhưng không được ghi vào đúng hạng mục |
| Margin | Lãi công trình giảm vì phần phát sinh bán không đủ bù chi |
| Cash Flow | Đã chi trả thầu phụ nhưng chưa có phụ lục để xuất hóa đơn |
| Progress | Chờ duyệt giá làm gián đoạn chuỗi thi công |
| Risk | Tranh chấp với khách vì không có bằng chứng yêu cầu và phê duyệt |
Nguyên nhân gốc
Không có cổng phê duyệt theo giá trị cho yêu cầu thay đổi ↓ Site tự quyết làm trước để kịp tiến độ ↓ Khối lượng và giá chỉ được xác định sau khi đã thi công ↓ Phát sinh bị ghi muộn hoặc ghi sai hạng mục ↓ Không xuất được phụ lục/hóa đơn cho phần đã làm ↓ Biên lợi nhuận công trình bị bào mòn âm thầm
Framework quản trị

YÊU CẦU — ghi nhận yêu cầu, người đề nghị, thời điểm ↓ ĐO KHỐI LƯỢNG — đối chiếu BOQ gốc và hiện trạng ↓ ĐỊNH GIÁ — vật tư, nhân công, thầu phụ, thời gian ↓ PHÊ DUYỆT — theo ngưỡng giá trị và cấp có thẩm quyền ↓ THI CÔNG — chỉ sau khi có giá và phê duyệt ↓ HỒ SƠ — phụ lục, hóa đơn, bằng chứng nghiệm thu ↓ ĐỐI CHIẾU — chi phí thật với giá đã chốt
Gắn yêu cầu thay đổi, giá chốt và chi phí thật vào một hồ sơ công trình.
Khám phá EcoCons → Xem gói Base →Quy trình đề xuất (To-Be)
| Bước | Người phụ trách | Điều kiện vào | Điểm kiểm soát |
|---|---|---|---|
| Tiếp nhận yêu cầu | PM hoặc Kinh doanh | Khách/site/kts đề nghị | Có mã công trình và hạng mục |
| Đo khối lượng | QS | Đã có yêu cầu bằng văn bản | Đối chiếu BOQ gốc, ghi chênh lệch |
| Định giá | QS + Mua hàng | Khối lượng đã xác nhận | Giá vật tư có nguồn, cộng nhân công |
| Phê duyệt | PM/CEO theo ngưỡng | Có bảng tác động giá | Đúng cấp thẩm quyền |
| Thi công | Site | Đã có phê duyệt | Không làm khi chưa duyệt |
| Lập hồ sơ | QS + Kế toán | Hạng mục hoàn thành | Phụ lục, hóa đơn, bằng chứng |

Nhận bản đồ cổng phê duyệt từ yêu cầu thay đổi đến phụ lục và thu tiền.
Chẩn đoán nhanh → Xem Blueprint →Ví dụ minh họa — số liệu giả định
EcoCons hỗ trợ ở đâu?
| Yêu cầu | Năng lực | Mức đáp ứng |
|---|---|---|
| Ghi nhận yêu cầu thay đổi | Task/project ghi chú, trường tùy chỉnh | Standard + cấu hình |
| Đối chiếu BOQ gốc | Analytic account, task theo hạng mục | Standard + cấu hình |
| Bảng tác động giá | Báo giá phụ lục, mẫu in | Mở rộng (AI-X) |
| Ngưỡng phê duyệt theo giá trị | Quy tắc phê duyệt nhiều cấp | Mở rộng (AI-X) |
| Đối chiếu giá chốt với chi phí thật | Chi phí theo hạng mục và hợp đồng | Đề xuất thiết kế |
AI / Automation hỗ trợ ở đâu?
AI có thể đọc yêu cầu thay đổi, BOQ gốc và chi phí đã phát sinh để gợi ý khối lượng chênh lệch, cảnh báo hạng mục có nguy cơ lỗ và nhắc hồ sơ còn thiếu. Đầu vào gồm BOQ, PO, chấm công và hóa đơn thầu phụ; AI đưa khuyến nghị; PM hoặc QS phê duyệt. AI không tự chốt giá bán với khách và không thay người ký phụ lục.
KPI ban điều hành cần theo dõi
| KPI | Công thức | Tần suất | Chủ sở hữu | Hành động khi lệch |
|---|---|---|---|---|
| Tỷ lệ phát sinh có phê duyệt trước | Yêu cầu duyệt trước ÷ tổng yêu cầu | Tuần | PM | Chặn site thi công khi chưa duyệt |

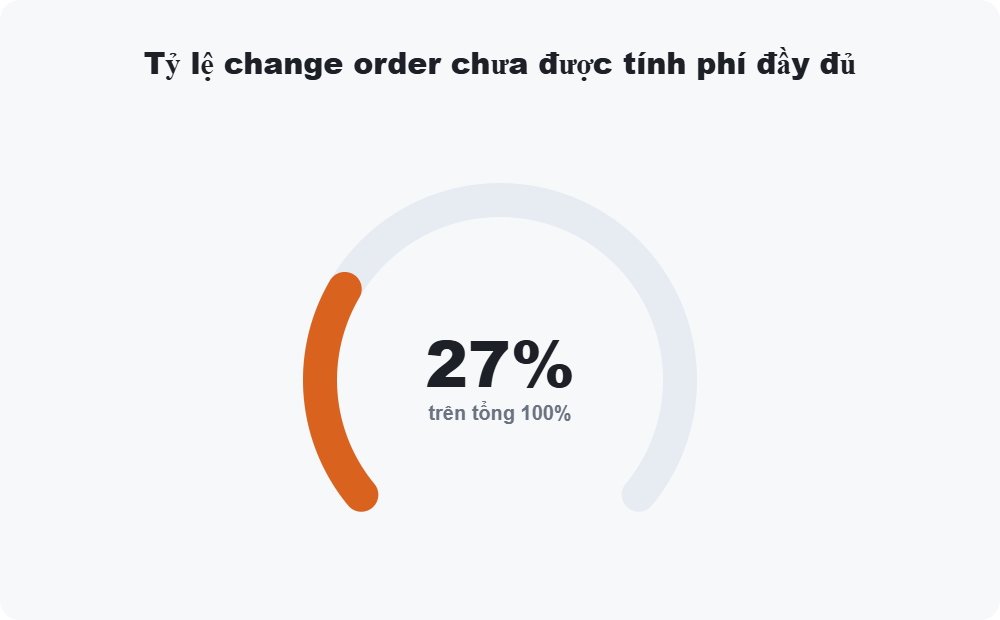

| Chênh lệch giá bán và chi phí phát sinh | Giá đã chốt − chi phí thật | Theo phát sinh | QS | Rà lại bảng định giá |
| Thời gian chốt giá phát sinh | Số ngày từ yêu cầu đến phê duyệt | Tuần | Kinh doanh | Đẩy phê duyệt theo ngưỡng |
| Phát sinh chưa xuất hóa đơn | Giá trị đã làm chưa lập phụ lục | Tháng | Kế toán | Lập phụ lục, xuất hóa đơn |

Câu hỏi thường gặp
Phát sinh giữa chừng có nên thu thêm khách không?
Có, nếu thay đổi làm tăng khối lượng hoặc nâng cấp vật liệu so với hợp đồng. Việc thu thêm phải dựa trên giá đã chốt và phê duyệt, không dựa trên chi phí tự phát. Nếu giá chốt trước khi thi công, doanh nghiệp giữ được quyền thương lượng; nếu làm xong mới báo, khách chỉ còn so sánh với phương án rẻ hơn và doanh nghiệp dễ bị ép giảm giá.
Ai là người được phép phê duyệt một lệnh thay đổi?
Nên có ngưỡng theo giá trị. Thay đổi nhỏ có thể PM duyệt trong hạn mức; thay đổi lớn cần QS lập bảng tác động và CEO hoặc ban điều hành duyệt. Điều quan trọng là ngưỡng được viết thành quy tắc và hệ thống tự chặn khi vượt cấp. Cách này tránh việc site tự quyết những thay đổi lớn rồi báo sau.
Làm sao tránh site tự thi công trước khi có giá?
Hãy biến phê duyệt thành điều kiện bắt buộc trước khi cấp vật tư hoặc huy động thầu phụ. Khi hệ thống không cho phát hành phiếu cấp vật tư cho hạng mục chưa duyệt, site không thể làm trước. Kèm theo đó cần SLA chốt giá nhanh, nếu không site sẽ nói rằng buộc phải làm vì chờ duyệt quá lâu.
Phát sinh đã thi công xong rồi mới phát hiện thì xử lý thế nào?
Vẫn phải làm hồ sơ truy hồi: ghi nhận yêu cầu, xác nhận khối lượng thực tế, định giá và tìm phê duyệt bổ sung. Cần ghi rõ đây là trường hợp ngoại lệ để rút kinh nghiệm. Doanh nghiệp nên rà soát vì sao thay đổi vượt qua được cổng kiểm soát, thay vì chỉ trách cá nhân.
Có cần AI để xử lý phát sinh không?
Chỉ cần khi số lượng thay đổi nhiều và việc tổng hợp thủ công dễ sót. AI hữu ích ở khâu gợi ý chênh lệch khối lượng, cảnh báo hạng mục lỗ và nhắc hồ sơ thiếu. Với công trình ít phát sinh, một biểu mẫu chuẩn và quy tắc phê duyệt rõ thường đã đủ kiểm soát.
Việc chốt giá phát sinh mất bao lâu là hợp lý?
Ngưỡng thời gian do doanh nghiệp tự đặt theo loại thay đổi. Thay đổi nhỏ có thể chốt trong ngày; thay đổi lớn cần vài ngày để lấy giá vật tư và xác nhận khối lượng. Điều cần kiểm soát là cam kết thời gian và người chịu trách nhiệm, để site biết khi nào có kết quả thay vì tự quyết cho kịp tiến độ.
Checklist: doanh nghiệp của bạn có vấn đề này không?
Đọc kết quả: 0–2 ô = kiểm soát tốt; 3–5 ô = cần chuẩn hóa cổng phê duyệt; 6–8 ô = nên xử lý trước khi nhận thêm thay đổi.
Kết luận
Phát sinh là phần khó tránh trong thi công nội thất. Kiểm soát không nằm ở việc cấm thay đổi, mà ở việc buộc mọi thay đổi đi qua một cổng có giá, có người duyệt và có hồ sơ gắn với công trình.
