Một trong những nguyên nhân phổ biến nhất khiến các công ty thi công nội thất gặp khó khăn về dòng tiền không phải là thiếu đơn hàng, mà là công nợ kéo dài — tiền đã thi công xong nhưng chưa thu về, trong khi công ty vẫn phải trả lương nhân công, mua vật tư cho các dự án tiếp theo, và thanh toán cho nhà cung cấp đúng hạn. Nghịch lý là nhiều công ty có doanh thu tăng trưởng đều đặn hàng năm nhưng lại luôn trong tình trạng thiếu tiền mặt, chỉ vì khoảng cách giữa lúc hoàn thành công việc và lúc thực sự nhận được tiền quá dài.
Nguyên nhân sâu xa của vấn đề này thường không phải do khách hàng cố tình chây ì, mà do quy trình xuất hóa đơn của chính công ty thi công thiếu tính hệ thống — hóa đơn chỉ được xuất khi "nhớ ra" hoặc khi kế toán rảnh tay tổng hợp lại, thay vì được gắn chặt với tiến độ thi công thực tế và tự động kích hoạt ngay khi đủ điều kiện.
Vì sao xuất hóa đơn theo tiến độ lại quan trọng
Hầu hết hợp đồng thi công nội thất đều có điều khoản thanh toán theo đợt gắn với tiến độ (ví dụ 30% đặt cọc, 40% khi hoàn thiện phần thô, 30% khi bàn giao). Tuy nhiên, nhiều công ty vẫn có thói quen chờ đến khi hoàn thành toàn bộ một giai đoạn lớn rồi mới tổng hợp và xuất hóa đơn, thay vì xuất ngay khi mốc tiến độ tương ứng đã đạt được và được khách hàng xác nhận.

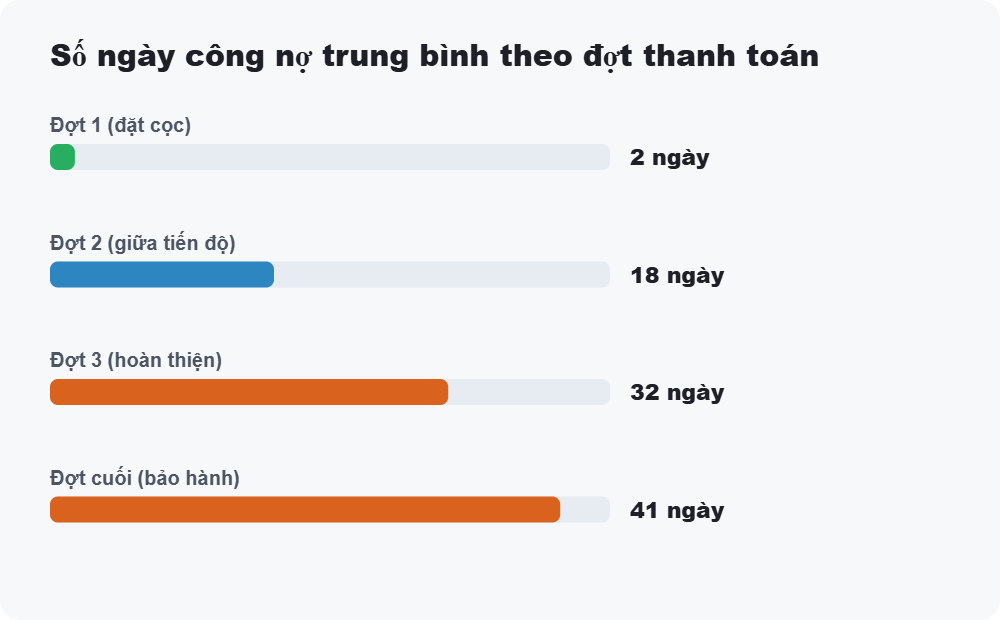

Khoảng thời gian trễ này — dù chỉ vài ngày đến một tuần cho mỗi đợt — cộng dồn qua nhiều đợt thanh toán của nhiều dự án đang chạy song song có thể tạo ra một khoảng trống dòng tiền đáng kể, buộc công ty phải vay vốn ngắn hạn hoặc trì hoãn thanh toán cho nhà cung cấp, tạo ra hiệu ứng domino ảnh hưởng đến toàn bộ chuỗi cung ứng của công ty.
Một vấn đề khác là khi hóa đơn xuất chậm và không gắn rõ với mốc tiến độ cụ thể nào, khách hàng có xu hướng trì hoãn thanh toán lâu hơn vì cảm giác "chưa có gì thúc ép" — trong khi nếu hóa đơn được xuất ngay khi mốc tiến độ hoàn thành và có biên bản nghiệm thu kèm theo, khách hàng có căn cứ rõ ràng và tâm lý sẵn sàng thanh toán đúng hạn hơn nhiều.
Khái niệm cần nắm
Cần phân biệt giữa "mốc tiến độ" (milestone) trong hợp đồng và "điều kiện xuất hóa đơn" (billing trigger) — mốc tiến độ là điểm kỹ thuật đánh dấu một giai đoạn thi công hoàn thành, còn điều kiện xuất hóa đơn là quy tắc cụ thể xác định khi nào công ty được phép chính thức lập hóa đơn cho khách hàng, thường yêu cầu có thêm bước xác nhận nghiệm thu trước khi được xuất hóa đơn.
Một khái niệm quan trọng khác là "tuổi công nợ" (aging) — thời gian tính từ ngày xuất hóa đơn đến ngày thực tế thu được tiền, được phân loại theo các mốc (0-15 ngày, 15-30 ngày, 30-60 ngày, trên 60 ngày) để công ty có cái nhìn rõ ràng về mức độ nghiêm trọng của từng khoản công nợ đang tồn đọng.

Quy trình chuẩn trên ERP
Trên hệ thống, mỗi hợp đồng thi công nên được thiết lập với lịch thanh toán theo đợt ngay từ đầu, mỗi đợt gắn với một mốc tiến độ cụ thể trên module Project. Khi mốc tiến độ được đánh dấu hoàn thành và có biên bản nghiệm thu đính kèm, hệ thống tự động tạo một đề xuất hóa đơn (invoice draft) cho bộ phận kế toán rà soát và xuất chính thức, thay vì phải chờ ai đó nhớ ra và tổng hợp thủ công.
Sau khi hóa đơn được xuất, hệ thống nên tự động theo dõi tuổi công nợ và gửi nhắc nhở tự động cho khách hàng theo lịch đã cấu hình (ví dụ 3 ngày trước hạn, đúng hạn, và 7 ngày sau hạn nếu chưa thanh toán), giảm tải công việc nhắc nợ thủ công cho bộ phận kế toán.
Ban lãnh đạo nên có một báo cáo tổng quan công nợ theo thời gian thực, hiển thị tổng công nợ đang tồn đọng phân loại theo tuổi nợ và theo từng khách hàng, giúp nhanh chóng nhận diện những khoản nợ có nguy cơ cao cần can thiệp sớm trước khi trở thành nợ khó đòi.
Vai trò và trách nhiệm
Quản lý dự án chịu trách nhiệm xác nhận mốc tiến độ đã hoàn thành đúng thực tế và đầy đủ hồ sơ nghiệm thu trước khi đề xuất hóa đơn được kích hoạt, đảm bảo hóa đơn xuất ra luôn có căn cứ rõ ràng để tránh bị khách hàng phản đối.
Bộ phận kế toán chịu trách nhiệm xuất hóa đơn kịp thời ngay khi nhận được đề xuất từ hệ thống, không để tồn đọng, đồng thời theo dõi sát tình hình thanh toán và chủ động liên hệ khi có dấu hiệu chậm trễ bất thường so với lịch sử thanh toán thông thường của khách hàng đó.
Nhân viên kinh doanh phụ trách khách hàng nên được thông báo song song khi có công nợ quá hạn, vì họ thường là người có mối quan hệ trực tiếp và dễ liên hệ, trao đổi với khách hàng một cách khéo léo hơn so với việc chỉ có bộ phận kế toán gửi email nhắc nợ mang tính hành chính.
Lỗi thường gặp và điểm kiểm soát
Lỗi phổ biến nhất là để hóa đơn "chờ" quá lâu sau khi mốc tiến độ đã hoàn thành, vì kế toán bận xử lý các công việc khác hoặc vì thiếu quy trình nhắc nhở tự động — mỗi ngày trì hoãn xuất hóa đơn là một ngày trì hoãn tương ứng trong việc thu tiền về sau.
Một lỗi khác là không theo dõi sát công nợ theo từng khách hàng cụ thể, dẫn đến việc công ty tiếp tục nhận thêm dự án mới từ một khách hàng đang có lịch sử thanh toán chậm trễ ở dự án trước, làm tăng thêm rủi ro tài chính tổng thể.
Điểm kiểm soát quan trọng là thiết lập ngưỡng công nợ tối đa cho phép với mỗi khách hàng trước khi cần phê duyệt đặc biệt để tiếp tục cung cấp dịch vụ, và quy định rõ quy trình leo thang (escalation) khi công nợ vượt quá 30 hoặc 60 ngày — ví dụ chuyển từ nhắc nhở tự động sang liên hệ trực tiếp của quản lý cấp cao.
Tài liệu nên chuẩn hóa
Nên có mẫu lịch thanh toán theo đợt chuẩn hóa để đính kèm ngay trong hợp đồng ký kết ban đầu, giúp khách hàng nắm rõ ngay từ đầu các mốc thanh toán dự kiến, tránh bất ngờ khi nhận hóa đơn giữa chừng dự án.
Cũng nên có mẫu email nhắc nợ theo từng cấp độ (nhắc nhở nhẹ nhàng, nhắc nhở chính thức, cảnh báo tạm dừng thi công nếu cần thiết), giúp bộ phận kế toán xử lý nhất quán và chuyên nghiệp thay vì mỗi lần soạn một kiểu khác nhau tùy tâm trạng.
Kết luận
Xuất hóa đơn theo tiến độ không chỉ là vấn đề kỹ thuật kế toán, mà là một phần quan trọng trong chiến lược quản lý dòng tiền của công ty thi công nội thất. Khi hóa đơn được gắn chặt với tiến độ thực tế và có cơ chế theo dõi công nợ chủ động, công ty không chỉ giảm được rủi ro nợ xấu mà còn duy trì được dòng tiền ổn định để vận hành nhiều dự án song song mà không phải phụ thuộc vào vốn vay ngắn hạn tốn kém.
Một ví dụ minh họa
Xét một công ty đang triển khai song song 8 dự án với tổng giá trị hợp đồng 12 tỷ đồng. Nếu mỗi dự án có độ trễ trung bình 10 ngày giữa lúc mốc tiến độ hoàn thành và lúc hóa đơn thực sự được xuất, tổng cộng công ty có thể đang "giam" hàng trăm triệu đồng doanh thu chưa được ghi nhận chính thức tại bất kỳ thời điểm nào — một khoản tiền đáng kể nếu công ty đang cần vốn lưu động để mua vật tư cho các dự án mới.
Sau khi áp dụng quy trình tự động hóa đề xuất hóa đơn ngay khi mốc tiến độ được xác nhận, độ trễ trung bình giảm xuống còn 1-2 ngày (chỉ còn thời gian kế toán rà soát và xuất chính thức), giải phóng đáng kể lượng vốn lưu động bị "kẹt" trong khâu hành chính, giúp công ty chủ động hơn trong việc lên kế hoạch mua vật tư và trả lương nhân công đúng hạn.
Xử lý các trường hợp công nợ khó đòi
Dù có quy trình tốt đến đâu, vẫn sẽ có những trường hợp khách hàng cố tình trì hoãn hoặc gặp khó khăn tài chính thực sự không thể thanh toán đúng hạn. Với các trường hợp này, công ty nên có một quy trình xử lý rõ ràng theo từng cấp độ: đầu tiên là nhắc nhở thân thiện qua điện thoại hoặc gặp trực tiếp, tiếp theo là văn bản chính thức nêu rõ hậu quả nếu tiếp tục chậm trễ (có thể bao gồm tạm dừng cung cấp dịch vụ bảo hành hoặc tính lãi chậm trả theo hợp đồng), và cuối cùng mới là các biện pháp pháp lý nếu các bước trước không hiệu quả.
Quan trọng là mọi bước trong quy trình xử lý công nợ khó đòi cần được ghi nhận đầy đủ trên hệ thống — ngày liên hệ, nội dung trao đổi, cam kết của khách hàng (nếu có) — để có đầy đủ bằng chứng nếu sau này cần viện đến biện pháp pháp lý để thu hồi công nợ.
Mối liên hệ giữa công nợ và quyết định nhận dự án mới
Một thực hành tốt mà nhiều công ty thi công nội thất áp dụng là thiết lập quy tắc: không ký hợp đồng dự án mới với khách hàng đang có công nợ quá hạn từ dự án trước, trừ khi có sự phê duyệt đặc biệt từ ban lãnh đạo kèm điều kiện thanh toán chặt chẽ hơn (ví dụ yêu cầu đặt cọc cao hơn bình thường). Quy tắc này tuy có thể khiến công ty bỏ lỡ một vài cơ hội kinh doanh trước mắt, nhưng về lâu dài giúp bảo vệ công ty khỏi việc mở rộng rủi ro tài chính với những khách hàng đã có lịch sử thanh toán không tốt.
Áp dụng đồng bộ các nguyên tắc trên — xuất hóa đơn ngay khi đủ điều kiện, theo dõi tuổi nợ chủ động, và ràng buộc rõ ràng giữa công nợ cũ với quyết định nhận dự án mới — sẽ giúp công ty thi công nội thất duy trì một dòng tiền lành mạnh, làm nền tảng vững chắc để phát triển quy mô mà không bị cuốn vào vòng xoáy thiếu vốn lưu động thường gặp trong ngành.
Cuối cùng, nên xem việc quản lý công nợ như một chỉ số sức khỏe tài chính cần theo dõi thường xuyên ở cấp ban lãnh đạo, không chỉ là công việc hành chính của riêng bộ phận kế toán.
Với những công ty còn đang vận hành thủ công, có thể bắt đầu đơn giản bằng một bảng theo dõi công nợ tập trung trên Excel dùng chung cho cả đội, trước khi tiến tới đầu tư một hệ thống tự động hóa hoàn chỉnh hơn khi quy mô dự án tăng lên.
