Chủ đầu tư đến công trường và yêu cầu đổi vị trí một cửa sổ, đội thi công đồng ý thực hiện ngay vì "chuyện nhỏ" và muốn giữ mối quan hệ tốt — ba tuần sau, khi gửi hóa đơn thanh toán bao gồm khoản phát sinh cho thay đổi này, chủ đầu tư phản đối vì "không nhớ đã đồng ý trả thêm tiền" và cho rằng đây là lỗi thiết kế ban đầu cần công ty tự chịu trách nhiệm. Không có văn bản xác nhận nào được lập tại thời điểm yêu cầu thay đổi, khiến công ty rơi vào thế bất lợi trong tranh chấp dù đã thực hiện đúng yêu cầu của chủ đầu tư.
Vì sao change order không có quy trình luôn dẫn đến tranh chấp
Thay đổi thiết kế giữa chừng (change order) là điều gần như không thể tránh khỏi trong các dự án xây dựng — nhưng vấn đề không nằm ở việc có thay đổi hay không, mà nằm ở việc công ty có quy trình rõ ràng để ghi nhận, định giá, và được phê duyệt chính thức trước khi thực hiện hay không. Việc xử lý thay đổi theo kiểu "thỏa thuận miệng" tại hiện trường, dù xuất phát từ thiện chí muốn linh hoạt phục vụ khách hàng, thường tạo ra rủi ro tranh chấp lớn khi đến giai đoạn thanh toán.
Đặc biệt nguy hiểm là tâm lý "chuyện nhỏ không cần làm giấy tờ" của cả hai bên tại thời điểm yêu cầu thay đổi — nhưng khi thay đổi nhỏ tích lũy qua nhiều lần trong suốt dự án, tổng chi phí phát sinh có thể trở thành khoản tiền đáng kể mà không bên nào có ghi nhận rõ ràng về việc đã thỏa thuận từ trước.
Nguyên tắc xây dựng quy trình change order chuyên nghiệp

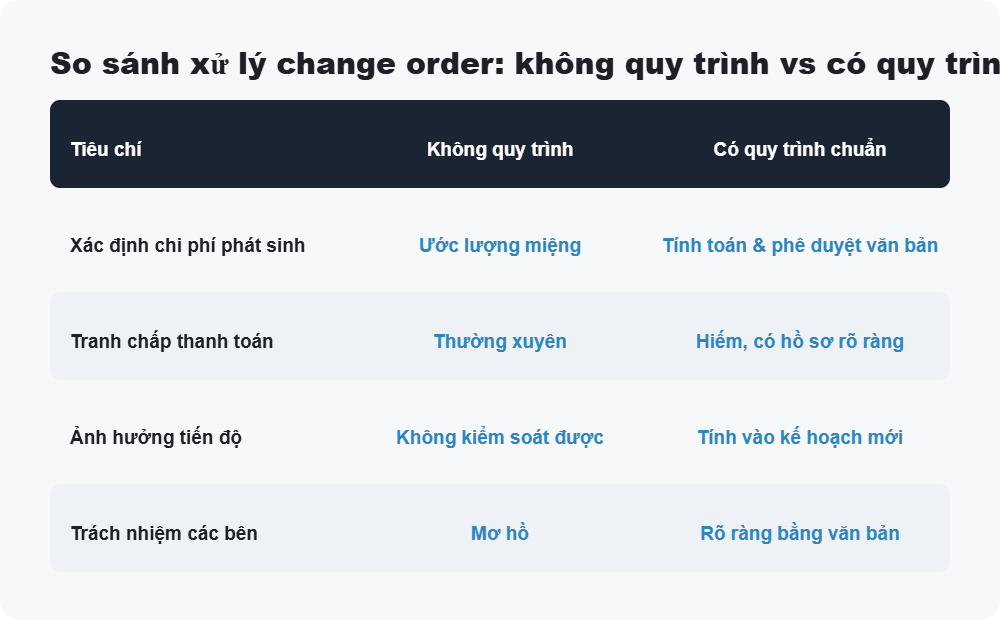

Nguyên tắc cốt lõi là mọi thay đổi thiết kế, dù nhỏ đến đâu, cần được ghi nhận bằng văn bản với xác nhận chi phí và ảnh hưởng tiến độ (nếu có) TRƯỚC KHI thực hiện, không phải sau khi đã hoàn thành mới thông báo cho chủ đầu tư biết mức phí phát sinh.
Việc xây dựng một quy trình đơn giản, nhanh chóng cho những thay đổi nhỏ (không cần thủ tục phức tạp như thay đổi lớn) giúp duy trì sự linh hoạt phục vụ khách hàng mà vẫn đảm bảo có xác nhận văn bản tối thiểu, tránh tâm lý "làm giấy tờ mất thời gian" khiến đội thi công bỏ qua bước quan trọng này.
Quy trình chuẩn trên ERP
Hệ thống nên hỗ trợ tạo yêu cầu thay đổi (change request) ngay tại hiện trường qua ứng dụng di động, với mô tả thay đổi, ước tính chi phí và ảnh hưởng tiến độ sơ bộ, gửi ngay cho chủ đầu tư xác nhận trước khi tiếp tục thực hiện.
Việc theo dõi trạng thái từng change order (đang chờ duyệt, đã duyệt, đã hoàn thành, đã thanh toán) trên hệ thống giúp cả công ty và chủ đầu tư có cái nhìn minh bạch về tiến trình xử lý, tránh tình trạng các thay đổi bị "quên" hoặc không được theo dõi đến khi hoàn tất.
Tổng hợp giá trị các change order theo từng dự án nên được cập nhật liên tục và so sánh với ngân sách gốc, giúp cả hai bên nắm được tổng mức chi phí phát sinh tích lũy, tránh tình huống "sốc" khi nhận hóa đơn cuối kỳ với tổng số tiền phát sinh lớn hơn nhiều so với dự kiến.
Vai trò và trách nhiệm
Đội thi công/chỉ huy trưởng chịu trách nhiệm ghi nhận ngay yêu cầu thay đổi từ chủ đầu tư và không tự ý thực hiện khi chưa có xác nhận chi phí, tránh tình trạng "làm trước, tính tiền sau" gây rủi ro tranh chấp.
Bộ phận kỹ thuật/dự toán chịu trách nhiệm tính toán nhanh chóng và chính xác chi phí phát sinh cho từng yêu cầu thay đổi, đảm bảo chủ đầu tư nhận được thông tin đầy đủ để quyết định trước khi thi công tiếp tục.
Chủ đầu tư (hoặc đại diện được ủy quyền) chịu trách nhiệm xác nhận chính thức bằng văn bản (email, chữ ký điện tử, hoặc ký giấy) trước khi công ty tiến hành thực hiện thay đổi đã yêu cầu.
Lỗi thường gặp và điểm kiểm soát
Lỗi phổ biến nhất là thực hiện thay đổi theo yêu cầu miệng của chủ đầu tư mà không có xác nhận văn bản, với tâm lý tin tưởng lẫn nhau, nhưng lại thiếu bằng chứng khi phát sinh tranh chấp về sau.
Một lỗi khác là không tổng hợp và cập nhật thường xuyên tổng giá trị các change order tích lũy, khiến cả hai bên bất ngờ khi thấy tổng chi phí phát sinh lớn vào cuối dự án, dẫn đến tranh cãi về việc đã thực sự đồng ý với tất cả các khoản phát sinh này hay chưa.
Điểm kiểm soát quan trọng là nên có quy định rõ ràng về ngưỡng giá trị change order cần phê duyệt cấp cao hơn (ví dụ vượt một mức tiền nhất định cần phê duyệt của ban lãnh đạo, không chỉ chỉ huy trưởng công trường), tránh tình trạng change order giá trị lớn được quyết định bởi người không đủ thẩm quyền.
Kết luận
Xử lý thay đổi thiết kế giữa chừng một cách chuyên nghiệp, với xác nhận văn bản trước khi thực hiện, là kỹ năng quản trị quan trọng giúp doanh nghiệp dịch vụ xây dựng tránh những tranh chấp thanh toán tốn kém và bảo vệ mối quan hệ với chủ đầu tư. Khi được hỗ trợ bởi hệ thống ERP có khả năng ghi nhận, tính toán và theo dõi change order minh bạch theo thời gian thực, công ty có thể duy trì sự linh hoạt phục vụ khách hàng mà vẫn đảm bảo quyền lợi tài chính chính đáng của mình.
Phân biệt change order do chủ đầu tư và lỗi thi công cần công ty tự chịu
Không phải mọi thay đổi đều có thể tính phí cho chủ đầu tư — việc phân biệt rõ ràng giữa thay đổi thực sự do yêu cầu mới từ chủ đầu tư (có thể tính phí) và thay đổi cần thiết để khắc phục lỗi thi công hoặc lỗi thiết kế ban đầu của chính công ty (công ty phải tự chịu chi phí) là yếu tố quan trọng để duy trì uy tín và tránh mất lòng tin từ chủ đầu tư khi họ cảm thấy bị tính phí không công bằng cho những vấn đề không phải lỗi của họ.
Việc có tiêu chí rõ ràng và minh bạch để phân loại từng yêu cầu thay đổi, đồng thời sẵn sàng giải thích rõ ràng cơ sở phân loại khi chủ đầu tư thắc mắc, giúp xây dựng niềm tin lâu dài thay vì tạo cảm giác công ty đang tìm cách tính thêm phí cho mọi thay đổi nhỏ nhặt phát sinh trong quá trình thi công.
Ảnh hưởng của change order đến tiến độ tổng thể dự án
Ngoài chi phí, mỗi thay đổi thiết kế còn có thể ảnh hưởng đến tiến độ tổng thể của dự án, đặc biệt nếu thay đổi đó tác động đến các công đoạn tiếp theo có sự phụ thuộc chặt chẽ. Việc đánh giá và thông báo rõ ràng cho chủ đầu tư về ảnh hưởng tiến độ dự kiến (không chỉ chi phí) khi có yêu cầu thay đổi lớn, giúp chủ đầu tư đưa ra quyết định có đầy đủ thông tin, tránh tình huống họ chỉ nhận ra ảnh hưởng tiến độ khi dự án đã bị chậm trễ mà không hiểu rõ nguyên nhân.
Xây dựng biểu giá tham khảo nhanh cho các thay đổi phổ biến
Với những loại thay đổi thường gặp lặp lại qua nhiều dự án (di chuyển vị trí ổ cắm điện, thay đổi loại gạch ốp lát), việc xây dựng sẵn một biểu giá tham khảo nhanh cho các hạng mục phổ biến này giúp rút ngắn đáng kể thời gian phản hồi khi chủ đầu tư yêu cầu thay đổi, thay vì phải tính toán từ đầu cho mỗi yêu cầu tương tự. Biểu giá tham khảo cũng giúp đảm bảo tính nhất quán trong việc định giá thay đổi giữa các dự án khác nhau, tránh tình trạng cùng một loại thay đổi nhưng được tính giá khác nhau tùy vào ai là người ước tính tại thời điểm đó.
Quản lý kỳ vọng của chủ đầu tư ngay từ đầu dự án
Việc chủ đầu tư hiểu rõ ngay từ đầu rằng mọi thay đổi thiết kế đều có thể phát sinh chi phí và cần được xác nhận chính thức, thông qua điều khoản rõ ràng trong hợp đồng ban đầu, giúp giảm thiểu bất ngờ và tranh cãi khi thực sự có yêu cầu thay đổi phát sinh trong quá trình thi công. Việc dành thời gian giải thích quy trình change order cho chủ đầu tư ngay trong buổi họp khởi động dự án, thay vì chỉ đề cập sơ qua trong hợp đồng mà không ai thực sự đọc kỹ, giúp thiết lập kỳ vọng đúng đắn và tạo thuận lợi cho quá trình hợp tác suôn sẻ hơn trong suốt dự án.
