Dự án chậm hai tuần so với hợp đồng, và chủ đầu tư áp dụng ngay điều khoản phạt chậm tiến độ theo đúng con số ghi trong hợp đồng — nhưng thực tế, nguyên nhân chậm trễ chủ yếu đến từ việc chủ đầu tư phê duyệt bản vẽ thay đổi chậm hơn cam kết gần mười ngày. Vì công ty không có hồ sơ ghi nhận rõ ràng về việc chờ đợi phê duyệt này, họ không có cơ sở để phản bác khoản phạt, dù nguyên nhân thực sự không hoàn toàn thuộc về mình.
Vì sao không phải mọi chậm trễ đều là lỗi của nhà thầu
Điều khoản phạt chậm tiến độ là công cụ phổ biến trong hợp đồng xây dựng để bảo vệ quyền lợi chủ đầu tư, nhưng việc áp dụng máy móc điều khoản này mà không phân tích kỹ nguyên nhân thực sự của sự chậm trễ có thể dẫn đến tình huống công ty bị phạt oan cho những nguyên nhân không thuộc trách nhiệm của mình — chậm phê duyệt từ chủ đầu tư, thời tiết bất khả kháng, hoặc các yếu tố khách quan khác ngoài tầm kiểm soát.

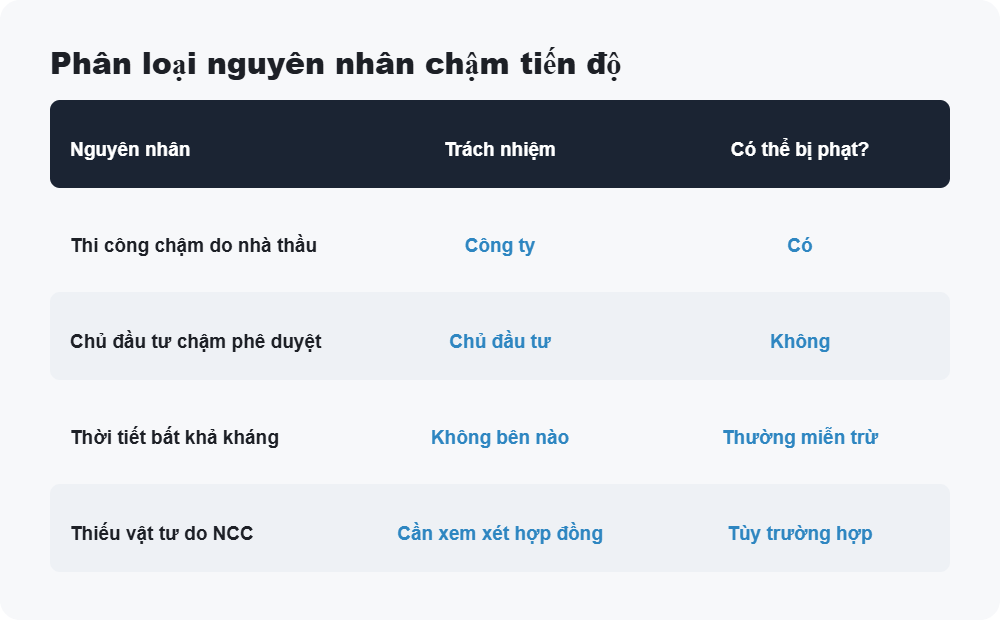

Vấn đề càng phức tạp hơn khi nguyên nhân chậm trễ đến từ sự kết hợp của nhiều yếu tố khác nhau, một phần do công ty và một phần do các bên khác, đòi hỏi phải phân tích tỷ lệ trách nhiệm hợp lý thay vì áp dụng phạt toàn bộ cho công ty hoặc miễn hoàn toàn trách nhiệm.
Nguyên tắc xây dựng hồ sơ chứng minh nguyên nhân chậm trễ

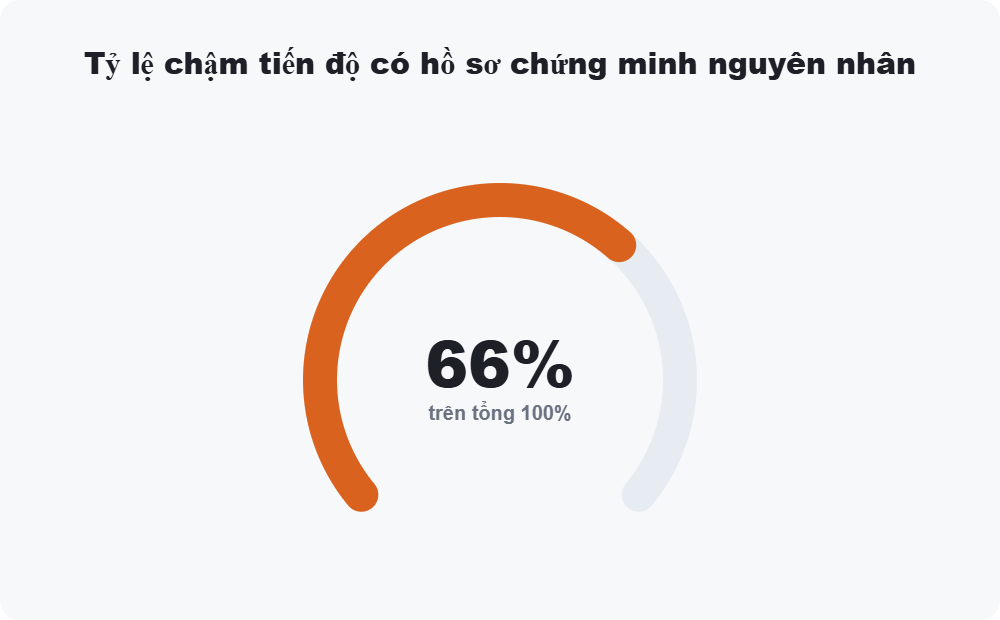

Nguyên tắc cốt lõi là mọi sự kiện có khả năng ảnh hưởng đến tiến độ (chậm phê duyệt, thời tiết bất lợi, thiếu vật tư do nguyên nhân khách quan) cần được ghi nhận kịp thời tại thời điểm xảy ra, không chờ đến khi có tranh chấp mới cố gắng tái hiện lại diễn biến đã qua.
Việc thông báo chính thức cho chủ đầu tư ngay khi phát hiện nguyên nhân có thể ảnh hưởng đến tiến độ, kèm theo đề xuất điều chỉnh mốc thời gian tương ứng (nếu hợp đồng cho phép), giúp tạo hồ sơ minh bạch và thể hiện thiện chí, đồng thời là cơ sở pháp lý quan trọng nếu sau này cần tranh luận về trách nhiệm chậm trễ.
Quy trình chuẩn trên ERP
Hệ thống nên hỗ trợ ghi nhận nhật ký công trường hàng ngày, bao gồm các sự kiện có thể ảnh hưởng đến tiến độ (thời tiết, chờ phê duyệt, thiếu vật tư), tạo thành hồ sơ liên tục có giá trị chứng minh khi cần đối chiếu nguyên nhân chậm trễ sau này.
Việc theo dõi tiến độ thực tế so với kế hoạch theo thời gian thực, với khả năng đánh dấu rõ ràng nguyên nhân của từng khoảng chậm trễ cụ thể, giúp phân tích chính xác phần trách nhiệm thuộc về công ty và phần thuộc về các yếu tố khách quan hoặc bên khác.
Hệ thống cũng nên hỗ trợ lưu trữ toàn bộ thông tin liên lạc chính thức với chủ đầu tư liên quan đến các vấn đề ảnh hưởng tiến độ, tạo thành hồ sơ đầy đủ và có tổ chức khi cần trình bày trong quá trình đàm phán hoặc giải quyết tranh chấp.
Vai trò và trách nhiệm
Chỉ huy trưởng công trường chịu trách nhiệm ghi nhận kịp thời và đầy đủ các sự kiện ảnh hưởng đến tiến độ ngay khi xảy ra, không để chậm trễ trong việc lập hồ sơ hoặc thông báo cho các bên liên quan.
Ban quản lý dự án chịu trách nhiệm phân tích tổng thể nguyên nhân chậm trễ khi kết thúc dự án hoặc khi có tranh chấp phát sinh, chuẩn bị hồ sơ và lập luận thuyết phục để bảo vệ quyền lợi hợp pháp của công ty.
Bộ phận pháp lý (nếu có) hoặc tư vấn pháp lý bên ngoài hỗ trợ đánh giá tính hợp lý của điều khoản phạt trong hợp đồng và tư vấn chiến lược đàm phán khi có tranh chấp về trách nhiệm chậm tiến độ.
Lỗi thường gặp và điểm kiểm soát
Lỗi phổ biến nhất là không ghi nhận kịp thời các sự kiện ảnh hưởng tiến độ tại thời điểm xảy ra, dẫn đến khi cần chứng minh nguyên nhân chậm trễ sau này, chỉ còn lại trí nhớ mơ hồ không đủ sức thuyết phục.
Một lỗi khác là không thông báo chính thức cho chủ đầu tư khi phát hiện nguyên nhân có thể ảnh hưởng tiến độ, với tâm lý "để sau tính", khiến mất đi cơ hội yêu cầu điều chỉnh mốc thời gian hợp đồng kịp thời.
Điểm kiểm soát quan trọng là nên có rà soát định kỳ tiến độ thực tế so với kế hoạch, phát hiện sớm dấu hiệu chậm trễ tiềm ẩn để có biện pháp can thiệp hoặc thông báo kịp thời, thay vì chỉ nhận ra khi đã chậm trễ nghiêm trọng và khó khắc phục.
Kết luận
Xử lý phạt vi phạm hợp đồng do chậm tiến độ một cách công bằng đòi hỏi hồ sơ chứng minh nguyên nhân đầy đủ và kịp thời, không chờ đến khi tranh chấp phát sinh mới cố gắng tìm bằng chứng. Khi được hỗ trợ bởi hệ thống ERP có khả năng ghi nhận nhật ký công trường và theo dõi tiến độ theo thời gian thực, doanh nghiệp dịch vụ xây dựng có thể bảo vệ quyền lợi hợp pháp của mình và tránh những khoản phạt không công bằng cho những nguyên nhân nằm ngoài tầm kiểm soát.
Đàm phán điều khoản phạt hợp lý ngay từ giai đoạn ký hợp đồng
Nhiều tranh chấp về phạt chậm tiến độ có thể được giảm thiểu ngay từ đầu nếu công ty chú ý đàm phán điều khoản phạt hợp lý khi ký hợp đồng, thay vì chấp nhận mọi điều khoản do chủ đầu tư đưa ra mà không xem xét kỹ. Việc đề xuất các điều khoản loại trừ rõ ràng cho những nguyên nhân khách quan (thời tiết cực đoan, thay đổi thiết kế từ chủ đầu tư, chậm phê duyệt) ngay trong hợp đồng, giúp giảm thiểu tranh cãi về sau khi những tình huống này thực sự xảy ra.
Việc đàm phán mức trần cho tổng giá trị phạt (thường tính theo phần trăm giá trị hợp đồng) cũng là biện pháp bảo vệ quan trọng, tránh tình huống khoản phạt tích lũy theo ngày trở nên quá lớn so với giá trị thực tế của dự án nếu chậm trễ kéo dài ngoài dự kiến.
Cân bằng giữa đấu tranh quyền lợi và duy trì quan hệ hợp tác
Ngay cả khi có đầy đủ cơ sở để tranh luận về trách nhiệm chậm trễ, việc lựa chọn cách tiếp cận đối thoại xây dựng thay vì đối đầu gay gắt với chủ đầu tư thường mang lại kết quả tốt hơn về lâu dài, đặc biệt khi công ty muốn duy trì cơ hội hợp tác trong các dự án tương lai. Việc trình bày rõ ràng, có căn cứ về nguyên nhân chậm trễ, kèm theo đề xuất giải pháp thay vì chỉ tập trung vào việc từ chối trách nhiệm, thường tạo được sự đồng thuận dễ dàng hơn từ phía chủ đầu tư.
Vai trò của biên bản họp định kỳ trong việc xác lập trách nhiệm
Biên bản các cuộc họp định kỳ giữa công ty và chủ đầu tư trong suốt quá trình thi công, ghi nhận rõ ràng tình trạng tiến độ, các vấn đề phát sinh, và trách nhiệm xử lý đã được thống nhất tại mỗi thời điểm, là bằng chứng có giá trị pháp lý cao khi cần chứng minh diễn biến dự án đã xảy ra như thế nào. Việc duy trì thói quen lập và gửi biên bản họp ngay sau mỗi cuộc họp quan trọng, được cả hai bên xác nhận, giúp tạo ra chuỗi hồ sơ liên tục và đáng tin cậy hơn nhiều so với việc chỉ dựa vào trí nhớ hoặc ghi chép rời rạc không chính thức.
Xây dựng kế hoạch khôi phục tiến độ khi phát hiện chậm trễ sớm
Ngoài việc chứng minh nguyên nhân, việc chủ động đề xuất kế hoạch khôi phục tiến độ (tăng ca, tăng nhân lực, điều chỉnh trình tự thi công) ngay khi phát hiện dấu hiệu chậm trễ, thay vì chỉ chờ đợi và giải thích khi đã quá muộn, thể hiện tinh thần trách nhiệm và thường được chủ đầu tư đánh giá cao, có thể giúp giảm nhẹ hoặc miễn trừ một phần khoản phạt ngay cả trong trường hợp một phần nguyên nhân thực sự thuộc về công ty.
