Hợp đồng thi công phân tán: vì sao DN dịch vụ xây dựng mất kiểm soát ngay từ đầu

Hợp đồng thi công nằm rải rác giữa Word, email và Zalo là nguyên nhân gốc rễ khiến doanh nghiệp dịch vụ xây dựng mất kiểm soát dòng tiền, phát sinh và nghiệm thu ngay từ vòng hợp đồng.
27 tháng 7, 2026 bởi
Hợp đồng thi công phân tán: vì sao DN dịch vụ xây dựng mất kiểm soát ngay từ đầu
Fu Nguyễn

Khác với tổng thầu – nơi rủi ro nằm ở khâu dự thầu – doanh nghiệp dịch vụ xây dựng gánh rủi ro ngay tại khoảnh khắc ký hợp đồng thi công. Một bản hợp đồng thi công điệp cừu, phụ lục, điều khoản thanh toán nằm rải rác giữa file Word trên laptop của estimator, email giữa sales và chủ đầu tư, tin nhắn Zalo giữa project manager và đối tác thầu phụ. Khi cần rà soát điều khoản phát sinh, không ai tìm đủ chứng từ trong 24 giờ. Khi cần đối chiếu tạm ứng theo giai đoạn, kế toán phải tổng hợp từ 4-5 nguồn khác nhau và thường ra kết quả muộn 7-10 ngày. Đó là hợp đồng thi công phân tán – dấu hiệu mất kiểm soát đầu tiên, và là dấu hiệu tốn kém nhất. Bài viết phân tích bốn điểm đứt gãy cụ thể mà doanh nghiệp dịch vụ xây dựng hay gặp, quy chi phí thực, và con đường hợp nhất trên ERP kết hợp AI Agent rà soát điều khoản.

minh họa

1. Hợp đồng phân tán khác gì với hợp đồng phi tập trung?

Nhiều chủ doanh nghiệp nhầm hai khái niệm. Hợp đồng phi tập trung (decentralized) là chủ đích: mỗi công trình có một hợp đồng độc lập, được ký bởi người được ủy quyền, nhưng vẫn lưu về một hệ thống trung tâm. Hợp đồng phân tán (fragmented) là tình trạng vô tổ chức: bản chính ở tủ, bản scan trên Google Drive của sales, điều khoản sửa miệng qua Zalo, phụ lục bổ sung chỉ tồn tại trong email. Hệ quả là có tới 3-4 "phiên bản" cùng tồn tại và không ai biết bản nào là bản có hiệu lực pháp lý gần nhất. Sự khác biệt có vẻ, nhưng hậu quả tài chính rất thực: hợp đồng phi tập trung vẫn kiểm soát được, hợp đồng phân tán thì không.

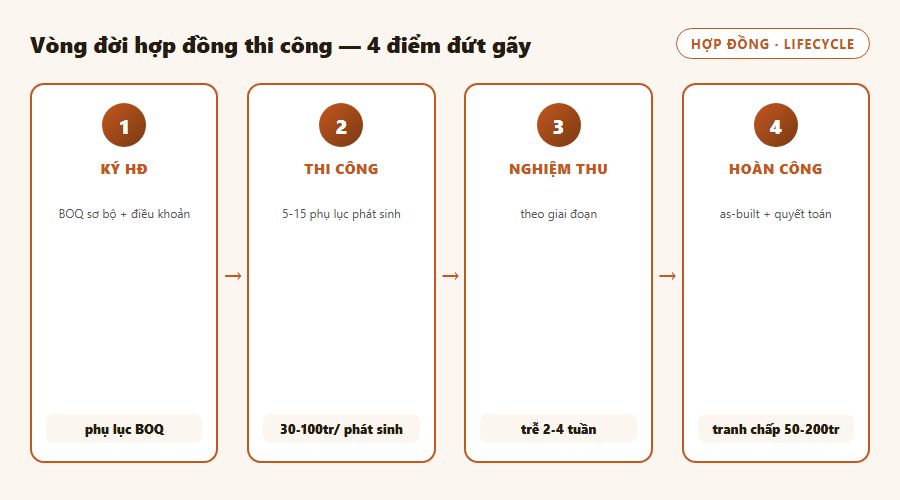

Trong ngành dịch vụ xây dựng, vấn đề trầm trọng hơn các ngành khác vì vòng đời hợp đồng thi công dài: từ ký đến hoàn công có thể kéo dài 6-18 tháng, phát sinh 5-15 phụ lục, trải qua 2-3 người quản lý hợp đồng (sales rời công ty, PM thay người, estimator chuyển việc). Mỗi lần thay người, một phần ngữ cảnh hợp đồng bị mất. Khi cần tra cứu điều khoản bảo hành năm thứ 2, người mới không biết hỏi ai, không biết tìm ở đâu. Vòng đời dài biến mỗi công trình thành một archive sống, và archive sống cần hệ thống lưu trữ có cấu trúc – không thể dựa vào hộp thư cá nhân.

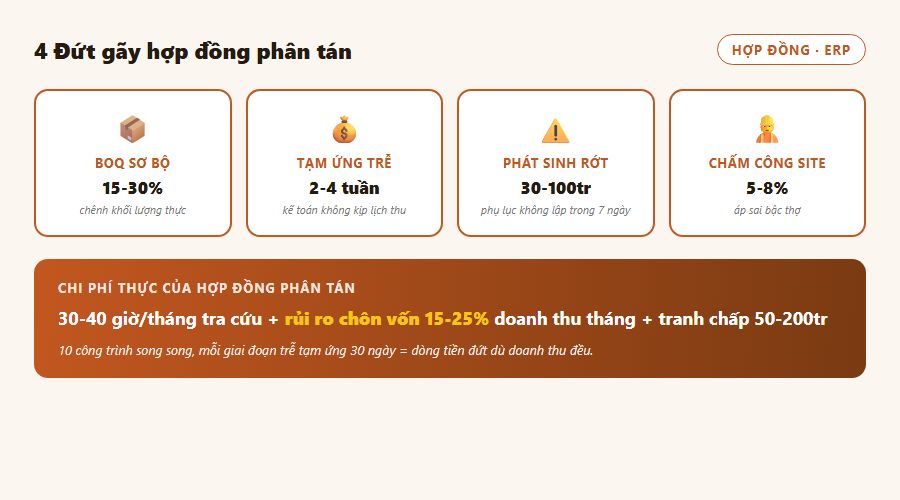

2. Bốn điểm đứt gãy mà DN dịch vụ xây dựng hay gặp

Đứt gãy thứ nhất – giữa điều khoản và khối lượng thực tế. BOQ đính kèm hợp đồng thường là bản estimat sơ bộ, khi thi công khối lượng thực tế chênh 15-30%. Nhưng phụ lục điều chỉnh khối lượng lại nằm ngoài hệ thống hợp đồng chính, nằm trong biên bản nghiệm thu từng giai đoạn. Khi có tranh chấp, hai nguồn không đối chiếu được, và doanh nghiệp không chứng minh được chênh lệch là phát sinh hợp lệ hay vi phạm hợp đồng.

Đứt gãy thứ hai – giữa điều khoản thanh toán và lịch tạm ứng. Hợp đồng ghi thanh toán theo giai đoạn nghiệm thu (thường 20-30% tạm ứng đầu, 30-40% theo tiến độ, 20-30% sau bàn giao, 5-10% bảo lưu). Nhưng lịch tạm ứng thực tế do PM và chủ đầu tư thỏa thuận miệng, kế toán chỉ biết khi nhận được yêu cầu xuất hóa đơn. Khoảng trễ này 2-4 tuần, đủ để dòng tiền bị bóp nghẹt và đủ để kế toán không kịp lập lịch thu tiền theo quý.

Đứt gãy thứ ba – giữa phát sinh và điều khoản Variation. Khi có phát sinh (thêm việc, đổi vật tư, điều chỉnh thiết kế), thực tế là PM xác nhận bằng tin nhắn rồi mới làm phụ lục sau. Nếu phụ lục không được rà soát với điều khoản Variation Order của hợp đồng chính, doanh nghiệp có thể mất quyền yêu cầu thanh toán phần phát sinh – vì điều khoản gốc quy định "phát sinh không có phụ lục trong 7 ngày sẽ không được thanh toán". Mỗi phát sinh bị rớt là 30-100 triệu không thu hồi được.

Đứt gãy thứ tư – giữa chấm công nhân công và điều khoản đơn giá nhân công. Hợp đồng thi công thường có phụ lục đơn giá nhân công theo bậc thợ. Nhưng chấm công ca tại site ghi tay, không liên kết với phụ lục đơn giá. Khi tính lương công trình, kế toán phải đối chiếu thủ công 2 nguồn và dễ áp sai bậc thợ – chênh 5-8% quỹ lương công trình là chuyện thường, và chênh này thường đi kèm tranh chấp nội bộ với thầu phụ nhân công.

3. Chi phí thực của hợp đồng phân tán

Chi phí không nằm ở giấy tờ, nằm ở thời gian tra cứu và rủi ro bỏ sót điều khoản. Một doanh nghiệp dịch vụ xây dựng cỡ 15-20 công trình song song, mỗi tháng nhân sự tốn trung bình 30-40 giờ chỉ để tìm và tổng hợp chứng từ hợp đồng khi có yêu cầu nội bộ hoặc từ chủ đầu tư. Quy đổi ra chi phí nhân sự, đó là 15-20 triệu/tháng – đủ thuê một nhân sự chuyên hợp đồng. Nhưng chi phí hiện rõ này chỉ là phần nổi; phần chìm lớn hơn nhiều.

Tệ hơn là rủi ro bỏ sót điều khoản thanh toán. Khi một giai đoạn nghiệm thu đạt nhưng không có ai "trigger" yêu cầu tạm ứng theo đúng điều khoản, doanh nghiệp tự chôn vốn 30-60 ngày cho giai đoạn đó. Với 10 công trình song song, mỗi công trình một giai đoạn trễ tạm ứng trung bình 30 ngày, tổng vốn bị chôn có thể lên 15-25% doanh thu tháng – con số đủ làm dòng tiền đứt dù doanh thu ghi sổ vẫn đều. Đây là dạng "rò rỉ" âm thầm: không ai nhận ra cho đến khi cần vốn để trả lương hoặc trả thầu phụ.

Rủi ro pháp lý còn đắt hơn. Khi có tranh chấp với chủ đầu tư, nếu doanh nghiệp không thể trình đầy đủ phụ lục, biên bản nghiệm thu, điều khoản Variation trong 7-14 ngày, quyền yêu cầu thanh toán hoặc quyền bảo lưu bảo hành có thể bị tước. Những tranh chấp 50-200 triệu là phổ biến, và phần lớn bắt nguồn từ việc không chứng minh được sự tồn tại của phụ lục đúng thời điểm. Một phụ lục tồn tại trên Zalo nhưng không có bản ký scan lưu hệ thống sẽ rất khó được tòa hoặc trọng tài chấp nhận.

4. Vì sao Excel và Google Drive không giải quyết được

Nhiều doanh nghiệp thử dọn dẹp bằng cách lập một thư mục Google Drive cho mỗi công trình, yêu cầu mọi người nộp bản scan vào. Ba tháng đầu gọn gàng, sau đó lại hỗn loạn vì ba lý do cấu trúc, không phải vì kỷ luật nhân sự.

minh họa

Một, Google Drive không liên kết hợp đồng với BOQ, với nghiệm thu, với tạm ứng, với phát sinh. Mỗi loại chứng từ vẫn là một "đảo" riêng, muốn đối chiếu phải mở 4 tab và copy-paste số liệu giữa các sheet. Quy trình này tốn 15-20 phút mỗi lần và rất dễ sai số.

Hai, Google Drive không có workflow trạng thái. Không ai biết phụ lục nào đã ký, phụ lục nào đang chờ chủ đầu tư, phụ lục nào draft. Trạng thái nằm trong đầu người quản lý, và khi người đó nghỉ việc, trạng thái cũng mất – đây là rủi ro "key person dependency" mà nhiều DN gặp khi PM hoặc estimator chính rời công ty giữa chừng công trình.

Ba, Google Drive không rà soát điều khoản tự động. Khi có phát sinh, không có hệ thống nào nhắc "phải làm phụ lục trong 7 ngày theo điều khoản X". Nhắc nhở phụ thuộc vào trí nhớ PM – và trí nhớ là thứ không scale khi có 15 công trình song song với 150 phát sinh đang xoay vòng. Trí nhớ con người là tài nguyên hữu hạn, và tài nguyên này là điểm nghẽn duy nhất giữa phát sinh và phụ lục.

5. Hợp nhất hợp đồng thi công trên một ERP

Giải pháp là đưa hợp đồng thi công vào một đối tượng duy nhất trong ERP, gọi là contract hoặc project contract, có cấu trúc: header (số HĐ, ngày ký, chủ đầu tư, giá trị, thời gian), phụ lục BOQ gốc, danh sách phụ lục phát sinh (mỗi phụ lục có trạng thái: draft/pending/signed), lịch tạm ứng theo giai đoạn (linked với nghiệm thu), điều khoản Variation (với deadline lập phụ lục), đơn giá nhân công (linked với chấm công site). Mỗi công trình là một record đầy đủ, không phải một thư mục file rời rạc.

Khi đó, một công trình là một hồ sơ số đầy đủ. PM mở ra thấy ngay: hợp đồng gốc + 12 phụ lục (9 đã ký, 3 pending) + 5 giai đoạn tạm ứng (3 đã thu, 1 đang chờ, 1 sắp tới) + 2 phát sinh đang chờ phụ lục + điều khoản Variation còn hiệu lực. Kế toán mở ra thấy: giá trị hợp đồng, đã xuất hóa đơn bao nhiêu, đã thu bao nhiêu, công nợ còn bao nhiêu, theo từng giai đoạn. Mọi tra cứu mất phút thay vì giờ, và mọi quyết định dựa trên dữ liệu đầy đủ thay vì trí nhớ.

Quan trọng hơn, ERP tự động liên kết các bước quy trình: khi nghiệm thu một giai đoạn được confirm, hệ thống tự sinh yêu cầu tạm ứng theo điều khoản; khi có phát sinh được ghi nhận, hệ thống nhắc lập phụ lục trong 7 ngày; khi chấm công site được duyệt, đơn giá tự áp theo phụ lục bậc thợ. Mỗi bước là một automation, và mỗi automation triệt tiêu một đứt gãy. Đây là điểm khác biệt căn bản giữa "lưu trữ file" và "quản trị hợp đồng": lưu trữ chỉ trả lời "có ở đâu", quản trị trả lời "phải làm gì tiếp theo, khi nào, ai làm".

6. AI rà soát điều khoản: từ phòng thủ sang chủ động

Beyond ERP, lớp AI Agent hợp đồng có thể làm thêm hai việc mà con người dễ bỏ sót. Một, rà soát điều khoản khi nhập hợp đồng mới: đối chiếu với checklist 15-20 điều khoản rủi ro (thanh toán, Variation, bảo hành, phạt chậm, force majeure) và flag những điều khoản thiếu hoặc bất lợi. AI không thay luật sư, nhưng flag nhanh những điểm cần luật sư xem kỹ – tiết kiệm 70-80% thời gian rà thủ công. Hai, theo dõi deadline: từng điều khoản có thời hạn (7 ngày lập phụ lục, 14 ngày khiếu nại, 30 ngày bảo hành) được track, và AI nhắc đúng người đúng lúc, qua kênh phù hợp (email cho kế toán, Zalo cho PM).

Trong thực tế, doanh nghiệp dịch vụ xây dựng triển khai lớp Contract Agent + Document Agent giảm 60-70% thời gian tra cứu chứng từ, giảm 40% số lần trễ tạm ứng do bỏ sót điều khoản, và gần như triệt tiêu tranh chấp nhỏ vì luôn có đầy đủ phụ lục đúng thời điểm. ROI không nằm ở tiết kiệm giấy, nằm ở không bị chôn vốn và không mất quyền thanh toán. Một tranh chấp 100 triệu tránh được đã hoàn vốn toàn bộ khoản đầu tư ERP+AI cho hợp đồng trong năm đầu.

7. Bắt đầu từ đâu nếu chỉ có 1 tháng

Không cần thay đổi toàn bộ ngay. Ba bước trong tháng đầu đủ để chặn đứt gãy lớn nhất. Bước 1: đưa mọi hợp đồng đang hiệu lực vào ERP (chỉ cần header + phụ lục BOQ + lịch tạm ứng). Bước 2: quy định phụ lục phát sinh phải lập trong hệ thống trong 7 ngày, không chấp nhận thỏa thuận miệng. Bước 3: mỗi tuần PM và kế toán ngồi 30 phút rà soát pending phụ lục và pending tạm ứng trên dashboard. Ba bước này không cần AI, chỉ cần kỷ luật + một đối tượng contract trong ERP. AI là lớp thứ hai, khi dữ liệu đã sạch và đã hợp nhất.

Hợp đồng thi công phân tán không phải vấn đề văn phòng, là vấn đề dòng tiền và pháp lý. Chặn nó ngay từ vòng hợp đồng là chặn 70% rủi ro về sau – rủi ro mà nhiều doanh nghiệp dịch vụ xây dựng chỉ nhận ra khi đã mất 50-200 triệu trong một tranh chấp có thể tránh. Bài tiếp theo trong chuỗi sẽ đi vào đứt gãy thứ hai: nghiệm thu và tạm ứng chậm – nút thắt dòng tiền mà gốc rễ bắt đầu từ chính hợp đồng phân tán vừa mô tả.
