Bỏ qua để đến Nội dung

Nghiệm thu và tạm ứng chậm: nút thắt dòng tiền của doanh nghiệp dịch vụ xây dựng

Nghiệm thu miệng và tạm ứng trễ không phải vấn đề kỹ thuật thi công, là vấn đề quy trình chứng từ. Khi nghiệm thu không có biên bản chuẩn, dòng tiền của doanh nghiệp dịch vụ xây dựng bị bóp nghẹt 30-60 ngày mỗi giai đoạn.
27 tháng 7, 2026 bởi
Nghiệm thu và tạm ứng chậm: nút thắt dòng tiền của doanh nghiệp dịch vụ xây dựng
Fu Nguyễn

Trong loạt đứt gãy của doanh nghiệp dịch vụ xây dựng, nghiệm thu – tạm ứng là đứt gãy tốn tiền nhanh nhất. Không phải vì khối lượng thi công sai, mà vì quy trình chứng từ nghiệm thu không kịp theo kịp thực tế site. Một giai đoạn nghiệm thu đạt hiện trường nhưng biên bản chuẩn phải mất 10-15 ngày mới ký xong, rồi tạm ứng thêm 15-30 ngày mới về tài khoản. Tổng trễ 30-45 ngày mỗi giai đoạn. Với công trình 5 giai đoạn, dòng tiền của một công trình có thể bị lùi 150 ngày so với thực tế thi công – đủ để một doanh nghiệp đa công trình song song rơi vào khủng hoảng vốn dù backlog hợp đồng vẫn đều.

minh họa

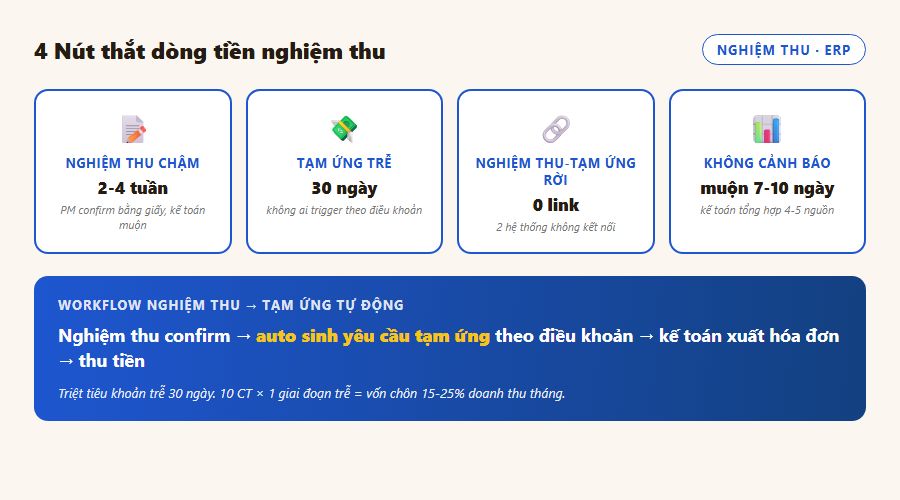

1. Hai loại nghiệm thu, hai loại rủi ro

Trong dịch vụ xây dựng, nghiệm thu chia làm hai lớp. Nghiệm thu kỹ thuật diễn ra tại site: chủ đầu tư (hoặc tư vấn giám sát) kiểm tra khối lượng, chất lượng, ghi nhận vào biên bản hiện trường. Bước này thường đúng hẹn vì cả hai bên đều có mặt. Nghiệm thu thanh toán là bước sau: biên bản hiện trường được tổng hợp, đối chiếu BOQ, tính khối lượng thanh toán, lập hóa đơn tạm ứng, gửi chủ đầu tư ký duyệt. Bước này mới là điểm nghẽn – và là điểm mà hầu hết doanh nghiệp dịch vụ xây dựng mất kiểm soát.

Rủi ro lớp thứ nhất nằm ở chất lượng biên bản hiện trường: ghi tay, thiếu ảnh chứng minh, chữ ký đối tác không đầy đủ, khối lượng ghi chung chung ("thi công xong hạng mục A") thay vì bóc tách theo mã BOQ. Khi lên nghiệm thu thanh toán, kế toán phải "giải mã" biên bản hiện trường, mất 3-5 ngày, và thường phải gọi PM xác nhận lại – thêm 2-3 ngày trễ. Rủi ro lớp thứ hai nằm ở workflow duyệt: biên bản thanh toán phải qua 3-4 tay (PM → estimat → kế toán → giám đốc → chủ đầu tư), mỗi tay 2-3 ngày, tổng 10-15 ngày trước khi hóa đơn được xuất.

2. Vì sao tạm ứng trễ ăn mòn margin

Nhiều chủ doanh nghiệp nghĩ "trễ tạm ứng chỉ là trễ dòng tiền, không ảnh hưởng margin". Sai. Trễ tạm ứng ăn mòn margin qua ba cơ chế.

Cơ chế 1 – chi phí vốn. Khi tạm ứng trễ 30 ngày, doanh nghiệp phải đắp vốn thi công cho giai đoạn đó: vật tư, nhân công, thầu phụ. Vốn này hoặc là vốn (mất cơ hội đầu tư, hoặc vay ngân hàng lãi 9-12%/năm). Quy đổi ra, 30 ngày trễ trên một giai đoạn 500 triệu tốn 3,75-5 triệu chi phí vốn – ăn thẳng vào margin giai đoạn.

Cơ chế 2 – áp lực thanh toán thầu phụ. Thầu phụ thường có kỳ thanh toán gắn với tạm ứng của chủ đầu tư (pay-when-paid). Khi tạm ứng trễ, doanh nghiệp phải trì hoãn thanh toán thầu phụ, dẫn đến mất uy tín hoặc phải trả lãi chậm trả. Một số thầu phụ đá chất lượng sẽ từ chối hợp tác ở công trình sau, buộc doanh nghiệp phải dùng thầu phụ giá cao hơn – ăn mòn margin từ cả hai đầu.

Cơ chế 3 – đình trệ thi công. Khi tạm ứng trễ quá lâu, doanh nghiệp có thể phải chậm triển khai giai đoạn tiếp (do thiếu vốn mua vật tư). Chủ đầu tư phạt chậm tiến độ, và phạt này thường 0,1-0,3% giá trị hợp đồng mỗi tuần. Với công trình 5 tỷ, một tuần phạt 5-15 triệu – ăn trực tiếp vào margin cuối.

3. Quy trình nghiệm thu chuẩn: bốn bước không bỏ

Quy trình nghiệm thu thanh toán chuẩn trong doanh nghiệp dịch vụ xây dựng gồm bốn bước, và không bước nào được bỏ qua nếu muốn rút ngắn cycle time xuống dưới 14 ngày.

Bước 1 – biên bản hiện trường có cấu trúc. Biên bản không ghi tay tự do, dùng form chuẩn có các trường: mã hạng mục BOQ, khối lượng thực tế (đo đạc hoặc đếm), đơn vị, ảnh chứng minh (ít nhất 2 ảnh/giá trị nghiệm thu), chữ ký đại diện site cả hai bên. Form này có thể là biểu mẫu số trên tablet/mobile, nhập tại site, đồng bộ về ERP ngay. Form chuẩn cũng bắt buộc ghi mã BOQ, không cho phép ghi chung chung "thi công xong hạng mục A" – vì mã BOQ là chìa khóa liên kết với khối lượng thanh toán và đơn giá hợp đồng.

Bước 2 – đối chiếu BOQ tự động. Khi biên bản hiện trường sync về, ERP tự đối chiếu mã hạng mục với BOQ hợp đồng + phụ lục phát sinh. Khối lượng chênh lệch được flag: nếu trong tolerance ±5% thì duyệt, nếu ngoài tolerance thì yêu cầu lập phụ lục. Bước này thủ công tốn 3-5 ngày, tự động tốn phút. Quan trọng hơn, đối chiếu tự động phát hiện ngay sai số thay vì để sai số tích lũy đến cuối công trình mới phát hiện – lúc đó đã khó thu hồi chi phí.

Bước 3 – lập biên bản thanh toán. Dựa trên khối lượng đã đối chiếu, ERP sinh biên bản thanh toán với: giá trị giai đoạn (= khối lượng × đơn giá BOQ), % theo điều khoản hợp đồng, số tiền tạm ứng yêu cầu. PM và estimat review trên hệ thống (không qua email), duyệt bằng click thay vì chữ ký giấy. Kế toán xuất hóa đơn ngay sau duyệt. Bước này thủ công tốn 2-3 ngày do phải tổng hợp nhiều nguồn, tự động hoàn tất trong giờ.

Bước 4 – theo dõi duyệt chủ đầu tư. Hóa đơn + biên bản gửi chủ đầu tư, ERP track trạng thái (draft/sent/acknowledged/approved/paid). Sau 7 ngày chưa acknowledged, hệ thống tự nhắc PM follow-up. Sau 14 ngày chưa approved, nhắc giám đốc can thiệp. Dashboard công nợ hiển thị aging của từng hóa đơn tạm ứng, giúp CEO nhìn thấy ngay giai đoạn nào đang kẹt. Bước 4 là bước mà nhiều doanh nghiệp bỏ weakest – "gửi rồi đợi" – và là bước mà automation mang lại cải thiện lớn nhất.

4. Biên bản điện tử ký tại site: rút ngắn 7-10 ngày

Một cải tiến có tác dụng ngay là biên bản điện tử ký tại site bằng tablet hoặc smartphone. Thay vì ghi giấy rồi mang về văn phòng nhập liệu, PM (hoặc site manager) nhập biên bản trực tiếp vào ERP tại hiện trường, attach ảnh, và gửi yêu cầu ký số cho đại diện chủ đầu tư. Nếu chủ đầu tư chấp nhận ký số (e-signature), biên bản được confirm ngay tại site, không cần chờ về văn phòng.

minh họa

Cải tiến này rút ngắn 7-10 ngày so với quy trình giấy, vì bỏ được các bước: mang biên bản về (1-2 ngày), nhập liệu (1-2 ngày), in ra gửi duyệt nội bộ (2-3 ngày), gửi chủ đầu tư (2-3 ngày). Cải tiến còn triệt tiêu sai số nhập liệu (vì nhập tại site, đối chiếu tại chỗ) và lưu được ảnh chứng minh – giúp tranh chấp sau này có bằng chứng rõ.

Tuy nhiên, biên bản điện tử chỉ phát huy tác dụng nếu ERP có mobile app cho site, có khả năng làm việc offline (vì công trường thường sóng yếu), và sync khi có mạng. ERP không có mobile app thì PM vẫn phải ghi giấy rồi về nhập – không cải thiện gì.

5. Liên kết nghiệm thu – tạm ứng – hóa đơn – công nợ

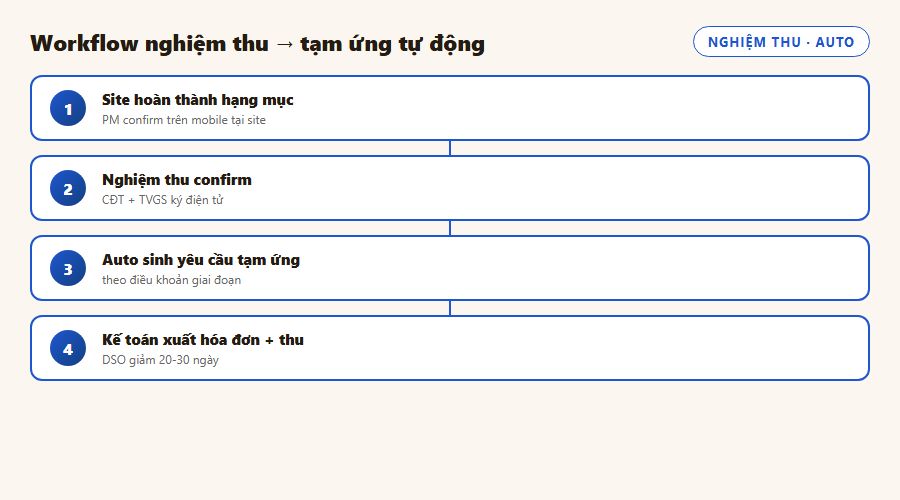

Điểm khác biệt giữa doanh nghiệp kiểm soát được dòng tiền và doanh nghiệp không phải là từng bước riêng lẻ, là sự liên kết giữa các bước. Trong ERP, liên kết này là chuỗi: biên bản nghiệm thu (khi confirm) → tự sinh yêu cầu tạm ứng → tự sinh hóa đơn → tự cập nhật công nợ → tự nhắc thu. Mỗi mắt xích tự kéo mắt xích tiếp theo, không cần con người "ghi nhớ rồi làm sau".

Thực tế triển khai, chuỗi liên kết này giảm cycle time nghiệm thu – tạm ứng từ 30-45 ngày xuống 12-18 ngày, và quan trọng hơn, giảm phương sai (variance) – tức là không còn giai đoạn nào "lọt kỷ lục" trễ 60-90 ngày. Phương sai thấp giúp CEO dự báo dòng tiền chính xác, giúp kế toán lập lịch thu tiền theo quý, giúp PM biết chắc khi nào có vốn tiếp giai đoạn sau.

Liên kết cũng triệt tiêu "khoảng trống thông tin" giữa PM và kế toán. Trước ERP, PM biết nghiệm thu đã đạt nhưng kế toán không biết, nên không xuất hóa đơn. Sau ERP, kế toán nhìn dashboard thấy ngay 3 giai đoạn đang chờ nghiệm thu, 2 giai đoạn đang chờ tạm ứng, 1 hóa đơn đã quá hạn 7 ngày – và hành động ngay.

6. KPI đo lường quy trình nghiệm thu – tạm ứng

Ba KPI nên đo liên tục để biết quy trình có thực sự cải thiện. KPI 1 – thời gian từ nghiệm thu hiện trường đến tạm ứng về tài khoản (target < 21 ngày). KPI này đo toàn bộ cycle time, là chỉ số quan trọng nhất. Doanh nghiệp chưa có ERP nên đo bằng cách: lấy ngày nghiệm thu hiện trường (từ biên bản giấy) và ngày tạm ứng về (từ sao kê ngân hàng), tính trung bình các giai đoạn trong tháng. Mặc dù thủ công, con số đầu tiên đã đủ gây sốc – nhiều doanh nghiệp nhận ra cycle time thực 40-50 ngày, không phải 20 ngày như tưởng.

KPI 2 – tỷ lệ giai đoạn trễ tạm ứng quá 30 ngày (target < 10%). KPI này đo tỷ lệ "lọt kỷ lục", những giai đoạn kẹt dòng tiền nghiêm trọng. Tỷ lệ này cao (>20%) là dấu hiệu cấu trúc quy trình, không phải trường hợp cá biệt. KPI 3 – tỷ lệ biên bản nghiệm thu có đủ chứng từ (ảnh + chữ ký) (target > 95%). KPI này đo chất lượng chứng từ, tiền đề cho tránh tranh chấp. KPI thấp (<80%) là dấu hiệu site manager cần training và form cần chuẩn hóa.

Ba KPI nên hiển thị trên dashboard CEO và dashboard PM, cập nhật theo tuần. Khi KPI 1 trễ target, cần audit workflow xem bước nào nghẽn (site nhập liệu chậm? PM duyệt chậm? chủ đầu tư duyệt chậm?). Khi KPI 2 cao, cần review từng giai đoạn trễ để chặn lặp lại (do tranh chấp khối lượng? do thiếu chứng từ? do chủ đầu tư khó khăn tạm thời?). Khi KPI 3 thấp, cần training site manager và chuẩn hóa form biên bản – including cả việc cung cấp tablet/mobile cho site để có thể chụp ảnh và nhập trực tiếp.

7. Bắt đầu từ đâu

Nếu chưa có ERP, ba bước tối thiểu trong tháng đầu: 1 chuẩn hóa form biên bản hiện trường (có mã BOQ, khối lượng, ảnh, chữ ký). 2 quy định SLA nội bộ: từ nghiệm thu hiện trường đến gửi biên bản thanh toán cho chủ đầu tư tối đa 5 ngày. 3 theo dõi aging từng giai đoạn trên Excel (cột: công trình, giai đoạn, ngày nghiệm thu, ngày gửi BB, ngày tạm ứng, số ngày trễ). Ba bước này đã rút ngắn được 7-10 ngày, đủ để cảm nhận dòng tiền tốt hơn.

ERP + mobile app là bước tiếp theo, giúp rút ngắn thêm 10-15 ngày và triệt tiêu sai số. AI Agent là lớp sau cùng, tự động nhắc deadline, đối chiếu BOQ, flag giai đoạn rủi ro trễ. Nghiệm thu – tạm ứng không phải vấn đề thi công, là vấn đề quy trình chứng từ – và quy trình thì có thể thiết kế lại trong 1-2 tháng nếu có kỷ luật. Ba bước tối thiểu trong tháng đầu (chuẩn form biên bản, SLA nội bộ 5 ngày, Excel aging) đã đủ bắt đầu cải thiện, ERP + mobile app là bước tiếp theo để rút ngắn thêm 10-15 ngày và triệt tiêu sai số nhập liệu. Khi cycle time hạ dưới 21 ngày, dòng tiền công trình bắt đầu nhịp với thực tế thi công – và doanh nghiệp dịch vụ xây dựng có thể đap vốn ít hơn, vay ít hơn, trả thầu phụ đúng hạn hơn. Bài tiếp theo sẽ đi vào đứt gãy dòng tiền lớn nhất: công nợ công trình kéo dài – nơi tất cả trễ của nghiệm thu – tạm ứng hội tụ và trở thành rủi ro tài chính thực sự.
