Lập hồ sơ dự thầu EPC/thiết kế-thi công trọn gói

Chuẩn hóa quy trình để nộp hồ sơ đúng hạn, đủ yêu cầu kỹ thuật
18 tháng 7, 2026 bởi
Lập hồ sơ dự thầu EPC/thiết kế-thi công trọn gói
Chuyên Gia AIX
⏱ ~13 phút đọc📅 Cập nhật 2026-10-07✍️ Chuyên Gia AIX

Tình huống minh họa: Một tổng thầu nộp hồ sơ dự thầu EPC cho nhà máy sau bốn tuần chạy nước rút. Hồ sơ qua vòng kỹ thuật, nhưng ở vòng làm rõ bên mời thầu chỉ ra khối lượng trong tập thương mại lệch bản vẽ ở ba hạng mục kết cấu, và cam kết tiến độ thiết bị chính không khớp lead time nhà sản xuất. Nhà thầu bị xếp hạng hai với chênh lệch 1,4% giá, trong khi chi phí cơ hội của cả tháng huy động kỹ sư gần như mất trắng.

Trả lời ngắn: Lập hồ sơ dự thầu EPC là kiểm soát một gói hồ sơ gồm nhiều tập do nhiều bộ phận cùng soạn: có phiên bản, có checklist nộp và đối chiếu chéo giữa thiết kế, khối lượng và giá. Khác thi công thuần, gói EPC gánh thêm rủi ro thiết kế và giao diện, nên giá dự thầu chỉ đúng khi rủi ro giao diện và lead time thiết bị được định lượng trước khi nộp.

Bài viết này dành cho ai?

Dành cho Giám đốc Đấu thầu, Trưởng phòng Dự toán – QS, Trưởng nhóm Thiết kế và Giám đốc Dự án của công ty tổng thầu nhận gói EPC hoặc thiết kế-thi công trọn gói, nơi một hồ sơ dự thầu gồm nhiều tập do năm bảy bộ phận cùng đóng góp trong thời gian ngắn. Người chịu trách nhiệm cuối cùng về tính toàn vẹn và hạn nộp của hồ sơ là người cần bài này nhất.

Điều gì đang xảy ra?

  • Hồ sơ EPC chia cho nhiều bộ phận soạn song song nhưng không có một người chủ hồ sơ.
  • Mỗi tập giữ một phiên bản riêng, đến sát hạn nộp mới gộp nên phát sinh lệch khối lượng và lệch mô tả.
  • Giá dự thầu chốt trước khi rủi ro giao diện thiết kế – thi công và lead time thiết bị được định lượng.
  • Checklist nộp và danh mục tài liệu bắt buộc nằm trong đầu vài người, không thành danh sách kiểm chứng.
  • Không kiểm tra chéo giữa bản vẽ, BOQ và bảng giá trước khi nộp, lỗi chỉ lộ ở vòng làm rõ.

Điều doanh nghiệp thực sự muốn đạt được

Chức năng: một hồ sơ dự thầu EPC có người chủ, có checklist nộp và đối chiếu chéo đầy đủ trước khi nộp. Quản trị: giá dự thầu được chốt sau khi rủi ro giao diện và lead time thiết bị đã có con số, có dự phòng theo mức độ chắc chắn. Tổ chức: mỗi tập có người phụ trách và mốc nội bộ, không dồn vào tuần cuối, để lỗi được phát hiện khi còn sửa được.

Điều gì đang cản trở?

Năm lớp cản trở khiến hồ sơ dự thầu EPC hay lệch và hay muộn
Lớp cản trởBiểu hiệnHệ quả
Dữ liệuBản vẽ, BOQ, bảng giá nằm ở nhiều phiên bản khác nhau giữa các tậpLệch khối lượng và lệch mô tả, bị hỏi ở vòng làm rõ hoặc bị loại
Quy trìnhKhông có checklist nộp và mốc nội bộ, mọi việc dồn vào tuần cuốiThiếu tài liệu bắt buộc, nộp muộn hoặc nộp thiếu bản ký
Kiểm soátKhông đối chiếu chéo bản vẽ – BOQ – bảng giá trước khi nộpGiá và khối lượng không khớp, rủi ro bị coi là hồ sơ thiếu nhất quán
Tổ chứcKhông có người chủ hồ sơ và người phụ trách từng tậpViệc rơi giữa các bộ phận, không ai chịu trách nhiệm toàn vẹn hồ sơ
Công cụTheo dõi tiến độ soạn hồ sơ trên email và bảng tính rờiKhông biết tập nào còn thiếu gì, không kiểm chứng được trước hạn nộp

Điểm nhìn cốt lõi: Hồ sơ dự thầu EPC không thất bại vì thiếu năng lực kỹ thuật, mà vì thiếu kiểm soát phiên bản và đối chiếu chéo. Khi bản vẽ, BOQ và bảng giá được buộc phải khớp nhau ở một mốc nội bộ trước hạn nộp, phần lớn lỗi bị bắt khi còn sửa được. Giá dự thầu chốt sau khi rủi ro giao diện có con số là khác biệt giữa gói có lãi và gói sụp biên ngay khi khởi công.

Kỹ sư tổng thầu lập hồ sơ dự thầu EPC gồm tập kỹ thuật, tập thương mại và bản vẽ theo checklist phiên bản
Hình 1: Hồ sơ dự thầu EPC chỉ an toàn khi mỗi tập tài liệu có checklist phiên bản và người chịu trách nhiệm nộp.

Tác động tới doanh nghiệp

Tác động khi hồ sơ dự thầu EPC không được kiểm soát trước khi nộp
Chiều tác độngĐiều gì xảy ra khi hồ sơ dự thầu EPC thiếu kiểm soát
CostChi phí huy động kỹ sư, thiết kế và khảo sát cho hồ sơ bị loại hoặc bị xếp hạng hai không thu hồi
MarginGiá dự thầu chốt thiếu dự phòng rủi ro giao diện, biên lợi nhuận bị ăn ngay từ giai đoạn thiết kế
Cash FlowChậm nộp hoặc bị hỏi làm rõ kéo dài làm lùi lịch tạm ứng và đảo lộn kế hoạch dòng tiền khởi công
ProgressTrúng thầu với cam kết lead time không khớp thực tế khiến tiến độ thiết kế và mua thiết bị chệch ngay từ đầu
RiskGói EPC dồn trách nhiệm thiết kế và thi công, hồ sơ yếu chuyển thành rủi ro phạt và bảo hành dài hạn

Nguyên nhân gốc

Hồ sơ EPC chia cho nhiều bộ phận soạn song song
↓
Mỗi tập giữ một phiên bản riêng, không có người chủ hồ sơ
↓
Không có checklist nộp và mốc nội bộ trước hạn
↓
Không đối chiếu chéo bản vẽ – BOQ – bảng giá
↓
Lỗi lệch khối lượng và thiếu tài liệu chỉ lộ ở vòng làm rõ
↓
Bị xếp hạng sau hoặc bị loại, chi phí huy động chìm, trúng thầu lại sụp biên

Framework quản trị

MỘT CHỦ HỒ SƠ — một người chịu trách nhiệm toàn vẹn và hạn nộp của cả hồ sơ EPC
↓
TẬP & PHIÊN BẢN — mỗi tập có phiên bản, ngày chốt và người phụ trách
↓
CHECKLIST NỘP — danh mục tài liệu bắt buộc, bản ký và số bản theo yêu cầu hồ sơ mời thầu
↓
ĐỐI CHIẾU CHÉO — bản vẽ, BOQ và bảng giá phải khớp ở một mốc nội bộ
↓
ĐỊNH LƯỢNG RỦI RO — giao diện thiết kế – thi công và lead time thiết bị thành con số trước khi chốt giá
↓
MỐC NỘI BỘ — các mốc chốt tập, chốt giá, chốt in nộp để không dồn vào tuần cuối
AI-X • GIẢI PHÁP VẬN HÀNH
EcoCons — kiểm soát phiên bản và đối chiếu chéo hồ sơ dự thầu EPC

Gom hồ sơ EPC thành các tập có người phụ trách và mốc chốt, buộc bản vẽ, BOQ và bảng giá khớp ở một mốc nội bộ, và định lượng rủi ro giao diện cùng lead time thiết bị trước khi chốt giá.

Khám phá EcoCons → Xem gói One →

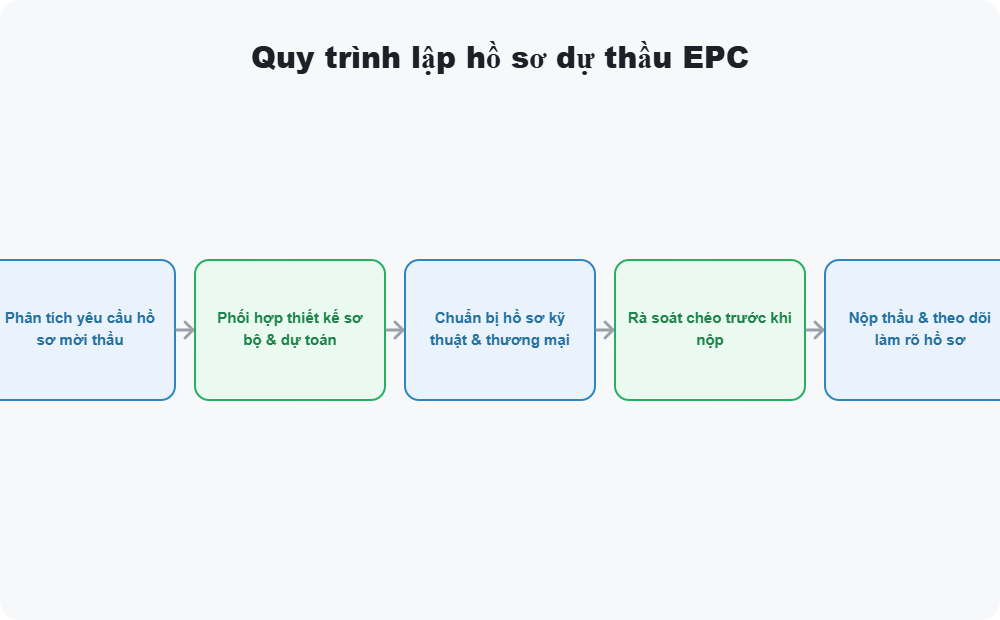

Quy trình To-Be (Process chi tiết)

Quy trình lập hồ sơ dự thầu EPC theo điểm kiểm soát
BướcNgười phụ tráchĐiều kiện vàoĐiểm kiểm soát
Bóc yêu cầu và lập checklist nộpChủ hồ sơHồ sơ mời thầu EPC đã cóDanh mục tài liệu bắt buộc, số bản, mẫu ký, hạn nộp từng phần
Phân tập và chốt người phụ tráchĐấu thầuChecklist nộp đã lậpMỗi tập có người phụ trách và mốc chốt riêng
Soạn tập kỹ thuật và thiết kếThiết kếYêu cầu kỹ thuật đã bócBản vẽ và thuyết minh đúng phiên bản, có ghi chú giao diện
Lập BOQ và bảng giá dự thầuQSBản vẽ đã có bản chốtKhối lượng khớp bản vẽ, giá gắn rủi ro giao diện và lead time thiết bị
Đối chiếu chéo và rà rủi roChủ hồ sơ + QSCác tập đã có bản nháp đầy đủBản vẽ – BOQ – bảng giá khớp; rủi ro và dự phòng được định lượng
Rà checklist và nộp hồ sơChủ hồ sơĐối chiếu chéo đạtĐủ tài liệu, đủ bản ký, nộp trước hạn với biên an toàn
Rà soát giá và rủi ro giao diện thiết kế – thi công trong hồ sơ dự thầu EPC trước hạn nộp
Hình 2: Giá dự thầu EPC chỉ đủ khi rủi ro giao diện thiết kế – thi công và lead time thiết bị được định lượng trước khi nộp.

Ví dụ minh họa — số liệu giả định

Ví dụ minh họa — số liệu giả định, không phải thống kê.

Một hồ sơ EPC giả định có giá dự thầu 620.000 triệu đồng. Nhà thầu định lượng rủi ro giao diện thiết kế – thi công và lead time thiết bị: xác suất giao diện phát sinh 30% với chi phí tăng thêm ước 4.000 triệu, và rủi ro chậm thiết bị 20% với chi phí đẩy nhanh ước 3.000 triệu. Dự phòng kỳ vọng = 0,30 × 4.000 + 0,20 × 3.000 = 1.200 + 600 = 1.800 triệu đồng, tương đương 1.800 ÷ 620.000 = 0,29% giá gói. Tự kiểm tra: 4.000 × 0,30 = 1.200; 3.000 × 0,20 = 600; 1.200 + 600 = 1.800. Nếu ban đầu nhà thầu dự phòng chỉ 0,30% thì thiếu 0,01 điểm phần trăm, tức thiếu khoảng 62 triệu đồng so với kỳ vọng. Song song, nếu hồ sơ bị hỏi làm rõ và lùi kết quả 20 ngày, chi phí huy động kỹ sư giả định 35 triệu đồng mỗi ngày cho đội 8 người, tức 700 triệu đồng chờ vô ích.

EcoCons hỗ trợ ở đâu?

Mức đáp ứng EcoCons cho lập hồ sơ dự thầu EPC
Yêu cầuNăng lựcMức đáp ứng
Quản lý hồ sơ mời thầu và checklist nộp tập trungCơ hội, tài liệu và đính kèm theo bản ghi, danh mục tài liệuTiêu chuẩn
Phiên bản bản vẽ, BOQ và bảng giá theo tậpKiểm soát phiên bản tài liệu và mã hạng mục dùng chungTiêu chuẩn + cấu hình
Đối chiếu chéo khối lượng bản vẽ và BOQNhập khối lượng theo hạng mục và đối chiếu với BOQTiêu chuẩn + cấu hình
Định lượng rủi ro giao diện và lead time thiết bịTrường rủi ro, xác suất và giá trị dự phòng theo hạng mụcTiêu chuẩn + cấu hình
Cảnh báo tập hồ sơ thiếu hoặc lệch phiên bản trước hạn nộpĐọc tài liệu và BOQ, gắn cờ thiếu và lệch phiên bảnMở rộng (AI-X)
Sinh checklist nộp và gợi ý dự phòng rủi ro theo lịch sử gói tương tựMô hình đọc hồ sơ mời thầu và học từ rủi ro các gói đã nộpĐề xuất

AI / Automation hỗ trợ ở đâu?

Khi hồ sơ mời thầu, bản vẽ, BOQ và bảng giá nằm trên cùng một hệ thống, AI có thể đọc yêu cầu tài liệu bắt buộc và dựng checklist nộp, đối chiếu mô tả hạng mục giữa BOQ và bản vẽ để gắn cờ lệch, và tổng hợp rủi ro giao diện thường gặp từ các gói tương tự đã nộp. AI đưa ra checklist nháp và danh sách cảnh báo; chủ hồ sơ và QS quyết định. AI không tự chốt giá dự thầu, không tự ký hồ sơ và không tự kết luận hồ sơ đã đủ điều kiện nộp.

KPI cần theo dõi

Ngưỡng cụ thể do doanh nghiệp tự chọn theo loại gói EPC và chủ đầu tư
KPICông thứcTần suấtChủ sở hữuHành động khi lệch
Tỷ lệ hồ sơ nộp đúng hạnHồ sơ nộp trước hạn ÷ tổng hồ sơ dự thầuTheo góiChủ hồ sơLập mốc nội bộ sớm hơn và rà checklist sớm
Tỷ lệ hồ sơ bị hỏi làm rõ do lệch khối lượngHồ sơ lệch bản vẽ – BOQ ÷ tổng hồ sơ nộpTheo góiQSSiết bước đối chiếu chéo trước khi chốt giá
Mức dự phòng rủi ro so với thực tếDự phòng đã lập ÷ chi phí rủi ro thực phát sinhQuýBan điều hànhHiệu chỉnh tỷ lệ dự phòng theo loại gói và chủ đầu tư
Tỷ lệ thắng trên gói EPC đã nộpGói trúng ÷ gói EPC đã nộpMùa đấu thầuGiám đốc Đấu thầuXem lại cách định giá và chất lượng tập kỹ thuật
Thời gian huy động cho một hồ sơ EPCNgày công huy động ÷ số gói nộpTheo góiĐấu thầuChuẩn hóa thư viện tài liệu để tái sử dụng phần không đổi

Câu hỏi thường gặp

Hồ sơ dự thầu EPC khác thi công thuần túy ở điểm nào?

Gói EPC gánh thêm trách nhiệm thiết kế và rủi ro giao diện giữa thiết kế và thi công, nên hồ sơ không chỉ là bảng giá và phương án thi công mà còn gồm thuyết minh thiết kế, bản vẽ và các cam kết kỹ thuật có thể trở thành chính sách thiết kế khi ký. Vì vậy hồ sơ EPC thường nhiều tập, nhiều bộ phận cùng soạn và dễ lệch phiên bản hơn hồ sơ thi công thuần.

Vì sao cần một người chủ hồ sơ?

Vì hồ sơ EPC có nhiều tập do nhiều bộ phận soạn song song, nếu không có một người chịu trách nhiệm toàn vẹn và hạn nộp thì việc sẽ rơi vào khoảng trống giữa các bộ phận. Người chủ hồ sơ rà checklist nộp, chốt mốc nội bộ, tổ chức đối chiếu chéo và là đầu mối duy nhất với bên mời thầu. Không có vai trò này, lỗi thiếu tài liệu hoặc lệch khối lượng thường lộ ở vòng làm rõ.

Đối chiếu chéo bản vẽ, BOQ và bảng giá nên làm khi nào?

Nên làm ở một mốc nội bộ trước hạn nộp đủ xa để còn sửa, thường là sau khi các tập có bản nháp đầy đủ. Bước này buộc mô tả hạng mục, khối lượng và đơn giá khớp nhau, phát hiện hạng mục có trong bản vẽ nhưng thiếu trong BOQ hoặc ngược lại. Làm sớm thì chi phí sửa thấp; làm ở tuần cuối thì thường phải chọn giữa nộp lệch hoặc nộp muộn.

Định lượng rủi ro giao diện thiết kế – thi công như thế nào?

Cách thực tế là liệt kê các điểm giao diện có khả năng phát sinh, gán xác suất và chi phí xử lý ước tính cho từng điểm, rồi tính dự phòng kỳ vọng bằng tổng của xác suất nhân chi phí. Cách này biến rủi ro mơ hồ thành con số trong giá dự thầu có căn cứ. Nếu chưa đủ dữ liệu, dùng phỏng đoán có ghi chú giả định còn hơn chốt giá không dự phòng.

Kiểm soát lead time thiết bị trong hồ sơ EPC ra sao?

Nên lấy báo giá có ngày giao cam kết bằng văn bản từ nhà sản xuất hoặc nhà cung cấp cho các thiết bị chính, rồi so với chuỗi tiến độ trong cam kết nộp thầu. Khoảng chênh giữa ngày cần và ngày giao cam kết phải được đưa vào dự phòng hoặc điều chỉnh cam kết tiến độ. Cam kết tiến độ thiết bị vượt lead time thực tế là nguyên nhân chệch tiến độ phổ biến ngay sau khởi công.

Hồ sơ EPC có cần AI để kiểm tra trước khi nộp không?

Không bắt buộc. Với các gói vừa và nhỏ, một checklist nộp, mốc nội bộ và một bước đối chiếu chéo do QS làm đã bắt được phần lớn lỗi. AI chỉ nên thêm khi số tập và số hạng mục đủ lớn để việc đối chiếu mô tả vượt khả năng đọc thủ công. Khi đó AI dựng checklist nháp và gắn cờ lệch phiên bản, còn chủ hồ sơ và QS vẫn là người quyết định.

Checklist: doanh nghiệp của bạn có vấn đề này không?

□Hồ sơ EPC không có một người chủ chịu trách nhiệm toàn vẹn và hạn nộp
□Mỗi tập tài liệu giữ một phiên bản riêng, đến sát hạn mới gộp lại
□Không có checklist nộp theo yêu cầu tài liệu bắt buộc của hồ sơ mời thầu
□Không đối chiếu chéo bản vẽ, BOQ và bảng giá ở một mốc nội bộ trước khi nộp
□Giá dự thầu chốt trước khi định lượng rủi ro giao diện thiết kế – thi công
□Cam kết tiến độ thiết bị chính chưa đối chiếu lead time nhà sản xuất
□Từng bị hỏi làm rõ do khối lượng lệch bản vẽ hoặc thiếu bản ký
□Tiến độ soạn hồ sơ theo dõi trên email và bảng tính rời, không biết tập nào còn thiếu

Đọc kết quả: 0–2 ô = hồ sơ EPC đang được kiểm soát tốt; 3–5 ô = cần lập checklist nộp, chốt người chủ và mốc nội bộ; 6–8 ô = nên chuẩn hóa quy trình lập hồ sơ EPC trước mùa đấu thầu tới.

Kết luận

Hồ sơ dự thầu EPC thất bại phần lớn không vì thiếu năng lực kỹ thuật mà vì lệch phiên bản và thiếu đối chiếu chéo. Khi mỗi tập có người phụ trách và mốc chốt, bản vẽ – BOQ – bảng giá được buộc khớp ở một mốc nội bộ, và rủi ro giao diện cùng lead time thiết bị được định lượng trước khi chốt giá, tổng thầu vừa nâng tỷ lệ thắng vừa giữ được biên lợi nhuận ngay từ khởi công.
