Khảo sát hiện trạng công trình

BOQ sai không phải lúc nào cũng do người lập BOQ tính toán sai — phần lớn trường hợp, sai số đã có mặt từ trước, ngay ở bước khảo sát hiện trạng công trình. Một khảo sát thiếu sẽ luôn dẫn đến một BOQ thiếu, dù đội QS có giỏi đến đâu.
17 tháng 2, 2026 bởi
Khảo sát hiện trạng công trình
Chuyên Gia AIX
⏱ ~13 phút đọc📅 Cập nhật 2026-10-07✍️ Chuyên Gia AIX

Tình huống minh họa: hợp đồng đã ký, đội thi công vào tháo trần mới phát hiện dầm thấp hơn bản vẽ 18 cm và đường ống điều hòa hiện hữu chạy chéo đúng chỗ đặt vách trang trí. Trần và vách phải làm lại, chi phí phát sinh nằm hoàn toàn về doanh nghiệp vì hợp đồng không ghi điều khoản hiện trạng. Nguyên nhân truy về một buổi khảo sát 40 phút hôm báo giá, khi nhân viên chỉ chụp ảnh mà không đo.

Trả lời ngắn: Khảo sát hiện trạng công trình là bước thu thập số đo, điều kiện kết cấu, hệ kỹ thuật hiện hữu và ràng buộc thi công trước khi thiết kế và báo giá. Đây là dữ liệu gốc quyết định độ chính xác của khối lượng và phạm vi. Khi khảo sát sơ sài, sai lệch lộ ra khi đã tháo dỡ, tức khi chi phí sửa đã thuộc về doanh nghiệp.

Bài viết này dành cho ai?

Dành cho CEO, Giám đốc dự án, Trưởng phòng Kinh doanh, tư vấn thiết kế và QS của doanh nghiệp thiết kế – thi công nội thất. Những người phải chốt khối lượng và phạm vi từ dữ liệu hiện trạng, đồng thời chịu trách nhiệm khi phát sinh do sai lệch giữa bản vẽ và thực tế.

Điều gì đang xảy ra?

  • Khảo sát được thực hiện nhanh trong buổi gặp đầu, chủ yếu để tư vấn chứ chưa để đo.
  • Số đo được ghi rời rạc hoặc chỉ chụp ảnh, không gắn với bản vẽ và mã hạng mục.
  • Hệ kỹ thuật hiện hữu như điện, nước, điều hòa ít được ghi nhận vị trí.
  • Điều kiện thi công như giờ được phép làm ồn, thang máy, lối vận chuyển không được ghi.
  • Dữ liệu khảo sát nằm trong điện thoại cá nhân, không vào hồ sơ dùng chung.

Điều doanh nghiệp thực sự muốn đạt được

Chức năng: mỗi công trình có một bộ dữ liệu hiện trạng đủ để thiết kế và báo giá chính xác, không phải quay lại đo nhiều lần. Quản trị: biết rõ ràng buộc hiện trạng trước khi cam kết giá, để phát sinh do hiện trạng không còn là rủi ro âm thầm. Tổ chức: rõ ai khảo sát, khảo sát ghi những gì, ai kiểm tra và dữ liệu được lưu ở đâu.

Điều gì đang cản trở?

Năm lớp cản trở khiến khảo sát hiện trạng bị xem nhẹ
Lớp cản trởBiểu hiệnHệ quả
Dữ liệuKhông có biểu mẫu khảo sát chuẩn theo loại công trìnhMỗi người ghi một kiểu, thiếu trường quan trọng
Quy trìnhKhảo sát không có cổng kiểm trước khi chuyển sang thiết kếBản vẽ làm trên dữ liệu thiếu, phải sửa nhiều lần
Kiểm soátKhông đối chiếu số đo hiện trạng với bản vẽ trước khi báo giáSai lệch chuyển thành phát sinh
Tổ chứcKinh doanh khảo sát xong không bàn giao cho thiết kếThông tin mất giữa hai bộ phận
Công cụẢnh và số đo nằm trong điện thoại cá nhânKhông tra cứu lại được, mất khi nhân sự đổi

Điểm nhìn cốt lõi: Doanh nghiệp nội thất không thiếu người đi khảo sát. Điều thiếu là biểu mẫu chuẩn và cổng kiểm buộc dữ liệu hiện trạng phải đủ trước khi thiết kế và báo giá. Khảo sát không phải hoạt động tư vấn miễn phí ở giai đoạn chào hàng, mà là bước thu thập dữ liệu gốc có ảnh hưởng trực tiếp đến biên lợi nhuận công trình.

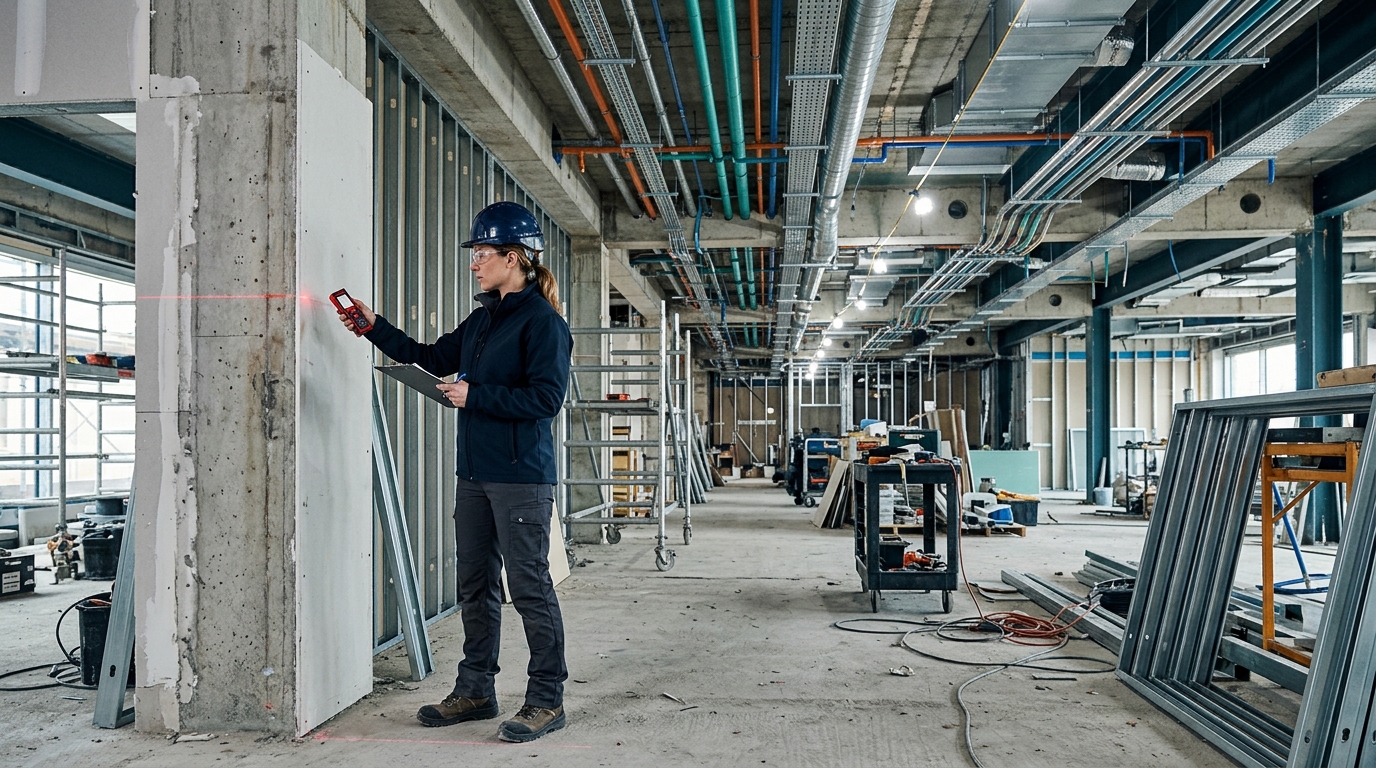

Khảo sát viên đo hiện trạng không gian nội thất bằng thiết bị đo laser
Hình 1: Khảo sát hiện trạng phải ghi lại số đo, kết cấu và hệ kỹ thuật hiện hữu, không chỉ chụp ảnh.

Tác động tới doanh nghiệp

Tác động khi dữ liệu hiện trạng không được thu đủ
Chiều tác độngĐiều gì xảy ra khi khảo sát sơ sài
CostChi phí sửa kết cấu và hệ kỹ thuật phát sinh mà không được báo giá
MarginPhần phát sinh do hiện trạng ăn trực tiếp vào biên lợi nhuận công trình
Cash FlowCông trình kéo dài vì làm lại, nghiệm thu và thu tiền chậm theo
ProgressThiết kế phải sửa nhiều vòng, đẩy lùi mốc khởi công
RiskTranh chấp với khách vì hợp đồng thiếu điều khoản về hiện trạng

Nguyên nhân gốc

Không có biểu mẫu khảo sát chuẩn và điều kiện tối thiểu về dữ liệu
↓
Khảo sát được làm nhanh ở giai đoạn chào hàng, chủ yếu để tư vấn
↓
Số đo và hệ kỹ thuật hiện hữu không được ghi đầy đủ
↓
Thiết kế và báo giá dựa trên bản vẽ thiếu đối chiếu
↓
Sai lệch lộ ra khi đã tháo dỡ và thi công
↓
Phát sinh do hiện trạng ăn vào lợi nhuận công trình

Framework quản trị

CHUẨN BỊ — nắm loại công trình, mục đích khảo sát, hồ sơ cần mang
↓
ĐO ĐẠC — số đo kích thước, cao độ, kết cấu hiện hữu
↓
HỆ KỸ THUẬT — vị trí điện, nước, điều hòa, đường ống hiện hữu
↓
ĐIỀU KIỆN THI CÔNG — giờ làm, thang máy, lối vận chuyển, an toàn
↓
HỒ SƠ HIỆN TRẠNG — số đo và ảnh gắn với bản vẽ và mã hạng mục
↓
CỔNG KIỂM — duyệt dữ liệu hiện trạng trước khi thiết kế và báo giá
AI-X • GIẢI PHÁP VẬN HÀNH
EcoCons — hồ sơ hiện trạng gắn bản vẽ và cổng kiểm dữ liệu

Chuẩn hóa biểu mẫu khảo sát, gắn số đo và ảnh với bản vẽ để khóa phạm vi trước khi thiết kế và báo giá.

Khám phá EcoCons → Xem gói One →

Quy trình đề xuất (To-Be)

Quy trình khảo sát hiện trạng theo điểm kiểm soát
BướcNgười phụ tráchĐiều kiện vàoĐiểm kiểm soát
Chuẩn bị khảo sátTư vấn thiết kếCó thông tin nhu cầu kháchMang checklist và thiết bị đo theo loại công trình
Khảo sát tại công trìnhTư vấn thiết kế + Kinh doanhĐã hẹn được hiện trườngĐo, chụp, ghi hệ kỹ thuật và điều kiện thi công
Lập hồ sơ hiện trạngTư vấn thiết kếĐã khảo sát xongSố đo và ảnh gắn với bản vẽ và mã hạng mục
Kiểm tra dữ liệuTrưởng nhóm thiết kếHồ sơ đã lậpĐủ trường bắt buộc trước khi chuyển thiết kế
Đối chiếu và báo giáQS + Kinh doanhDữ liệu hiện trạng đã duyệtKhối lượng sơ bộ phản ánh ràng buộc hiện trạng
Khóa phạm vi và điều khoảnKinh doanhBáo giá đã chốtHợp đồng ghi rõ giả định về hiện trạng
Nhóm thiết kế đối chiếu bản vẽ với hiện trạng và ghi checklist khảo sát tại công trình
Hình 2: Checklist khảo sát chuẩn giúp cùng một người đi khảo sát ra cùng một bộ dữ liệu.

Ví dụ minh họa — số liệu giả định

VÍ DỤ MINH HỌAKhông phải thống kê
Tính toán
1
Một công trình cải tạo văn phòng 600 m², giá trị hợp đồng 2.500 triệu và biên lợi nhuận kế hoạch 18,0%, tức lợi nhuận mục tiêu 2.500 × 18,0% = 450 triệu.
Nhận định

Nếu khảo sát sót dầm thấp và đường ống điều hòa, phải làm lại trần và vách, phát sinh thêm 120 triệu không được báo giá.

Tính toán
2
Lợi nhuận còn 450 − 120 = 330 triệu, tức biên lợi nhuận thực 330 ÷ 2.500 = 13,2%.
Nhận định

Một buổi khảo sát kỹ hơn tốn thêm vài giờ nhưng chặn được khoản 120 triệu.

Con số này chỉ để minh họa cơ chế, khác nhau theo từng công trình.

✓ Tự kiểm tra
2.500 × 0,18 = 450450 − 120 = 330330 ÷ 2.500 = 13,2%

EcoCons hỗ trợ ở đâu?

Mức đáp ứng Odoo cho khảo sát hiện trạng
Yêu cầuNăng lựcMức đáp ứng
Ghi nhận khảo sát theo công trìnhDự án, nhiệm vụ và ghi chú theo công trìnhStandard
Biểu mẫu khảo sát theo loại công trìnhTrường tùy chỉnh và mẫu biểuStandard + cấu hình
Hồ sơ hiện trạng gắn bản vẽ và ảnhĐính kèm tài liệu theo công trìnhStandard + cấu hình
Cổng kiểm duyệt dữ liệu khảo sátTrạng thái nhiệm vụ và quy tắc phê duyệtMở rộng (AI-X)
Đối chiếu hiện trạng với khối lượng báo giáBảng phân tích tùy chỉnh theo hạng mụcĐề xuất thiết kế

AI / Automation hỗ trợ ở đâu?

Khi hồ sơ khảo sát đã tập trung, AI có thể đọc ảnh, số đo và ghi chú để gợi ý hạng mục có rủi ro sai lệch, cảnh báo thiếu trường bắt buộc và so sánh số đo hiện trạng với bản vẽ để chỉ ra điểm lệch cần kiểm tra. Đầu vào gồm biểu mẫu khảo sát, ảnh hiện trường và bản vẽ; AI đưa khuyến nghị; trưởng nhóm thiết kế quyết định. Điểm quyết định của AI nằm ở bước phát hiện thiếu dữ liệu và điểm lệch. AI không tự duyệt hồ sơ hiện trạng và không tự chốt khối lượng báo giá.

KPI ban điều hành cần theo dõi

Ngưỡng do doanh nghiệp tự đặt theo đặc thù loại công trình
KPICông thứcTần suấtChủ sở hữuHành động khi lệch
Tỷ lệ hồ sơ khảo sát đủ trường bắt buộcHồ sơ đủ trường ÷ tổng hồ sơ khảo sátTuầnTrưởng nhóm thiết kếSiết biểu mẫu và cổng kiểm trước thiết kế
Số lần phải quay lại khảo sátSố buổi khảo sát bổ sung ÷ tổng công trìnhThángGiám đốc dự ánRà lại checklist theo loại công trình
Phát sinh do sai lệch hiện trạngChi phí phát sinh hiện trạng ÷ giá trị hợp đồngTheo công trìnhQSĐối chiếu hồ sơ hiện trạng với phát sinh
Thời gian từ khảo sát đến hồ sơ hoàn tấtSố ngày từ khảo sát đến khi duyệt hồ sơTuầnTrưởng nhóm thiết kếĐẩy tiến độ lập và duyệt hồ sơ
Tỷ lệ báo giá phải sửa do thiếu hiện trạngBáo giá sửa vì hiện trạng ÷ tổng báo giáThángKinh doanhChặn báo giá khi hồ sơ hiện trạng chưa đủ
Hồ sơ hiện trạng với ảnh và số đo gắn vào bản vẽ giúp chốt phạm vi trước khi báo giá
Hình 3: Hồ sơ hiện trạng gắn với bản vẽ là cơ sở để khóa phạm vi và giảm phát sinh sau này.

Câu hỏi thường gặp

Khảo sát hiện trạng khác gì đo bóc khối lượng (take-off)?

Khảo sát hiện trạng thu thập điều kiện thực tế tại công trình: số đo, kết cấu, hệ kỹ thuật hiện hữu và ràng buộc thi công. Đo bóc khối lượng là bước tính khối lượng hạng mục từ bản vẽ và hiện trạng đã có. Hai bước nối tiếp: khảo sát tạo dữ liệu đầu vào, bóc khối lượng biến dữ liệu đó thành con số để báo giá. Khảo sát thiếu thì bóc khối lượng sẽ đúng về số học nhưng sai về thực tế.

Ai nên đi khảo sát hiện trạng?

Nên có cả người nắm nhu cầu khách và người sẽ triển khai thiết kế, thường là kinh doanh đi cùng tư vấn thiết kế. Kinh doanh hiểu mong muốn và ngân sách, thiết kế hiểu ràng buộc kỹ thuật. Với công trình phức tạp, nên có thêm QS hoặc người phụ trách thi công để nhìn trước điều kiện thi công. Nguyên tắc là người ghi dữ liệu phải hiểu dữ liệu đó sẽ được dùng để làm gì ở bước sau.

Checklist khảo sát nên gồm những gì?

Nên gồm số đo kích thước và cao độ, tình trạng kết cấu, vị trí hệ kỹ thuật hiện hữu, hướng và vị trí cửa, điều kiện ánh sáng, và các ràng buộc thi công như giờ được phép làm ồn, thang máy và lối vận chuyển. Ngoài ra cần ghi ảnh theo từng hạng mục để đối chiếu sau này. Checklist nên chia theo loại công trình vì nhà xưởng, văn phòng và căn hộ có điểm cần đo khác nhau.

Làm sao tránh phải khảo sát lại nhiều lần?

Cách hiệu quả nhất là đặt điều kiện tối thiểu về dữ liệu và có cổng kiểm trước khi chuyển sang thiết kế. Khi hồ sơ hiện trạng chưa đủ trường bắt buộc, thiết kế không nhận việc. Điều này buộc khảo sát phải làm đủ ngay từ đầu thay vì quay lại bổ sung. Kèm theo đó là hồ sơ gắn với bản vẽ và mã hạng mục, để người sau tra cứu được thay vì hỏi lại người cũ.

Phát sinh do hiện trạng nên xử lý thế nào?

Nên chia hai trường hợp. Nếu sai lệch đã được ghi trong hồ sơ khảo sát và hợp đồng có điều khoản về giả định hiện trạng, phần phát sinh có cơ sở để thương lượng với khách. Nếu do khảo sát bỏ sót, doanh nghiệp phải tự chịu. Vì vậy điều khoản giả định hiện trạng trong hợp đồng quan trọng ngang với việc khảo sát kỹ. Đây là cách chuyển rủi ro từ chỗ không kiểm soát sang chỗ có bằng chứng.

Có cần AI trong khảo sát hiện trạng không?

Chỉ nên dùng khi số công trình và hồ sơ đủ nhiều để việc kiểm tra thủ công trở nên quá tải. Khi đó AI hữu ích ở việc nhắc thiếu trường bắt buộc, gợi ý hạng mục có rủi ro sai lệch và so sánh số đo với bản vẽ để chỉ ra điểm lệch. Với doanh nghiệp nhỏ, một biểu mẫu chuẩn và kỷ luật lưu hồ sơ đã tạo ra phần lớn giá trị. Việc duyệt hồ sơ và chốt khối lượng vẫn thuộc con người.

Checklist: doanh nghiệp của bạn có vấn đề này không?

□Khảo sát được làm nhanh ở giai đoạn chào hàng, chưa có mục đích đo đạc
□Không có biểu mẫu khảo sát chuẩn theo từng loại công trình
□Số đo hiện trạng không được gắn với bản vẽ và mã hạng mục
□Vị trí hệ kỹ thuật hiện hữu không được ghi nhận khi khảo sát
□Điều kiện thi công như giờ làm, thang máy, lối vận chuyển bị bỏ qua
□Kinh doanh khảo sát xong không bàn giao dữ liệu cho thiết kế
□Không có cổng kiểm duyệt hồ sơ hiện trạng trước khi báo giá
□Ảnh và số đo nằm trong điện thoại cá nhân, không vào hồ sơ chung

Đọc kết quả: 0–2 ô = dữ liệu hiện trạng tốt; 3–5 ô = cần chuẩn hóa biểu mẫu và cổng kiểm; 6–8 ô = nên xử lý trước khi nhận công trình cải tạo.

Kết luận

Khảo sát hiện trạng không phải thủ tục ở giai đoạn chào hàng mà là bước thu thập dữ liệu gốc quyết định khối lượng và phạm vi. Khi có biểu mẫu chuẩn, hồ sơ gắn với bản vẽ và một cổng kiểm trước khi thiết kế, doanh nghiệp nội thất chuyển phát sinh do hiện trạng từ rủi ro phải gánh sang giả định được ghi rõ trong hợp đồng.
