Tình huống minh họa: sáng thứ Hai, kế toán trưởng mở tài khoản và thấy số dư 1,8 tỷ, vừa đủ trả lương tuần này. Chiều cùng ngày, hai chủ đầu tư xác nhận chậm thanh toán đợt nghiệm thu, trong khi ba nhà cung cấp gọi đòi tiền vật tư đã giao. Tuần trước, báo cáo lợi nhuận vẫn ghi công ty lãi 2,4 tỷ cho quý. Lợi nhuận trên giấy và tiền trong tài khoản là hai câu chuyện khác nhau, và doanh nghiệp nhiều dự án song song thường chỉ phát hiện khi đã căng thẳng.
Trả lời ngắn: Dự báo dòng tiền cho công ty nhiều dự án song song là tổng hợp mốc thu và mốc chi của từng dự án trên một trục thời gian: số dư cuối kỳ = số dư đầu kỳ + thu trong kỳ − chi trong kỳ, tính theo từng tuần. Điểm mấu chốt là mỗi dự án phải có lịch thu theo mốc nghiệm thu và lịch chi theo cam kết, thay vì chỉ một con số lợi nhuận tổng.
Bài viết này dành cho ai?
Dành cho CEO, CFO, Kế toán trưởng và Giám đốc dự án của doanh nghiệp thiết kế – thi công nội thất đang chạy nhiều công trình song song. Những người phải cân đối tiền trả nhà cung cấp, lương đội thi công và tiền thu theo tiến độ, nhưng không có một bức tranh tổng hợp theo tuần.
Điều gì đang xảy ra?
- Mỗi PM theo dõi tiến độ và thanh toán của công trình mình, không ai tổng hợp toàn công ty.
- Lịch thu theo mốc nghiệm thu nằm trong hợp đồng, không được đưa vào kế hoạch dòng tiền.
- Cam kết trả nhà cung cấp và thầu phụ nằm ở phân hệ mua hàng, không gắn với trục tuần.
- Báo cáo tài chính ra theo tháng, trong khi dòng tiền căng thẳng theo tuần.
- Khi phát hiện thiếu tiền thì đã muộn, chỉ còn cách vay nóng hoặc giãn thanh toán nhà cung cấp.
Điều doanh nghiệp thực sự muốn đạt được
Chức năng: ban điều hành thấy số dư tiền dự báo theo từng tuần, gồm thu theo mốc nghiệm thu và chi theo cam kết của mọi dự án. Quản trị: biết tuần nào sẽ căng trước khi tới, để chủ động thu hoặc giãn chi. Tổ chức: rõ ai cập nhật lịch thu, ai cập nhật cam kết chi và ai chịu trách nhiệm khi mốc thu bị trượt.
Điều gì đang cản trở?
| Lớp cản trở | Biểu hiện | Hệ quả |
|---|---|---|
| Dữ liệu | Lịch thu theo hợp đồng không được đưa vào kế hoạch dòng tiền | Dự báo thu bị lệch khỏi thực tế |
| Quy trình | PM cập nhật thanh toán rời rạc, không có nhịp tổng hợp | Ban điều hành chỉ thấy số liệu rời |
| Kiểm soát | Cam kết chi không gắn với trục thời gian | Không biết tuần nào tiền ra nhiều nhất |
| Tổ chức | Không ai tổng hợp dòng tiền toàn công ty theo tuần | Chỉ phát hiện thiếu tiền khi đã đến hạn |
| Công cụ | Dự báo dòng tiền làm thủ công trên bảng tính | Không chạy lại được khi mốc thanh toán thay đổi |
Điểm nhìn cốt lõi: Doanh nghiệp nhiều dự án không thiếu báo cáo lợi nhuận. Điều thiếu là một trục thời gian chung để nhìn mọi mốc thu và mốc chi của tất cả dự án cùng lúc. Lợi nhuận cho biết doanh nghiệp có lãi hay không, còn dòng tiền cho biết doanh nghiệp có sống được qua tuần này hay không. Khi hai thứ tách rời, doanh nghiệp lãi trên giấy vẫn có thể hết tiền.

Tác động tới doanh nghiệp
| Chiều tác động | Điều gì xảy ra khi không dự báo dòng tiền tổng hợp |
|---|---|
| Cost | Phải vay nóng hoặc chiết khấu hóa đơn, phát sinh chi phí lãi không kế hoạch |
| Margin | Giãn thanh toán nhà cung cấp để giữ tiền có thể làm tăng giá vật tư kỳ sau |
| Cash Flow | Thiếu tiền đúng lúc cần trả lương và vật tư làm gián đoạn thi công |
| Progress | Dừng thi công vì không có tiền mua vật tư đẩy tiến độ nhiều dự án cùng lúc |
| Risk | Mất uy tín với nhà cung cấp và chủ đầu tư, ảnh hưởng khả năng nhận dự án mới |
Nguyên nhân gốc
Mỗi dự án có hợp đồng và mốc thanh toán riêng, không được đưa vào một trục chung ↓ Lịch thu theo mốc nghiệm thu không được cập nhật khi tiến độ thay đổi ↓ Cam kết chi cho nhà cung cấp và thầu phụ không gắn với tuần ↓ Không có lớp tổng hợp dòng tiền toàn công ty ↓ Báo cáo tài chính theo tháng thay thế dự báo theo tuần ↓ Ban điều hành chỉ biết thiếu tiền khi đã đến hạn thanh toán
Framework quản trị

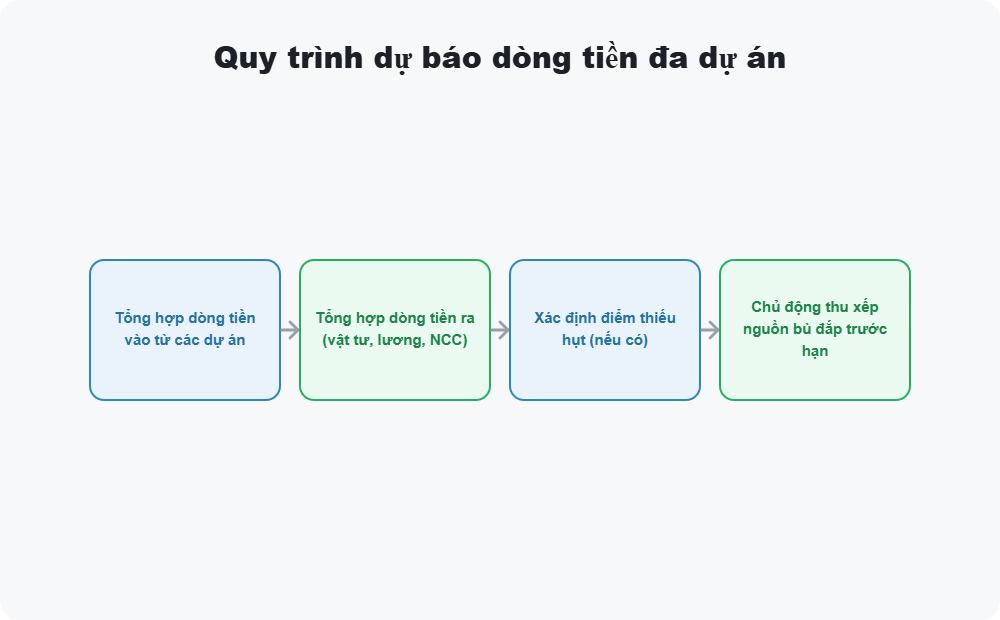

TRỤC TUẦN — mọi dự án đưa về cùng một trục thời gian theo tuần ↓ LỊCH THU — mốc nghiệm thu, mốc xuất hóa đơn, mốc thu tiền ↓ CAM KẾT CHI — lương, vật tư, thầu phụ, thuế, mốc đến hạn ↓ SỐ DƯ DỰ BÁO — đầu kỳ + thu − chi, tính cho từng tuần ↓ KỊCH BẢN — ba mức: lạc quan, cơ sở, thận trọng ↓ HÀNH ĐỘNG — đẩy thu, giãn chi, chuẩn bị nguồn trước khi căng
Đưa mốc thu theo nghiệm thu và cam kết chi của mọi dự án về một trục tuần để ban điều hành thấy trước tuần căng.
Khám phá EcoCons → Xem gói One →Quy trình đề xuất (To-Be)
| Bước | Người phụ trách | Điều kiện vào | Điểm kiểm soát |
|---|---|---|---|
| Chuẩn hóa mốc thu theo hợp đồng | PM + Kế toán | Hợp đồng đã ký | Mỗi mốc có ngày và điều kiện nghiệm thu |
| Cập nhật lịch thu theo tiến độ | PM | Có nghiệm thu hoặc thay đổi tiến độ | Lịch thu khớp tiến độ thực tế |
| Gắn cam kết chi theo tuần | Mua hàng + Nhân sự | Có PO hoặc bảng lương | Cam kết xuất hiện trước khi đến hạn |
| Dựng bảng dòng tiền tổng hợp | Kế toán trưởng | Dữ liệu thu chi đã có | Một bảng cho toàn bộ dự án theo tuần |
| Xây kịch bản ba mức | CFO | Bảng cơ sở chạy ổn định | Mỗi kịch bản có giả định rõ ràng |
| Họp dòng tiền theo tuần | CEO + CFO | Kịch bản đã có | Mỗi tuần căng có người và việc cụ thể |

Ví dụ minh họa — số liệu giả định
EcoCons hỗ trợ ở đâu?
| Yêu cầu | Năng lực | Mức đáp ứng |
|---|---|---|
| Hợp đồng và mốc thanh toán theo dự án | Hợp đồng, dự án, mã phân tích | Standard + cấu hình |
| Công nợ phải thu theo mốc đến hạn | Công nợ phải thu, tuổi công nợ | Standard |
| Cam kết chi theo nhà cung cấp và thầu phụ | Đơn mua, công nợ phải trả | Standard + cấu hình |
| Dự báo dòng tiền tổng hợp theo tuần | Báo cáo dòng tiền, ngân sách tiền | Mở rộng (AI-X) |
| Kịch bản ba mức độ khả năng | Phiên bản ngân sách và kịch bản | Mở rộng (AI-X) |
| Cảnh báo tuần có số dư âm | Quy tắc tự động, danh sách cảnh báo | Đề xuất thiết kế |
AI / Automation hỗ trợ ở đâu?
Khi mốc thu và cam kết chi đã được nhập, AI có thể đọc hợp đồng, tiến độ nghiệm thu, công nợ phải thu và đơn mua để dựng dòng tiền theo tuần, phát hiện tuần có số dư âm và gợi ý thứ tự ưu tiên thu hoặc giãn chi. Đầu vào gồm hợp đồng, nghiệm thu, hóa đơn, đơn mua và bảng lương; AI đưa danh sách tuần rủi ro; ban điều hành quyết định. Điểm quyết định của AI nằm ở bước phát hiện tuần căng và xếp hạng rủi ro thanh khoản. AI không tự quyết định vay, không tự giãn thanh toán nhà cung cấp và không tự đổi mốc thanh toán với chủ đầu tư.
KPI ban điều hành cần theo dõi
| KPI | Công thức | Tần suất | Chủ sở hữu | Hành động khi lệch |
|---|---|---|---|---|
| Số dư tiền dự báo theo tuần | Số dư đầu kỳ + thu − chi | Tuần | Kế toán trưởng | Chuẩn bị nguồn hoặc điều chỉnh lịch chi |
| Độ lệch dự báo thu | Thu thực tế − thu dự báo | Tuần | CFO | Rà mốc nghiệm thu và đẩy thu công nợ |
| Tỷ lệ cam kết chi đã gắn tuần | Cam kết có ngày đến hạn ÷ tổng cam kết | Tuần | Mua hàng | Bổ sung ngày đến hạn cho cam kết thiếu |
| Số tuần có số dư âm | Số tuần dự báo âm ÷ tổng tuần | Tháng | CFO | Xây kịch bản và thứ tự ưu tiên thanh toán |
| Vòng quay công nợ phải thu | Doanh thu ÷ công nợ phải thu bình quân | Tháng | Kế toán trưởng | Đẩy thu theo mốc và xử lý nợ quá hạn |

Câu hỏi thường gặp
Vì sao công ty lãi vẫn có thể hết tiền?
Lợi nhuận được ghi khi doanh thu và chi phí phát sinh, còn tiền chỉ vào tài khoản khi khách thanh toán. Với ngành thi công nội thất, doanh nghiệp thường ứng vật tư và nhân công trước, thu theo mốc nghiệm thu sau. Vì vậy có thể đang lãi trên giấy nhưng vẫn thiếu tiền mặt để trả lương và nhà cung cấp đúng hạn. Dự báo dòng tiền giúp nhìn khoảng cách giữa lợi nhuận và tiền thực tế theo từng tuần.
Dự báo dòng tiền nên lập theo tuần hay theo tháng?
Nên lập theo tuần, vì phần lớn căng thẳng thanh khoản trong thi công nội thất xảy ra ở quy mô tuần: lương, vật tư và các mốc thanh toán đều dồn theo tuần. Báo cáo tháng quá thô để kịp can thiệp. Sau khi có bảng tuần, doanh nghiệp có thể tổng hợp lên tháng để báo cáo ban điều hành. Tần suất cập nhật cụ thể do doanh nghiệp tự chọn, nhưng phải đủ nhanh để còn khả năng điều chỉnh lịch chi.
Làm sao cập nhật lịch thu khi tiến độ thay đổi?
Mỗi mốc thanh toán trong hợp đồng phải gắn với một điều kiện nghiệm thu, và khi tiến độ đổi thì PM cập nhật lại ngày dự kiến của mốc đó. Bảng dự báo lấy ngày đã cập nhật làm đầu vào, không dùng ngày ký hợp đồng. Cần quy định PM cập nhật ngay khi có nghiệm thu hoặc thay đổi tiến độ, không đợi cuối tháng. Nếu không, dự báo thu sẽ luôn lệch và ban điều hành mất niềm tin vào bảng dòng tiền.
Cam kết chi cần được nhập từ khi nào?
Cam kết chi nên được nhập ngay khi phát sinh nghĩa vụ, tức là khi phát hành đơn mua hoặc khi chốt bảng lương, không đợi tới khi có hóa đơn. Chi phí đã cam kết nhưng chưa có hóa đơn vẫn là tiền sẽ ra, nên phải nằm trong dự báo. Gắn ngày đến hạn cho từng cam kết để bảng dòng tiền biết khoản nào rơi vào tuần nào. Đây là bước thường bị bỏ qua nhưng quyết định độ chính xác của toàn bộ dự báo.
Nên xây bao nhiêu kịch bản dòng tiền?
Ba kịch bản là đủ cho phần lớn doanh nghiệp: lạc quan khi thu đúng hạn, cơ sở theo giả định thực tế, và thận trọng khi một số mốc thu bị trượt. Mỗi kịch bản cần ghi rõ giả định để ban điều hành biết đang so sánh cái gì. Khi thấy kịch bản thận trọng vẫn giữ được số dư dương, doanh nghiệp có thể yên tâm nhận thêm dự án. Số lượng cụ thể do doanh nghiệp tự chọn theo mức độ biến động của ngành.
Có cần AI để dự báo dòng tiền không?
Không bắt buộc. Với doanh nghiệp ít dự án, một bảng tính chuẩn cập nhật theo tuần đã tạo ra phần lớn giá trị. AI chỉ nên thêm khi số dự án và mốc thanh toán lớn, việc tổng hợp thủ công dễ sót và chậm. Khi đó AI hữu ích ở việc dựng dòng tiền theo tuần, phát hiện tuần có số dư âm và gợi ý thứ tự ưu tiên thanh toán. Quyết định vay hay giãn chi vẫn thuộc ban điều hành, AI không tự quyết.
Checklist: doanh nghiệp của bạn có vấn đề này không?
Đọc kết quả: 0–2 ô = dòng tiền được theo dõi tốt; 3–5 ô = cần dựng bảng dự báo theo tuần; 6–8 ô = nên xử lý trước khi nhận thêm dự án song song.
Kết luận
Với công ty chạy nhiều dự án song song, dự báo dòng tiền là công cụ sống còn hơn cả báo cáo lợi nhuận. Khi mọi mốc thu và mốc chi được đưa về một trục tuần, ban điều hành thấy đúng tuần sẽ căng để chuẩn bị nguồn, thay vì phát hiện thiếu tiền khi đã đến hạn.
