Quản lý nhà thầu phụ (điện, nước, sơn) trong dự án nội thất

Phối hợp nhiều bên chuyên môn khác nhau mà không làm loãng trách nhiệm và tiến độ chung
17 tháng 6, 2026 bởi
Quản lý nhà thầu phụ (điện, nước, sơn) trong dự án nội thất
Chuyên Gia AIX
⏱ ~14 phút đọc📅 Cập nhật 2026-10-07✍️ Chuyên Gia AIX

Tình huống minh họa: Sáng thứ Ba, quản lý công trình gọi thầu điện: "Chiều nay vào đi dây tầng 4." Thầu điện báo chưa xong vì thầu nước đang đục tường. Trong khi đó thầu sơn đã nhận tiền tạm ứng và đứng chờ ba ngày. Đến lúc sơn xong, phát hiện một ổ cắm bị đặt sai vị trí, phải đục lại mảng tường vừa sơn. Không ai sai hoàn toàn, nhưng tiến độ trễ bốn ngày và phát sinh một khoản sửa chữa không ai chịu.

Trả lời ngắn: Quản lý nhà thầu phụ trong dự án nội thất là kiểm soát ba thứ nằm ngoài tầm với trực tiếp: thứ tự thi công giữa các thầu (điện, nước, sơn), mốc nghiệm thu và thanh toán gắn với khối lượng thực, và trách nhiệm khi lỗi bị hạng mục sau che khuất. Điểm kiểm soát chính là bảng thứ tự thi công theo khu vực, kèm điều kiện nghiệm thu trước khi thầu kế tiếp vào.

Bài viết này dành cho ai?

Dành cho Giám đốc Dự án, Quản lý Công trường, Trưởng phòng Mua hàng - Thầu phụ và Kế toán Công trình của doanh nghiệp thiết kế – thi công nội thất dùng nhiều thầu phụ chuyên môn. Những người mỗi ngày phải trả lời câu hỏi: ai vào trước, ai chịu lỗi, và đã đủ điều kiện trả tiền cho thầu chưa.

Điều gì đang xảy ra?

  • Thứ tự thi công giữa các thầu được thống nhất miệng, mỗi lần điều phối lại phải gọi điện thuyết phục.
  • Mốc thanh toán thầu phụ không gắn với khối lượng nghiệm thu mà theo lịch tạm ứng.
  • Lỗi bị hạng mục sau che khuất chỉ lộ ra ở giai đoạn hoàn thiện, khi sửa đã rất tốn kém.
  • Phạm vi và ranh giới trách nhiệm giữa các thầu chồng lấn, không rõ ai xử lý phần giao.
  • Chi phí phát sinh do điều phối sai không được quy về thầu hay khu vực nào để cải tiến.

Điều doanh nghiệp thực sự muốn đạt được

Chức năng: có bảng thứ tự thi công theo khu vực và điều kiện nghiệm thu rõ ràng, để biết chính xác thầu nào vào khi nào. Quản trị: mỗi mốc thanh toán thầu phụ gắn với khối lượng đã nghiệm thu, giảm tạm ứng vượt. Tổ chức: ranh giới trách nhiệm giữa các thầu được ghi thành hợp đồng, và lỗi che khuất được quy trách nhiệm trước khi hạng mục sau phủ lên.

Điều gì đang cản trở?

Năm lớp cản trở khiến quản lý thầu phụ nội thất luôn bị động
Lớp cản trởBiểu hiệnHệ quả
Dữ liệuTiến độ và khối lượng thầu phụ nằm trong tin nhắn và sổ tayKhông biết thầu nào đã đủ điều kiện cho vào
Quy trìnhKhông có bảng thứ tự thi công cố định theo khu vựcĐiều phối mỗi lần một kiểu, chồng chéo
Kiểm soátNghiệm thu giai đoạn không có biên bản có ảnhLỗi che khuất không truy được trách nhiệm
Tổ chứcRanh giới trách nhiệm giữa các thầu không rõPhát sinh ai cũng đùn đẩy
Công cụThanh toán thầu phụ theo lịch, không theo khối lượng nghiệm thuTạm ứng vượt, dòng tiền bị chặn

Điểm nhìn cốt lõi: Quản lý thầu phụ không khó vì khó giao việc. Khó vì thứ tự thi công và mốc trách nhiệm không được cố định trước khi các thầu vào công trường. Khi thứ tự phụ thuộc cuộc gọi hằng ngày, mọi lỗi che khuất chỉ lộ ra ở giai đoạn hoàn thiện — lúc sửa chữa đã đắt nhất và không ai nhận là của mình.

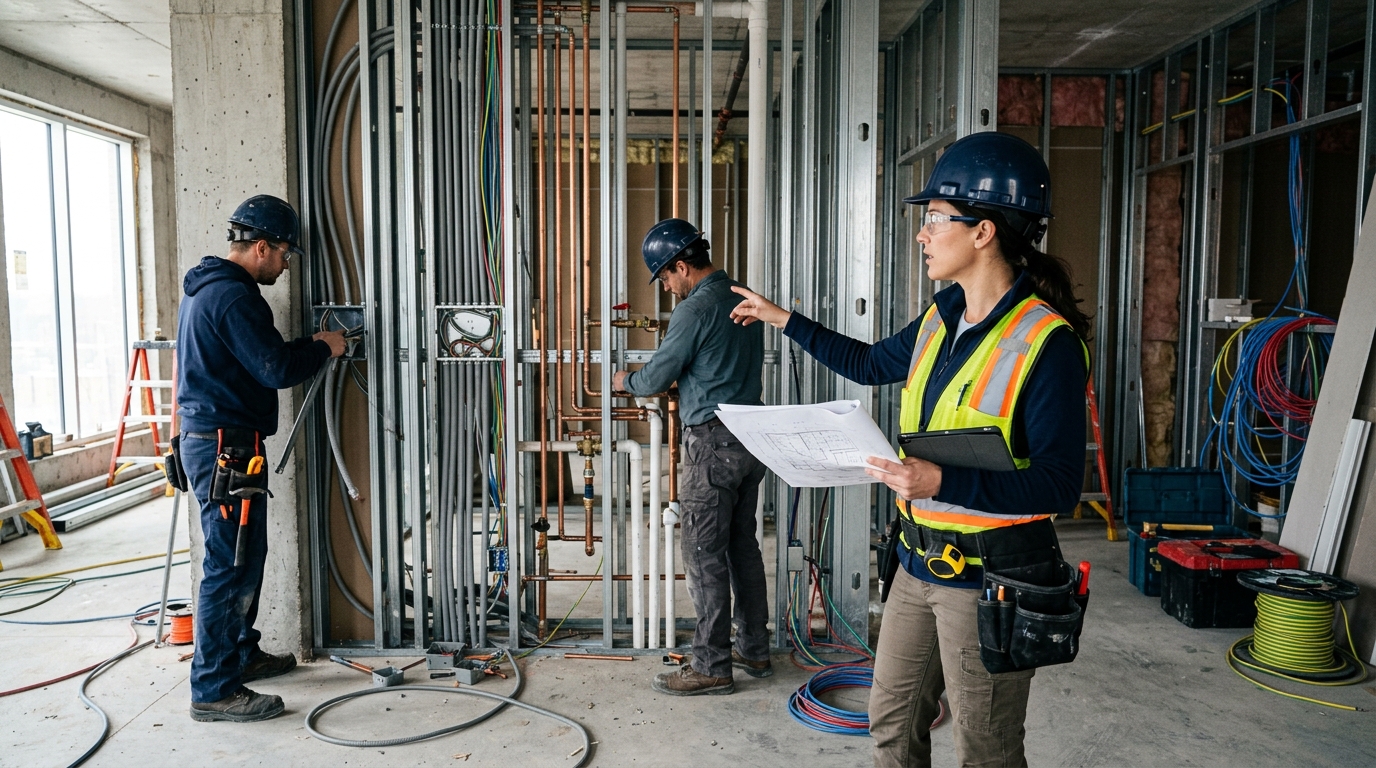

Điều phối viên kiểm tra thầu phụ điện nước thi công đường ống âm tường
Hình 1: Thầu phụ điện, nước và sơn phải vào đúng thứ tự, nếu không sẽ phải đục lại phần đã hoàn thiện.

Tác động tới doanh nghiệp

Tác động khi thứ tự thi công và mốc trách nhiệm không được cố định
Chiều tác độngĐiều gì xảy ra khi quản lý thầu phụ rời rạc
CostChi phí đục sửa và làm lại phần đã hoàn thiện không được dự trù
MarginLợi nhuận công trình giảm do phát sinh và gián đoạn của các thầu khác
Cash FlowTạm ứng thầu trước khi nghiệm thu khối lượng, dòng tiền bị ràng buộc sớm
ProgressThầu chờ nhau tại công trường, tiến độ trễ theo dây chuyền
RiskKhông quy được trách nhiệm khi lỗi che khuất, rủi ro tranh chấp ba bên

Nguyên nhân gốc

Hợp đồng thầu phụ mô tả khối lượng nhưng không ghi thứ tự thi công theo khu vực
↓
Điều phối hằng ngày dựa trên cuộc gọi, không có bảng thứ tự cố định
↓
Thầu sau vào khi hạng mục trước chưa được nghiệm thu giai đoạn
↓
Lỗi bị che khuất không được ghi nhận lúc còn nhìn thấy
↓
Thanh toán thầu theo lịch tạm ứng thay vì theo khối lượng đã nghiệm thu
↓
Phát sinh không quy về thầu hay khu vực nào
↓
Mỗi dự án lặp lại cùng một kiểu trễ và đục sửa

Framework quản trị

BẢNG THỨ TỰ THI CÔNG — theo khu vực và theo hạng mục, chốt trước khi vào
↓
ĐIỀU KIỆN NGHIỆM THU — hạng mục trước phải đạt thì thầu sau mới vào
↓
BIÊN BẢN CÓ ẢNH — nghiệm thu giai đoạn phải có ảnh và chữ ký
↓
RANH GIỚI TRÁCH NHIỆM — phần giao giữa các thầu được ghi rõ
↓
MỐC THANH TOÁN THEO KHỐI LƯỢNG — trả theo khối lượng đã nghiệm thu
↓
QUY TRÁCH NHIỆM LỖI CHE KHUẤT — truy theo biên bản từng giai đoạn
↓
ĐÁNH GIÁ THẦU THEO KẾT QUẢ — dùng dữ liệu trễ và phát sinh để chọn thầu
AI-X • GIẢI PHÁP VẬN HÀNH
EcoCons — điều phối thầu phụ và kiểm soát thanh toán theo khối lượng

Cố định thứ tự thi công theo khu vực, chặn thầu vào khi chưa nghiệm thu và gắn mỗi mốc thanh toán với khối lượng đã làm.

Khám phá EcoCons → Xem gói One →

Quy trình đề xuất (To-Be)

Quy trình phối hợp thầu phụ theo thứ tự và điểm kiểm soát
BướcNgười phụ tráchĐiều kiện vàoĐiểm kiểm soát
Lập bảng thứ tự thi công theo khu vựcQuản lý công trìnhĐã có bản vẽ và khối lượngMỗi khu vực có thứ tự thầu rõ ràng
Ghi ranh giới trách nhiệm vào hợp đồng thầuMua hàng + Pháp chếĐã chọn được thầuPhần giao giữa các thầu được ghi rõ
Nghiệm thu giai đoạn có ảnhQuản lý công trình + ThầuHạng mục trước hoàn tấtCó ảnh, chữ ký và ngày nghiệm thu
Cho thầu kế tiếp vào theo điều kiệnQuản lý công trìnhNghiệm thu giai đoạn đạtKhông cho vào khi chưa nghiệm thu
Duyệt thanh toán theo khối lượngKế toán công trìnhCó biên bản nghiệm thuSố tiền gắn khối lượng đã nghiệm thu
Quy trách nhiệm lỗi che khuấtGiám đốc dự ánLỗi được phát hiệnTru theo biên bản từng giai đoạn
Đánh giá thầu định kỳ theo dữ liệuMua hàngDự án kết thúcXếp hạng dựa trên trễ và phát sinh
Quản lý công trình đối chiếu tiến độ và mốc thanh toán của nhiều nhà thầu phụ
Hình 2: Mỗi thầu phụ cần một mốc nghiệm thu và mốc thanh toán riêng, gắn với khối lượng đã làm.

Ví dụ minh họa — số liệu giả định

VÍ DỤ MINH HỌAKhông phải thống kê
Bối cảnh giả định

Một dự án nội thất căn hộ có ba thầu phụ: điện 180 triệu, nước 140 triệu, sơn 220 triệu, tổng 540 triệu đồng.

Thầu điện được tạm ứng 30% theo lịch, tức 54 triệu, trước khi nghiệm thu giai đoạn 1.

So sánh tạm ứng theo lịch và theo khối lượng đã nghiệm thu
Hạng mụcGiá trị (triệu)Tạm ứng theo lịch (%)Tạm ứng theo lịch (triệu)Tạm ứng theo khối lượng (triệu)
Điện1803054,036,0
Nước1403042,028,0
Sơn2203066,044,0
Tổng540—162,0108,0

Tự kiểm tra: 180 × 30% = 54,0; 140 × 30% = 42,0; 220 × 30% = 66,0; tổng tạm ứng = 54,0 + 42,0 + 66,0 = 162,0 triệu. Nếu tạm ứng theo khối lượng đã nghiệm thu 20% giá trị: 180 × 20% = 36,0; 140 × 20% = 28,0; 220 × 20% = 44,0; tổng = 36,0 + 28,0 + 44,0 = 108,0 triệu. Chênh lệch tiền rời khỏi doanh nghiệp sớm hơn mức cần thiết = 162,0 − 108,0 = 54,0 triệu đồng. Nếu dự án trễ 4 ngày và mỗi ngày gián đoạn ba thầu tốn 6 triệu đồng chi phí chờ và điều phối, tổn thất trễ = 4 × 6 = 24,0 triệu đồng. Tổng cộng phần có thể tránh được = 54,0 + 24,0 = 78,0 triệu đồng, tương đương 78,0 ÷ 540 = 14,4% giá trị ba hợp đồng thầu phụ.

EcoCons hỗ trợ ở đâu?

Mức đáp ứng Odoo cho quản lý thầu phụ
Yêu cầuNăng lựcMức đáp ứng
Hợp đồng thầu phụ và ranh giới trách nhiệmĐơn mua, hợp đồng, phụ lụcTiêu chuẩn
Nghiệm thu giai đoạn có ảnhPhiếu nhận hàng dịch vụ, đính kèm, chữ kýTiêu chuẩn + cấu hình
Mốc thanh toán theo khối lượng nghiệm thuHóa đơn nhà cung cấp, điều khoản thanh toánTiêu chuẩn + cấu hình
Bảng thứ tự thi công theo khu vựcDự án, nhiệm vụ, phụ thuộc công việcTiêu chuẩn + cấu hình
Cảnh báo thầu vào khi chưa nghiệm thuQuy tắc tự động, danh sách cảnh báoMở rộng (AI-X)
Xếp hạng thầu theo trễ và phát sinhBáo cáo tổng hợp, điểm nhà cung cấpĐề xuất thiết kế

AI / Automation hỗ trợ ở đâu?

Khi hồ sơ nghiệm thu và mốc thanh toán đã nằm trên hệ thống, AI có thể đọc tiến độ từng khu vực để cảnh báo thầu nào sắp vào khi hạng mục trước chưa đạt, đồng thời xếp hạng thầu theo mức trễ và phát sinh để hỗ trợ chọn thầu cho dự án sau. AI đưa cảnh báo và xếp hạng; quản lý công trình quyết định. Điểm quyết định của AI nằm ở bước cảnh báo điều kiện vào và xếp hạng thầu. AI không tự duyệt thanh toán, không tự cho thầu vào công trường và không tự quy kết trách nhiệm cho thầu nào.

KPI quản lý thầu phụ cần theo dõi

Ngưỡng do doanh nghiệp tự đặt theo đặc thù từng loại thầu
KPICông thứcTần suấtChủ sở hữuHành động khi lệch
Tỷ lệ hạng mục nghiệm thu đúng hạnHạng mục đúng hạn ÷ tổng hạng mụcTuầnQuản lý công trìnhĐiều chỉnh lịch và nhắc thầu trước hạn
Tỷ lệ tạm ứng theo khối lượngTiền đã trả ÷ giá trị đã nghiệm thuThángKế toán công trìnhSiết điều khoản tạm ứng trong hợp đồng
Số ngày thầu chờ tại công trườngTổng ngày chờ ÷ số thầuThángQuản lý công trìnhSắp lại thứ tự thi công khu vực bị chờ
Chi phí đục sửa do lỗi che khuấtTổng chi phí sửa ÷ số dự ánQuýGiám đốc dự ánTăng cường nghiệm thu giai đoạn
Tỷ lệ phát sinh trên hợp đồng thầuGiá trị phát sinh ÷ giá trị hợp đồngQuýMua hàngRà lại khối lượng và ranh giới trách nhiệm
Đội sơn hoàn thiện bề mặt sau khi các hạng mục điện nước đã nghiệm thu
Hình 3: Hạng mục sơn phủ lên mọi thứ bên dưới, nên mọi lỗi che khuất phải bị chặn trước khi sơn.

Câu hỏi thường gặp

Vì sao thứ tự thi công giữa các thầu phụ quan trọng đến vậy?

Vì trong nội thất, hạng mục sau thường phủ lên hạng mục trước: sơn phủ tường, trần phủ đường điện, sàn phủ đường nước. Nếu thứ tự sai, muốn sửa phải đục lại phần đã hoàn thiện, chi phí cao hơn nhiều lần so với sửa lúc còn lộ. Thứ tự thi công vì vậy là điểm kiểm soát rẻ nhất, phải chốt theo khu vực trước khi bất kỳ thầu nào vào.

Điều kiện nghiệm thu trước khi thầu kế tiếp vào nên gồm gì?

Tối thiểu gồm biên bản nghiệm thu giai đoạn có ảnh hiện trạng, chữ ký của quản lý công trình và đại diện thầu, cùng xác nhận khối lượng đã làm. Với hạng mục điện nước, nên bổ sung kiểm tra áp, kiểm tra vị trí ổ cắm và đường ống trước khi trát hoặc sơn. Có ảnh và chữ ký thì sau này mới truy được trách nhiệm khi lỗi bị che khuất.

Làm sao quy trách nhiệm khi lỗi chỉ lộ ra sau khi đã sơn?

Cách duy nhất đáng tin là dựa vào biên bản nghiệm thu từng giai đoạn. Nếu hạng mục điện nước đã được nghiệm thu có ảnh trước khi sơn và vẫn đạt yêu cầu tại thời điểm đó, thì lỗi phát sinh sau nằm ở hạng mục phủ lên hoặc ở thay đổi sau nghiệm thu. Doanh nghiệp cần ghi rõ trong hợp đồng rằng chi phí đục sửa do lỗi thuộc bên nào, để không phải thương lượng lại mỗi lần.

Nên tạm ứng cho thầu phụ theo lịch hay theo khối lượng?

Nên gắn tạm ứng với khối lượng đã nghiệm thu, không theo lịch cố định. Tạm ứng theo lịch khiến tiền rời doanh nghiệp sớm hơn giá trị công việc đã hoàn thành, làm dòng tiền bị ràng buộc. Tỷ lệ tạm ứng cụ thể do doanh nghiệp tự đặt và ghi trong hợp đồng, miễn là mỗi lần trả tiền đều có biên bản nghiệm thu tương ứng làm căn cứ.

Có nên dùng một thầu phụ làm nhiều hạng mục không?

Có thể, nhưng phải tách rõ ranh giới giữa các hạng mục và mốc nghiệm thu từng phần. Dùng một thầu cho nhiều hạng mục giúp giảm chi phí điều phối, nhưng dễ dẫn đến việc một hạng mục sau phủ lên hạng mục trước do cùng một đội làm, khiến lỗi không được ghi nhận. Nguyên tắc là dù cùng một thầu, vẫn phải nghiệm thu từng hạng mục theo thứ tự đã chốt.

Doanh nghiệp nhỏ chỉ có vài thầu phụ có cần quy trình này không?

Vẫn cần, nhưng có thể đơn giản hóa. Với vài thầu, doanh nghiệp chỉ cần một bảng thứ tự thi công theo khu vực, một mẫu biên bản nghiệm thu có ảnh, và điều khoản trách nhiệm rõ trong hợp đồng. Ba thứ này không cần phần mềm và đã chặn được phần lớn đục sửa. Khi số dự án và số thầu tăng, lúc đó mới cần hệ thống để cảnh báo điều kiện vào và tổng hợp dữ liệu đánh giá.

Checklist: doanh nghiệp của bạn có vấn đề này không?

□Không có bảng thứ tự thi công cố định theo khu vực cho các thầu
□Điều phối thầu mỗi ngày dựa trên cuộc gọi thay vì lịch đã chốt
□Không có điều kiện nghiệm thu bắt buộc trước khi thầu kế tiếp vào
□Nghiệm thu giai đoạn không có biên bản kèm ảnh và chữ ký
□Ranh giới trách nhiệm giữa các thầu không được ghi trong hợp đồng
□Thanh toán thầu theo lịch tạm ứng thay vì theo khối lượng nghiệm thu
□Lỗi bị hạng mục sau che khuất không quy được trách nhiệm
□Không có đánh giá thầu định kỳ dựa trên dữ liệu trễ và phát sinh

Đọc kết quả: 0–2 ô = phối hợp thầu đang được kiểm soát; 3–5 ô = cần chuẩn hóa thứ tự và điều kiện nghiệm thu; 6–8 ô = nên xây cơ chế quản lý thầu phụ trước khi nhận thêm dự án.

Kết luận

Quản lý thầu phụ không nằm ở việc nhắc nhở nhiều hơn mà ở việc cố định thứ tự thi công, điều kiện nghiệm thu và mốc thanh toán trước khi thầu vào công trường. Khi lỗi che khuất được ghi nhận lúc còn nhìn thấy và tiền trả theo khối lượng thực, doanh nghiệp nội thất vừa giữ được tiến độ vừa giảm được phát sinh không ai nhận.
