Tình huống minh họa: Ba tháng cuối năm, hai dự án cùng đề nghị phát hành bảo lãnh thực hiện hợp đồng và bảo lãnh tạm ứng trong cùng một tuần, tổng giá trị vượt phần hạn mức ngân hàng còn trống. Ban điều hành chỉ phát hiện khi hồ sơ đã gửi chi nhánh: không ai đọc ra được công ty đang có bao nhiêu bảo lãnh còn hiệu lực, loại nào, hạn nào, tài sản đảm bảo nào đang bị phong tỏa và còn bao nhiêu hạn mức để phát hành tiếp.
Trả lời ngắn: Bảo lãnh ngân hàng giá trị lớn là một hạn mức có thể cạn trước khi kịp phát hành cho dự án mới. Nguyên nhân thường không phải quan hệ ngân hàng, mà là thiếu một sổ bảo lãnh hợp nhất: giá trị, loại, hạn hiệu lực, tài sản đảm bảo và hạn mức còn trống. Khi sổ gắn theo từng dự án, hạn mức trống hiện ra trước khi cần phát hành.
Bài viết này dành cho ai?
Dành cho CFO, Kế toán trưởng, Trưởng phòng đấu thầu và Giám đốc dự án của các tổng thầu xây dựng chạy nhiều công trình cùng lúc — những người phải vừa giữ quan hệ hạn mức với ngân hàng, vừa bảo đảm mỗi dự án mới có đủ bảo lãnh để ký hợp đồng và nhận tạm ứng đúng hạn.
Điều gì đang xảy ra?
- Sổ theo dõi bảo lãnh rải rác ở file ngân hàng, email và file kế toán, không ai giữ một bản duy nhất.
- Giá trị bảo lãnh còn hiệu lực chỉ được cộng lại khi ngân hàng yêu cầu báo cáo định kỳ.
- Bảo lãnh hết hạn không được đóng trên hồ sơ, nên hạn mức đã giải phóng vẫn bị coi là đang dùng.
- Không gắn bảo lãnh với mã dự án và hợp đồng nên không biết dự án nào đang chiếm bao nhiêu hạn mức.
- Tài sản đảm bảo, hợp đồng tín dụng và lệ phí bảo lãnh nằm ở ba nơi khác nhau.
Điều doanh nghiệp thực sự muốn đạt được
Chức năng: một sổ bảo lãnh tổng hợp duy nhất, ghi từng bảo lãnh theo dự án, hợp đồng, loại bảo lãnh, giá trị, hạn hiệu lực và tài sản đảm bảo. Quản trị: ban điều hành thấy hạn mức còn trống và lịch giải phóng trước khi nhận dự án mới, thay vì phát hiện thiếu khi hồ sơ đã gửi. Tổ chức: rõ ai theo dõi ngày hết hạn, ai đàm phán hạn mức với ngân hàng và ai duyệt trích hạn mức cho từng dự án.
Điều gì đang cản trở?
| Lớp cản trở | Biểu hiện | Hệ quả |
|---|---|---|
| Dữ liệu | Bảo lãnh nằm trong file ngân hàng, email và file kế toán riêng | Không ai nắm tổng giá trị đang chiếm hạn mức |
| Quy trình | Không có nhịp rà soát ngày hết hạn và lịch giải phóng | Hạn mức bị coi là đang dùng dù bảo lãnh đã hết hiệu lực |
| Kiểm soát | Không gắn bảo lãnh với mã dự án và hợp đồng | Không biết dự án nào đang chiếm bao nhiêu hạn mức |
| Tổ chức | Không rõ ai sở hữu việc theo dõi hạn hiệu lực và tài sản đảm bảo | Bảo lãnh quá hạn phát hiện muộn, có nguy cơ bị ngân hàng gọi trả |
| Công cụ | Hạn mức tín dụng và tài sản đảm bảo không nằm cạnh sổ bảo lãnh | Không thấy trước lúc nào hạn mức cạn để đàm phán bổ sung |
Điểm nhìn cốt lõi: Bảo lãnh ngân hàng là một hạn mức, không chỉ là giấy tờ để ký hợp đồng. Một bảo lãnh đã hết hiệu lực nhưng chưa được đóng trên sổ vẫn đang chiếm chỗ, làm công ty tưởng mình thiếu hạn mức trong khi thực tế chỉ thiếu một nhịp rà soát. Vấn đề cốt lõi không phải quan hệ với ngân hàng, mà là công ty không có một sổ bảo lãnh hợp nhất gắn theo dự án để biết chính xác đang dùng bao nhiêu và còn bao nhiêu.

Tác động tới doanh nghiệp
| Chiều tác động | Điều gì xảy ra khi hạn mức bảo lãnh không được quản lý tập trung |
|---|---|
| Cost | Phải ký bổ sung hạn mức hoặc thế chấp thêm tài sản gấp, lệ phí và chi phí cơ hội cao hơn |
| Margin | Lệ phí bảo lãnh và chi phí tài sản đảm bảo không được tính vào giá dự thầu từng dự án |
| Cash Flow | Bảo lãnh giải phóng muộn làm tài sản đảm bảo và hạn mức bị phong tỏa lâu hơn cần thiết |
| Progress | Không đủ hạn mức để phát hành đúng hạn, hợp đồng mới chậm ký và tạm ứng chậm về |
| Risk | Bảo lãnh quá hạn không phát hiện, đối mặt nguy cơ bị gọi trả và giảm uy tín tín dụng |
Nguyên nhân gốc
KHÔNG CÓ MỘT SỔ BẢO LÃNH HỢP NHẤT GẮN THEO DỰ ÁN ↓ Bảo lãnh nằm rải rác trong file ngân hàng, email và file kế toán ↓ Không có nhịp rà soát ngày hết hiệu lực và lịch giải phóng ↓ Hạn mức đã giải phóng vẫn bị coi là đang dùng ↓ Không thấy hạn mức còn trống khi dự án mới cần phát hành ↓ Ban điều hành chỉ biết thiếu hạn mức khi hồ sơ đã gửi ngân hàng
Framework quản trị hạn mức bảo lãnh theo dự án
SỔ BẢO LÃNH HỢP NHẤT — mỗi bảo lãnh gắn dự án, hợp đồng, loại và giá trị ↓ HẠN HIỆU LỰC — ngày phát hành, ngày hết hạn và điều kiện giải phóng ↓ TÀI SẢN ĐẢM BẢO — tài sản, tiền ký quỹ và phần hạn mức tín dụng đang bị chiếm ↓ MỨC SỬ DỤNG HẠN MỨC — tổng đang dùng trên tổng hạn mức ngân hàng cấp ↓ LỊCH GIẢI PHÓNG — bảo lãnh sắp hết hạn trả lại hạn mức theo tuần, theo tháng ↓ ĐỀ XUẤT PHÁT HÀNH — đối chiếu nhu cầu dự án mới với hạn mức còn trống ↓ NHỊP RÀ SOÁT — họp định kỳ với ngân hàng trên cùng một bảng số
Gộp bảo lãnh, tài sản đảm bảo và hợp đồng tín dụng vào một sổ gắn theo dự án, để ban điều hành thấy hạn mức còn trống và lịch giải phóng trước khi nhận dự án mới.
Khám phá EcoCons → Xem gói Base →Quy trình đề xuất (To-Be)
| Bước | Người phụ trách | Điều kiện vào | Điểm kiểm soát |
|---|---|---|---|
| Lập sổ bảo lãnh hợp nhất | Kế toán trưởng | Danh sách bảo lãnh đang hiệu lực từ ngân hàng | Mỗi bảo lãnh gắn mã dự án, hợp đồng và loại bảo lãnh |
| Rà soát ngày hết hiệu lực | Kế toán trưởng | Sổ bảo lãnh đã cập nhật | Bảo lãnh trong 60 ngày tới hạn phải vào danh sách theo dõi |
| Đóng bảo lãnh đã giải phóng | Kế toán + ngân hàng | Xác nhận hoàn thành nghĩa vụ của dự án | Hạn mức được trả lại ngay khi bảo lãnh đóng |
| Cập nhật mức sử dụng hạn mức | CFO | Số liệu từ sổ bảo lãnh và hợp đồng tín dụng | Mức sử dụng và hạn mức trống nhìn thấy theo tuần |
| Đối chiếu nhu cầu dự án mới | Trưởng đấu thầu + CFO | Kế hoạch đấu thầu và dự án sắp ký | Nhu cầu bảo lãnh so với hạn mức còn trống trước khi cam kết |
| Đàm phán hạn mức và tài sản đảm bảo | CFO | Dự báo mức sử dụng ba đến sáu tháng | Có phương án bổ sung hạn mức trước khi cạn |
Ví dụ minh họa — số liệu giả định
Ví dụ minh họa — số liệu giả định, không phải thống kê hay case thật.
Ví dụ minh họa — số liệu giả định. Một tổng thầu có hạn mức bảo lãnh ngân hàng cấp là 600 tỷ đồng, hiện đang dùng 470 tỷ cho các bảo lãnh còn hiệu lực, tức hạn mức còn trống 130 tỷ. Trong cùng một tháng, dự án A cần bảo lãnh thực hiện 45 tỷ và bảo lãnh tạm ứng 25 tỷ; dự án B cần bảo lãnh thực hiện 40 tỷ và bảo lãnh tạm ứng 30 tỷ.
Tổng nhu cầu bảo lãnh mới = 45 + 25 + 40 + 30 = 140 tỷ. Hạn mức còn trống 130 tỷ, thiếu 10 tỷ. Tự kiểm tra: 45 + 25 = 70; 40 + 30 = 70; 70 + 70 = 140; 600 − 470 = 130; 140 − 130 = 10. Khi rà sổ, một bảo lãnh thực hiện 70 tỷ của dự án C hết hiệu lực trong ba tuần tới. Nếu đóng đúng hạn, hạn mức trống thành 130 + 70 = 200 tỷ, đủ cho cả hai dự án mà không cần ký bổ sung hạn mức.
Ngược lại, nếu không rà ngày hết hiệu lực, công ty ký bổ sung hạn mức hoặc thế chấp thêm tài sản để phát hành thêm 10 tỷ, chịu thêm lệ phí và chi phí cơ hội trong khi phần thiếu thực chất chỉ do một bảo lãnh hết hạn chưa được đóng.
EcoCons hỗ trợ ở đâu?
| Yêu cầu | Năng lực | Mức đáp ứng |
|---|---|---|
| Sổ bảo lãnh theo dự án và hợp đồng | Danh mục bảo lãnh, mã phân tích và liên kết hợp đồng | Tiêu chuẩn + cấu hình |
| Cảnh báo ngày hết hiệu lực bảo lãnh | Hạn mức ngân hàng, tài sản đảm bảo và hợp đồng tín dụng | Tiêu chuẩn + cấu hình |
| Mức sử dụng hạn mức theo ngân hàng | Mã phân tích đa chiều và báo cáo tùy chỉnh | Tiêu chuẩn + cấu hình |
| Lịch giải phóng hạn mức theo tuần | Bảng điều khiển tùy chỉnh và cảnh báo theo hạn | Mở rộng (AI-X) |
| Kế hoạch nhu cầu bảo lãnh cho dự án mới | Dự toán công trình và kế hoạch đấu thầu | Mở rộng (AI-X) |
| Mô hình tính lệ phí bảo lãnh vào giá dự thầu | Thiết kế tiêu thức phân bổ lệ phí và chi phí vốn riêng theo ngành | Đề xuất thiết kế |
AI / Automation hỗ trợ ở đâu?
Khi sổ bảo lãnh, hợp đồng và hợp đồng tín dụng nằm cùng hệ thống, AI có thể nhắc bảo lãnh sắp hết hiệu lực, dự báo mức sử dụng hạn mức vài tháng tới và đối chiếu nhu cầu bảo lãnh của dự án sắp ký với hạn mức còn trống. Đầu vào gồm bảo lãnh đã phát hành, lịch thi công và kế hoạch đấu thầu; CFO quyết định đàm phán hạn mức hay tái phân bổ giữa các dự án. Điểm quyết định của AI nằm ở bước đối chiếu nhu cầu bảo lãnh với hạn mức còn trống.
AI không tự phát hành bảo lãnh, không tự cam kết tài sản đảm bảo và không tự quyết định dùng hạn mức cho dự án nào. Việc phát hành, đàm phán hạn mức và phân bổ vẫn thuộc CFO và ban điều hành.
KPI quản lý bảo lãnh cần theo dõi
| KPI | Công thức | Tần suất | Chủ sở hữu | Hành động khi lệch |
|---|---|---|---|---|

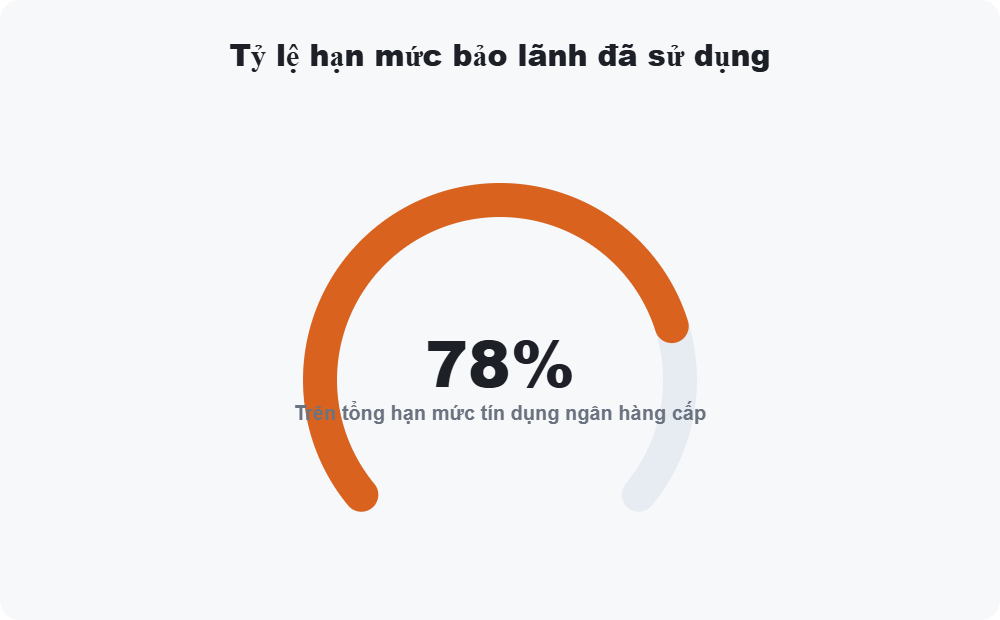

| Tỷ lệ sử dụng hạn mức bảo lãnh | Giá trị bảo lãnh đang hiệu lực ÷ hạn mức ngân hàng cấp | Tuần | CFO | Đàm phán bổ sung hạn mức trước khi vượt ngưỡng cảnh báo |
| Số bảo lãnh sắp hết hạn trong 60 ngày | Đếm bảo lãnh có ngày hết hiệu lực trong 60 ngày | Tuần | Kế toán trưởng | Chủ động đóng hoặc gia hạn trước hạn |
| Thời gian giải phóng hạn mức | Ngày từ hoàn thành nghĩa vụ đến khi bảo lãnh được đóng | Tháng | Kế toán trưởng | Đẩy nhanh hồ sơ đóng bảo lãnh với ngân hàng |
| Tỷ lệ bảo lãnh gắn mã dự án | Bảo lãnh có mã dự án ÷ tổng bảo lãnh | Tháng | Kế toán dự án | Bổ sung mã dự án cho bảo lãnh còn thiếu |
| Lệ phí bảo lãnh trên doanh thu dự án | Lệ phí bảo lãnh ÷ giá trị hợp đồng dự án | Quý | CFO | Đưa lệ phí vào giá dự thầu các gói sau |

Câu hỏi thường gặp
Bảo lãnh ngân hàng có phải là một loại chi phí không?
Bảo lãnh vừa là chi phí vừa là nguồn lực bị chiếm dụng. Công ty trả lệ phí bảo lãnh, đồng thời tiền ký quỹ và tài sản đảm bảo bị phong tỏa, và phần hạn mức tín dụng đã dùng không thể dùng cho dự án khác. Vì vậy cần xem bảo lãnh như một hạn mức quản trị, không chỉ là thủ tục giấy tờ để ký hợp đồng. Lệ phí và chi phí vốn này cũng nên được tính vào giá dự thầu.
Vì sao phải gắn bảo lãnh với từng dự án?
Vì bảo lãnh được phát hành cho một nghĩa vụ cụ thể trong một hợp đồng cụ thể. Khi không gắn mã dự án, công ty chỉ thấy một con số tổng, không biết dự án nào đang chiếm bao nhiêu hạn mức, dự án nào sắp giải phóng được tài sản đảm bảo. Gắn theo dự án cho phép đối chiếu nhu cầu bảo lãnh của dự án mới với hạn mức còn trống và quyết định tái phân bổ trước khi phải đi đàm phán bổ sung.
Khi nào nên bắt đầu đàm phán bổ sung hạn mức?
Nên đàm phán khi dự báo mức sử dụng hạn mức tiến gần ngưỡng cảnh báo, thường là trước khi cạn vài tuần đến vài tháng. Đàm phán sớm cho phép công ty chọn giữa bổ sung hạn mức với ngân hàng hiện tại, dùng thêm một ngân hàng khác, hoặc tái phân bổ hạn mức giữa các dự án. Đàm phán muộn, khi hồ sơ phát hành đã gấp, thường làm mất vị thế thương lượng và phát sinh thêm tài sản đảm bảo.
Bảo lãnh hết hiệu lực nhưng chưa đóng thì ảnh hưởng gì?
Bảo lãnh hết hiệu lực nhưng chưa được đóng vẫn chiếm hạn mức và tài sản đảm bảo trên sổ ngân hàng. Công ty tưởng mình thiếu hạn mức trong khi thực chất chỉ cần hoàn tất thủ tục đóng bảo lãnh. Ngoài ra, bảo lãnh còn trên sổ vẫn tiềm ẩn nghĩa vụ nếu có khiếu nại phát sinh, nên cần rà soát và đóng đúng quy trình thay vì bỏ qua và chỉ phát hiện khi cần hạn mức.
Quản lý bảo lãnh tập trung có cần ERP ngay không?
Không bắt buộc. Với số bảo lãnh ít, một bảng tính chuẩn ghi dự án, loại bảo lãnh, giá trị, hạn hiệu lực và tài sản đảm bảo đã cải thiện đáng kể. ERP cần thiết khi số dự án, số bảo lãnh và số ngân hàng tăng, khi việc cộng sổ thủ công chậm, dễ sót và không gắn được với hợp đồng, hợp đồng tín dụng và kế toán trong cùng một hệ thống.
Làm sao biết mình đang dùng bao nhiêu phần trăm hạn mức?
Công thức là giá trị bảo lãnh còn hiệu lực chia cho hạn mức ngân hàng cấp. Cần đối chiếu định kỳ với ngân hàng vì sổ hai bên có thể lệch do bảo lãnh đã đóng chưa được cập nhật. Ngưỡng cảnh báo do doanh nghiệp tự đặt theo chính sách tài chính, nhưng nguyên tắc là phải thấy xu hướng tiến gần trần trước khi dự án mới cần phát hành, không chờ đến lúc hồ sơ đã gửi.
Checklist: bạn có đang kiểm soát hạn mức bảo lãnh không?
Đọc kết quả: 0–2 ô = hạn mức bảo lãnh đang được kiểm soát; 3–5 ô = cần lập sổ bảo lãnh hợp nhất và nhịp rà soát hạn hiệu lực; 6–8 ô = nên dựng lại toàn bộ quy trình quản lý hạn mức trước khi nhận thêm dự án.
Kết luận
Bảo lãnh ngân hàng không chỉ là giấy tờ để ký hợp đồng, mà là một hạn mức có thể cạn và cần được quản lý như nguồn lực tài chính. Khi mọi bảo lãnh gắn vào một sổ hợp nhất theo dự án, ban điều hành thấy mức sử dụng, lịch giải phóng và hạn mức còn trống trước khi cam kết dự án mới, thay vì phát hiện thiếu khi hồ sơ đã gửi ngân hàng.
