Tình huống minh họa: Hàng chục công nhân của một thầu phụ cấp 3 kéo đến văn phòng tổng thầu đòi tiền lương bị nợ ba tháng. Tổng thầu bối rối vì đã thanh toán đầy đủ và đúng hạn cho thầu phụ cấp 2, có chứng từ chuyển khoản rõ ràng. Nhưng thầu phụ cấp 2 đã giữ lại khoản tiền đó để xoay vòng cho công trình khác và không chuyển tiếp xuống cho thầu phụ cấp 3 thực sự sử dụng số nhân công này. Về mặt hợp đồng, tổng thầu đã làm đúng nghĩa vụ; về mặt thực tế trên công trường, công nhân không quan tâm ai đã trả cho ai, họ chỉ thấy mình chưa được trả và họ đang đứng trước cổng tổng thầu.
Trả lời ngắn: Kiểm soát dòng tiền thanh toán xuống thầu phụ nhiều tầng là việc bảo đảm tiền tổng thầu trả cho cấp 2 thực sự chảy tiếp xuống cấp 3 và tới người lao động. Điểm mấu chốt không phải trả đúng hạn cho cấp 2, mà là có cơ chế ràng buộc, xác nhận và kiểm tra dòng tiền tiếp tục được chuyển xuống dưới trước khi thanh toán kỳ tiếp theo.
Bài viết này dành cho ai?
Dành cho Giám đốc tài chính (CFO), Kế toán trưởng, Trưởng phòng Mua hàng, PM và Ban điều hành của công ty tổng thầu xây dựng đang có chuỗi thầu phụ nhiều tầng. Đây là nhóm phải trả lời câu hỏi bị hỏi nhiều nhất mỗi khi công trường xảy ra đình công hoặc ngừng thi công vì nợ lương: tổng thầu đã trả tiền rồi, vậy số tiền đó đang ở đâu, và bằng cách nào để biết trước khi công nhân kéo đến cổng.
Điều gì đang xảy ra?
- Thanh toán chỉ kiểm tra ở quan hệ tổng thầu và cấp 2, không kiểm tra tầng cấp 3 bên dưới.
- Không có xác nhận của tầng cấp dưới về việc đã nhận tiền từ cấp 2 trước khi giải ngân kỳ sau.
- Nghĩa vụ trả lương người lao động bị tách khỏi nghĩa vụ thanh toán hợp đồng giữa hai pháp nhân.
- Thầu phụ cấp 2 dùng khoản tiền của gói này để xoay vòng cho công trình khác, dòng tiền bị rút ruột.
- Không có ngưỡng cảnh báo khi một thầu phụ cấp 2 chậm chuyển tiền xuống tầng cấp 3 nhiều kỳ liên tiếp.
Điều doanh nghiệp thực sự muốn đạt được
Chức năng: mọi khoản thanh toán cho cấp 2 đều gắn với cam kết và xác nhận chuyển tiếp xuống cấp 3, có chứng từ đối chiếu. Quản trị: có điều khoản ràng buộc dòng tiền trong hợp đồng phụ và quyền tạm dừng thanh toán khi phát hiện dòng tiền đứt ở tầng trung gian. Tổ chức: rõ ai kiểm tra xác nhận của tầng cấp dưới, ai quyết định tạm dừng giải ngân và ai chịu trách nhiệm khi công trường dừng vì nợ lương.
Điều gì đang cản trở?
| Lớp cản trở | Biểu hiện | Hệ quả |
|---|---|---|
| Dữ liệu | Không có dữ liệu về khoản cấp 2 phải chuyển tiếp cho cấp 3 | Không phát hiện được dòng tiền đứt ở tầng trung gian |
| Quy trình | Thanh toán kỳ sau không yêu cầu xác nhận đã chuyển tiền của kỳ trước | Thầu phụ cấp 2 có thể giữ tiền nhiều kỳ mà tổng thầu không biết |
| Kiểm soát | Không có ngưỡng cảnh báo số kỳ chậm chuyển tiếp | Rủi ro tích tụ đến khi công trường bùng phát đình công |
| Tổ chức | Không ai được giao kiểm tra dòng tiền xuống cấp 3 | Nghĩa vụ trả lương người lao động không có người theo dõi |
| Công cụ | Theo dõi dòng tiền trên bảng tính rời, không nối với hợp đồng và nghiệm thu | Không đối chiếu được giữa giá trị đã thanh toán và giá trị đã xuống tầng dưới |
Điểm nhìn cốt lõi: Tổng thầu không thể rũ bỏ trách nhiệm công trường bằng một chứng từ chuyển khoản đúng hạn. Rủi ro thực tế không nằm ở việc tổng thầu có trả hay không, mà ở việc tiền có chảy tiếp xuống tầng thấp nhất hay không. Vì vậy điểm kiểm soát đúng không phải là ngày chuyển tiền, mà là xác nhận chuyển tiếp từ tầng cấp dưới trước khi giải ngân kỳ tiếp theo.

Tác động tới doanh nghiệp
| Chiều tác động | Điều gì xảy ra khi dòng tiền đa tầng không được kiểm soát |
|---|---|
| Cost | Phải ứng tiền trả trực tiếp cho người lao động cấp 3 để công trường chạy tiếp, rồi truy đòi cấp 2 |
| Margin | Chi phí đứng máy và làm lại sau đình công ăn vào biên lợi nhuận gói thầu |
| Cash Flow | Đình công làm đứt chuỗi nghiệm thu và thanh toán, dòng tiền vào bị treo nhiều tuần |
| Progress | Công trường dừng không kế hoạch, đường găng bị đẩy lùi khi chờ giải quyết nợ lương |
| Risk | Tổng thầu chịu rủi ro uy tín, rủi ro pháp lý và rủi ro đình công dây chuyền các gói khác |
Nguyên nhân gốc
Thanh toán chỉ kiểm tra quan hệ hai bên tổng thầu và cấp 2 ↓ Không có nghĩa vụ xác nhận đã chuyển tiếp xuống cấp 3 trong hợp đồng phụ ↓ Không có dữ liệu dòng tiền theo từng tầng để phát hiện chậm chuyển tiếp ↓ Thầu phụ cấp 2 dùng tiền gói này xoay vòng cho công trình khác ↓ Người lao động cấp 3 bị nợ lương nhiều kỳ mà tổng thầu không biết ↓ Đình công hoặc ngừng thi công, tổng thầu phải ứng tiền và gánh tiến độ
Framework quản trị

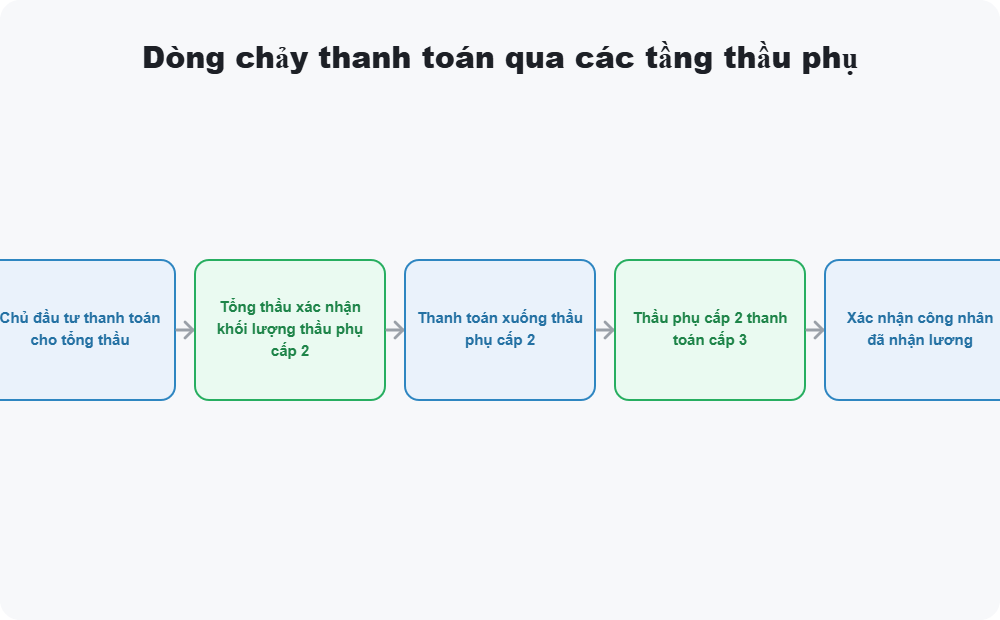

CHUỖI DÒNG TIỀN — mỗi khoản thanh toán gắn mã gói, mã hợp đồng phụ và tầng nhận ↓ XÁC NHẬN CHUYỂN TIẾP — cấp 2 xác nhận đã chuyển xuống cấp 3 theo giá trị cam kết ↓ ĐỐI CHIẾU BA BÊN — giá trị nghiệm thu, giá trị đã trả cấp 2, giá trị cấp 3 xác nhận nhận ↓ NGƯỠNG CẢNH BÁO — số kỳ chậm chuyển tiếp hoặc tỷ lệ giữ lại vượt ngưỡng thì tạm dừng giải ngân ↓ LOGIC TRẢ LƯƠNG — ràng buộc nghĩa vụ trả lương người lao động trong hợp đồng phụ ↓ KIỂM TRA ĐỊNH KỲ — rà xác nhận dòng tiền theo tuần cùng nhịp nghiệm thu khối lượng
Gắn mỗi khoản thanh toán với mã tầng nhận, yêu cầu xác nhận chuyển tiếp xuống cấp 3 trước khi giải ngân kỳ mới, đối chiếu ba bên và tạm dừng khi dòng tiền đứt ở tầng trung gian.
Khám phá EcoCons → Xem gói One →Quy trình To-Be (Process chi tiết)
| Bước | Người phụ trách | Điều kiện vào | Điểm kiểm soát |
|---|---|---|---|
| Gắn mã chuỗi dòng tiền cho từng hợp đồng phụ | Kế toán + Mua hàng | Hợp đồng phụ đã ký | Mỗi hợp đồng có mã tầng 2, tầng 3 và giá trị cam kết |
| Yêu cầu xác nhận chuyển tiếp trước kỳ sau | Kế toán | Đến kỳ thanh toán tiếp theo | Không có xác nhận thì không giải ngân kỳ mới |
| Đối chiếu ba bên giá trị nghiệm thu và thanh toán | Kế toán + QS | Hồ sơ nghiệm thu kỳ đã đủ | Giá trị xuống cấp 3 khớp phần nhân công và vật tư đã nhận |
| Cảnh báo khi chậm chuyển tiếp vượt ngưỡng | CFO | Số kỳ chậm vượt ngưỡng quy định | Tạm dừng giải ngân và yêu cầu giải trình |
| Xử lý khi có đình công hoặc đòi lương | PM + CFO | Người lao động cấp 3 khiếu nại | Ứng tiền có kiểm soát, trừ vào giá trị hợp đồng phụ |
| Rà xác nhận dòng tiền định kỳ | Kế toán | Theo nhịp tuần | Bảng theo dõi dòng tiền theo tầng cập nhật trước cuộc họp giao ban |

Ví dụ minh họa — số liệu giả định
Ví dụ minh họa — số liệu giả định, không phải thống kê.
Một công trường giả định có gói thầu phụ cơ điện giá trị 18.000 triệu đồng, trong đó thầu phụ cấp 3 sử dụng nhân công chiếm khoảng 25% giá trị gói, tức 4.500 triệu đồng. Thầu phụ cấp 2 thu tiền theo ba kỳ, mỗi kỳ giữ lại 20% phần phải chuyển xuống cấp 3. Sau hai kỳ, số tiền giữ lại là 4.500 × 0,25 = 1.125 triệu đồng. Khi công nhân đình công, tổng thầu phải ứng 1.125 triệu đồng để trả lương và công trường dừng 6 ngày; chi phí đứng máy ước 45 triệu đồng mỗi ngày, tức 270 triệu đồng. Tổng chi phí phát sinh 1.395 triệu đồng dù tổng thầu không vi phạm nghĩa vụ thanh toán nào. Tự kiểm tra: 18.000 × 0,25 = 4.500; 4.500 × 0,25 = 1.125; 45 × 6 = 270; 1.125 + 270 = 1.395. Nếu yêu cầu xác nhận chuyển tiếp ngay từ kỳ đầu, tổng thầu chặn được khoản giữ lại trước khi nó tích tụ thành hai kỳ.
Vai trò và trách nhiệm
| Vai trò | Sở hữu chính | Quyền quyết định | Báo cáo cho |
|---|---|---|---|
| CFO | Chính sách dòng tiền và ngưỡng cảnh báo chuỗi thanh toán | Tạm dừng giải ngân khi vượt ngưỡng | Ban điều hành |
| Kế toán trưởng | Đối chiếu xác nhận chuyển tiếp và hồ sơ thanh toán | Từ chối hồ sơ thiếu xác nhận | CFO |
| PM | Xử lý sự cố đình công và ứng tiền kiểm soát | Quyết định ứng tiền trả lương | Ban điều hành |
| Mua hàng | Điều khoản ràng buộc dòng tiền trong hợp đồng phụ | Đàm phán điều khoản xác nhận chuyển tiếp | CFO |
| Ban điều hành | Chính sách xử lý thầu phụ vi phạm chuỗi dòng tiền | Chấm dứt hợp đồng phụ và thay nhà thầu | Hội đồng quản trị |
EcoCons hỗ trợ ở đâu?
| Yêu cầu | Năng lực | Mức đáp ứng |
|---|---|---|
| Gắn mã chuỗi dòng tiền cho hợp đồng phụ và tầng nhận | Mã phân tích, dự án con và hợp đồng mua theo tầng | Tiêu chuẩn + cấu hình |
| Ghi nhận xác nhận chuyển tiếp xuống tầng cấp dưới | Tài liệu đính kèm và trạng thái xác nhận trên hồ sơ thanh toán | Mở rộng (AI-X) |
| Đối chiếu giá trị nghiệm thu với giá trị đã thanh toán | Hóa đơn nhà cung cấp, phiếu khối lượng và thanh toán theo hạng mục | Tiêu chuẩn + cấu hình |
| Cảnh báo chậm chuyển tiếp vượt ngưỡng | Quy tắc cảnh báo và danh sách theo dõi dòng tiền | Đề xuất thiết kế |
| Báo cáo dòng tiền theo tầng cho ban điều hành | Báo cáo phân tích theo mã gói và mã tầng | Tiêu chuẩn + cấu hình |
AI / Automation hỗ trợ ở đâu?
Khi hợp đồng phụ, hồ sơ thanh toán và xác nhận chuyển tiếp nằm trên cùng một hệ thống, AI có thể đối chiếu giá trị đã nghiệm thu, giá trị đã trả cấp 2 và giá trị cấp 3 xác nhận nhận, rồi gắn cờ các kỳ có chênh lệch vượt ngưỡng hoặc bị chậm chuyển tiếp. AI cũng có thể tổng hợp dấu hiệu dị thường như cấp 2 nhận tiền đều nhưng cấp 3 xác nhận nhận rất ít. AI không tự chuyển tiền, không tự quyết định tạm dừng thanh toán và không tự kết luận một thầu phụ vi phạm. Quyết định giải ngân vẫn thuộc CFO và Kế toán trưởng.
KPI cần theo dõi
| KPI | Công thức | Tần suất | Chủ sở hữu | Hành động khi lệch |
|---|---|---|---|---|
| Tỷ lệ kỳ có xác nhận chuyển tiếp | Kỳ có xác nhận cấp 3 ÷ tổng kỳ thanh toán cấp 2 | Theo kỳ | Kế toán trưởng | Không giải ngân kỳ mới khi thiếu xác nhận |
| Số kỳ chậm chuyển tiếp bình quân | Số kỳ cấp 2 chậm chuyển xuống cấp 3 | Tháng | CFO | Tạm dừng giải ngân và yêu cầu giải trình |
| Tỷ lệ giá trị xuống tầng cấp 3 | Giá trị cấp 3 xác nhận nhận ÷ giá trị phải chuyển tiếp | Theo kỳ | Kế toán trưởng | Rà phần giữ lại và đối chiếu điều khoản hợp đồng |
| Số vụ đình công hoặc đòi lương | Số vụ phát sinh từ tầng cấp dưới | Tháng | PM | Ứng tiền có kiểm soát và rà lại chuỗi dòng tiền |
| Chi phí ứng tiền và đứng máy | Giá trị ứng tiền + chi phí đứng máy do đình công | Quý | Ban điều hành | Điều chỉnh ngưỡng cảnh báo và điều khoản hợp đồng phụ |
Câu hỏi thường gặp
Tổng thầu đã trả đủ cho cấp 2 thì có phải chịu trách nhiệm khi cấp 3 bị nợ lương không?
Về hợp đồng, tổng thầu đã hoàn thành nghĩa vụ với cấp 2. Nhưng trên thực tế công trường, rủi ro uy tín, rủi ro dừng thi công và rủi ro pháp lý vẫn đổ về tổng thầu, nhất là khi có quy định về trách nhiệm chuỗi cung hoặc khi cơ quan chức năng yêu cầu giải trình. Vì vậy nhiều tổng thầu chọn ràng buộc dòng tiền trong hợp đồng phụ để giảm rủi ro thay vì chỉ dựa vào nghĩa vụ hợp đồng.
Làm sao để biết thầu phụ cấp 2 có chuyển tiền xuống cấp 3 hay không?
Cách đơn giản nhất là đưa vào hợp đồng phụ một nghĩa vụ xác nhận chuyển tiếp: khi thanh toán kỳ mới, cấp 2 phải nộp chứng từ đã chuyển phần tương ứng xuống cấp 3. Tổng thầu đối chiếu giá trị nghiệm thu, giá trị đã trả cấp 2 và giá trị cấp 3 xác nhận nhận. Nếu không có xác nhận thì chưa giải ngân kỳ tiếp theo, cách này tạo điểm kiểm soát trước khi rủi ro tích tụ.
Ngưỡng cảnh báo cho dòng tiền đa tầng nên đặt thế nào?
Nên đặt theo số kỳ chậm và theo tỷ lệ giữ lại. Ví dụ hai kỳ chậm chuyển tiếp liên tiếp, hoặc tỷ lệ giá trị cấp 3 xác nhận nhận dưới một mức do doanh nghiệp chọn, thì kích hoạt tạm dừng giải ngân và yêu cầu cấp 2 giải trình. Ngưỡng cụ thể phụ thuộc đặc thù từng công trường, nhưng phải được viết thành quy tắc rõ ràng chứ không quyết định theo cảm nhận từng vụ.
Điều khoản nào cần có trong hợp đồng phụ để ràng buộc dòng tiền?
Tối thiểu gồm nghĩa vụ thanh toán cho tầng cấp dưới trong một thời hạn xác định sau khi nhận tiền, nghĩa vụ nộp chứng từ xác nhận chuyển tiếp, nghĩa vụ bảo đảm trả lương người lao động, quyền tạm dừng thanh toán của tổng thầu khi vi phạm, và quyền trừ tiền trực tiếp hoặc ứng tiền rồi trừ vào giá trị hợp đồng phụ khi có đình công. Điều khoản cần khớp với hợp đồng chính để tổng thầu không gánh khoảng hở.
Khi công nhân cấp 3 đã kéo đến công trường đòi lương thì xử lý ra sao?
Nên xử lý theo ba bước có kiểm soát: xác minh danh tính và giá trị lương còn nợ, ứng tiền trả trực tiếp cho người lao động để công trường chạy tiếp, và ghi khoản ứng này thành khoản trừ vào giá trị hợp đồng phụ của cấp 2. Đồng thời mở hồ sơ vi phạm để làm căn cứ phạt và xem xét chấm dứt hợp đồng. Cách này chặn leo thang đình công trong khi vẫn giữ quyền truy đòi.
Có cần AI để kiểm soát dòng tiền đa tầng không?
Không bắt buộc. Với vài thầu phụ, một bảng theo dõi dòng tiền theo tầng cộng nghĩa vụ xác nhận chuyển tiếp đã giải quyết phần lớn rủi ro. AI chỉ nên thêm khi số hợp đồng phụ và số kỳ thanh toán đủ lớn để việc đối chiếu ba bên vượt khả năng làm thủ công. Khi đó AI gắn cờ chênh lệch và dấu hiệu dị thường, còn quyết định giải ngân hay tạm dừng vẫn thuộc CFO và Kế toán trưởng.
Checklist: doanh nghiệp của bạn có vấn đề này không?
Đọc kết quả: 0–2 ô = dòng tiền đa tầng đang được kiểm soát; 3–5 ô = cần bổ sung xác nhận chuyển tiếp và ngưỡng cảnh báo; 6–8 ô = nên áp dụng framework chuỗi dòng tiền trước khi giải ngân kỳ tiếp theo.
Kết luận
Một chứng từ chuyển khoản đúng hạn không bảo vệ tổng thầu khỏi rủi ro đình công. Rủi ro chỉ giảm khi khoản tiền trả cho cấp 2 được gắn với cam kết và xác nhận chuyển tiếp xuống cấp 3, được đối chiếu ba bên theo từng kỳ, và có ngưỡng cảnh báo buộc tạm dừng giải ngân khi dòng tiền đứt ở tầng trung gian. Khi đó tổng thầu chuyển từ đối phó sự cố nợ lương sang điều khiển dòng tiền đi xuyên suốt chuỗi thầu phụ.
