Tình huống minh họa: tám tháng sau ngày bàn giao, chủ đầu tư gọi báo cánh tủ bếp khu pantry bị cong và bong mép. Công ty cần trả lời trong 48 giờ: hạng mục này còn bảo hành hay không, vật tư nào đã dùng, đơn vị nào lắp và điều khoản bảo hành ghi ở đâu. Bộ phận dịch vụ lục lại hồ sơ và chỉ có hợp đồng gốc cùng vài ảnh chụp. Không as-built, không mã vật tư, không biên bản nghiệm thu hạng mục. Mọi câu trả lời cho khách từ đây đều là phỏng đoán.
Trả lời ngắn: Hồ sơ hoàn công là bộ tài liệu chứng minh công trình đã thi công và nghiệm thu đúng thiết kế: bản vẽ as-built, biên bản nghiệm thu từng hạng mục, vật tư thực dùng và điều khoản bảo hành. Bảo hành tính từ ngày nghiệm thu bàn giao, không phải ngày ký hợp đồng. Điểm kiểm soát nằm ở lúc thi công: hồ sơ lập song song với tiến độ, không dựng lại sau khi khách khiếu nại.
Bài viết này dành cho ai?
Dành cho CEO, Giám đốc dự án, Trưởng bộ phận dịch vụ và Kế toán của doanh nghiệp thiết kế – thi công nội thất. Những người phải trả lời khiếu nại bảo hành, quyết toán công trình và bảo vệ uy tín thương hiệu bằng giấy tờ thật, không bằng trí nhớ của người đã rời dự án.
Điều gì đang xảy ra?
- Hồ sơ hoàn công được dồn làm vào cuối công trình, khi đội thi công đã chuyển sang việc khác.
- Bản vẽ as-built khác bản vẽ thiết kế nhưng không ai cập nhật, nên không biết thực tế đã lắp gì.
- Danh mục vật tư thực dùng nằm rải ở phiếu xuất kho, hóa đơn mua hàng và tin nhắn của tổ đội.
- Ngày bắt đầu bảo hành mỗi hạng mục khác nhau nhưng hợp đồng chỉ ghi một mốc chung.
- Khi khách khiếu nại, việc xác định trách nhiệm nhà cung cấp hay thi công phải làm lại từ đầu.
Điều doanh nghiệp thực sự muốn đạt được
Chức năng: mỗi hạng mục bàn giao có đủ bộ hồ sơ gồm as-built, nghiệm thu, vật tư thực dùng và điều khoản bảo hành, tra được trong vài phút. Quản trị: nhìn được công trình nào còn thiếu hồ sơ, khiếu nại nào đang mở và chi phí bảo hành thật đang ăn vào lợi nhuận ra sao. Tổ chức: rõ ai lập hồ sơ, ai ký nghiệm thu, ai tiếp nhận khiếu nại và ai quyết định bảo hành hay thu phí.
Điều gì đang cản trở?
| Lớp cản trở | Biểu hiện | Hệ quả |
|---|---|---|
| Dữ liệu | Vật tư thực dùng không gắn mã hạng mục, chỉ có trong phiếu kho và hóa đơn | Không truy được nguồn vật tư khi bảo hành |
| Quy trình | Hồ sơ lập sau khi công trình kết thúc | Thiếu bằng chứng, bổ sung bằng suy đoán |
| Kiểm soát | Không có điều kiện chặn quyết toán khi hồ sơ chưa đủ | Công trình đóng nhưng hồ sơ vẫn mở |
| Tổ chức | Site, thiết kế và dịch vụ không chung một hồ sơ | Tranh chấp trách nhiệm, khách chờ lâu |
| Công cụ | Hồ sơ nằm ở ổ đĩa, email và Zalo | Không tra cứu, không thống kê, không bàn giao được |
Điểm nhìn cốt lõi: Doanh nghiệp không thiếu giấy tờ bàn giao. Doanh nghiệp thiếu một hồ sơ công trình được lập đúng lúc, gắn vật tư thực dùng và điều khoản bảo hành với từng hạng mục, để khi khách gọi thì tra được thay vì phải đi tìm.

Tác động tới doanh nghiệp
| Chiều tác động | Điều gì xảy ra khi hồ sơ không đủ và không tra được |
|---|---|
| Cost | Chi phí bảo hành bị đẩy lên vì phải xử lý theo phương án an toàn thay vì đúng lỗi |
| Margin | Phần bảo hành vượt dự phòng ăn trực tiếp vào lãi công trình đã ghi nhận |
| Cash Flow | Không xuất được hóa đơn phí bảo hành cho trường hợp không thuộc diện miễn phí |
| Progress | Khiếu nại treo lâu vì chờ xác định trách nhiệm, ảnh hưởng công trình sau |
| Risk | Tranh chấp với khách và nhà cung cấp khi không có bằng chứng nghiệm thu và vật tư |
Nguyên nhân gốc
Không có quy định lập hồ sơ song song với tiến độ thi công ↓ Hồ sơ bị dồn vào cuối công trình khi đội đã chuyển việc ↓ Vật tư thực dùng và thay đổi hiện trường không được ghi lại đúng lúc ↓ As-built và danh mục vật tư thiếu, không khớp thực tế ↓ Ngày bắt đầu bảo hành mỗi hạng mục không xác định được ↓ Khiếu nại phải xử lý bằng phỏng đoán, chi phí và tranh chấp tăng
Framework quản trị
LẬP — hồ sơ mở ngay khi công trình khởi công, gắn mã công trình ↓ GHI — mỗi hạng mục lắp xong: ảnh, khối lượng, vật tư thực dùng ↓ NGHIỆM THU — biên bản có chữ ký, chốt mốc bắt đầu bảo hành ↓ BÀN GIAO — hồ sơ đủ mới cho quyết toán và đóng công trình ↓ BẢO HÀNH — phiếu bảo hành tra theo hạng mục, vật tư, nhà cung cấp ↓ PHÂN TÍCH — chi phí bảo hành theo công trình và theo lỗi lặp lại
Gắn as-built, nghiệm thu, vật tư thực dùng và mốc bảo hành vào một hồ sơ công trình.
Khám phá EcoCons → Xem gói One →Quy trình đề xuất (To-Be)
| Bước | Người phụ trách | Điều kiện vào | Điểm kiểm soát |
|---|---|---|---|
| Mở hồ sơ công trình | PM | Công trình được kích hoạt | Hồ sơ gắn mã công trình ngay từ đầu |
| Ghi hạng mục hoàn thành | Giám sát site | Hạng mục lắp đặt xong | Ảnh, khối lượng, vật tư thực dùng |
| Cập nhật as-built | Thiết kế | Có thay đổi hiện trường | Bản vẽ khớp thực tế đã thi công |
| Nghiệm thu hạng mục | PM + chủ đầu tư | Hạng mục hoàn thành | Biên bản ký, chốt mốc bảo hành |
| Đóng hồ sơ, quyết toán | Kế toán | Hồ sơ đủ bộ | Không quyết toán khi hồ sơ còn thiếu |
| Tiếp nhận bảo hành | Bộ phận dịch vụ | Khách báo lỗi | Tra hạng mục, vật tư, điều khoản |

Nhận bản đồ hồ sơ công trình: as-built, nghiệm thu, vật tư thực dùng và mốc bảo hành.
Chẩn đoán nhanh → Xem Blueprint →Ví dụ minh họa — số liệu giả định
EcoCons hỗ trợ ở đâu?
| Yêu cầu | Năng lực | Mức đáp ứng |
|---|---|---|
| Hồ sơ gắn mã công trình và hạng mục | Task/project theo công trình, trường tùy chỉnh | Standard + cấu hình |
| Biên bản nghiệm thu hạng mục | Mẫu in, chữ ký, đính kèm tài liệu | Standard |
| Bảo hành tính từ ngày nghiệm thu | Ngày bắt đầu bảo hành theo hạng mục trên phiếu | Mở rộng (AI-X) |
| Phiếu bảo hành tra theo vật tư và nhà cung cấp | Liên kết hạng mục, lô nhập kho, nhà cung cấp | Mở rộng (AI-X) |
| Chi phí bảo hành theo công trình | Analytic account, chi phí theo hạng mục | Đề xuất thiết kế |
AI / Automation hỗ trợ ở đâu?
AI có thể đọc bộ hồ sơ công trình để đối chiếu bản vẽ as-built với danh mục vật tư thực dùng, phát hiện hạng mục chưa có biên bản nghiệm thu và nhắc mốc bảo hành sắp hết hạn theo từng hạng mục. Đầu vào gồm ảnh hiện trường, phiếu xuất kho, hóa đơn mua hàng và biên bản đã ký; AI đưa danh sách thiếu và khuyến nghị; PM hoặc bộ phận dịch vụ quyết định. Điểm quyết định của AI nằm ở bước phân loại khiếu nại: lỗi vật tư, lỗi thi công hay lỗi sử dụng, để gợi ý bên chịu chi phí. AI không tự kết luận bảo hành, không tự từ chối khách và không thay người ký biên bản.
KPI ban điều hành cần theo dõi
| KPI | Công thức | Tần suất | Chủ sở hữu | Hành động khi lệch |
|---|---|---|---|---|
| Tỷ lệ hạng mục đủ hồ sơ khi bàn giao | Hạng mục đủ bộ ÷ tổng hạng mục bàn giao | Theo công trình | PM | Chặn quyết toán, bổ sung trước khi đóng |
| Tỷ lệ khiếu nại truy được nguồn | Ca tra được vật tư và nhà cung cấp ÷ tổng ca | Tháng | Dịch vụ | Rà lại khâu ghi vật tư thực dùng |
| Chi phí bảo hành trên doanh thu công trình | Chi phí bảo hành ÷ doanh thu công trình | Tháng | Kế toán | Soát dự phòng và lỗi lặp lại |
| Thời gian phản hồi khiếu nại đầu tiên | Giờ từ khi khách báo đến phản hồi đầu | Tuần | Dịch vụ | Bổ sung nhân sự trực và mẫu phản hồi |
| Lỗi bảo hành lặp lại theo nhà cung cấp | Số ca lỗi theo nhà cung cấp ÷ tổng ca | Quý | Mua hàng | Làm việc với nhà cung cấp, xem lại tiêu chuẩn |

Câu hỏi thường gặp
Hồ sơ hoàn công gồm những gì và khác gì hồ sơ thiết kế?

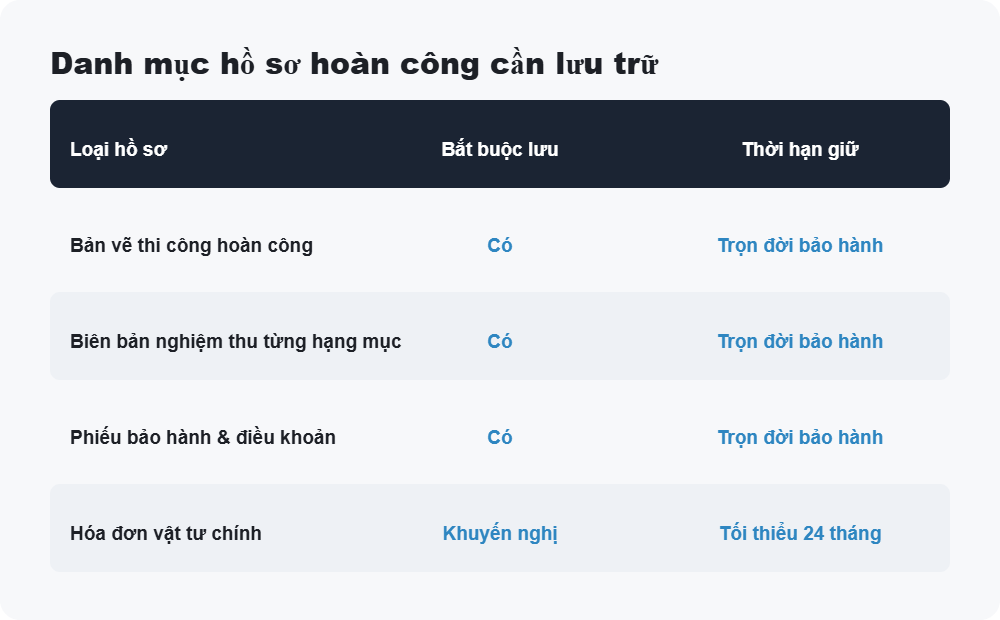

Hồ sơ hoàn công gồm bản vẽ as-built phản ánh đúng thực tế đã thi công, biên bản nghiệm thu từng hạng mục, danh mục vật tư thực dùng kèm nhà cung cấp và điều khoản bảo hành theo hạng mục. Hồ sơ thiết kế là ý định ban đầu, còn hồ sơ hoàn công là bằng chứng về cái đã lắp. Khi có phát sinh hoặc thay đổi hiện trường, as-built phải cập nhật theo; nếu không, hai bộ hồ sơ lệch nhau và mọi tranh chấp sau này đều khó phân định đúng sai.
Bảo hành nội thất nên tính từ ngày nào?
Nên tính từ ngày nghiệm thu bàn giao từng hạng mục, vì đó là thời điểm khách bắt đầu sử dụng. Nếu lấy mốc ký hợp đồng hoặc mốc khởi công, thời gian bảo hành thực tế bị rút ngắn và doanh nghiệp dễ mất quyền yêu cầu nhà cung cấp chịu trách nhiệm. Với công trình làm nhiều giai đoạn, mỗi giai đoạn nên có mốc riêng. Cách này giúp phiếu bảo hành tự xác định còn hạn hay hết hạn thay vì phải tranh luận với khách.
Làm sao xử lý hồ sơ của công trình cũ đã thất lạc?
Vẫn phải làm hồ sơ truy hồi: dựng lại as-built từ ảnh hiện trường, xác nhận vật tư từ phiếu kho và hóa đơn cũ, ghi nhận bằng văn bản các điều khoản còn hiệu lực. Đánh dấu rõ phần tái lập và phần có bằng chứng gốc để người sau không nhầm. Doanh nghiệp nên quy định thời hạn lưu hồ sơ tối thiểu bằng thời hạn bảo hành cộng thêm, và kiểm tra định kỳ xem còn thiếu bộ nào, thay vì chỉ bổ sung khi có khiếu nại.
Ai là người chịu trách nhiệm chính khi khách khiếu nại bảo hành?
Người chịu trách nhiệm chính là bộ phận dịch vụ hoặc PM được chỉ định, chứ không phải đội thi công cũ đã giải tán. Người đó tiếp nhận, tra hồ sơ, phân loại lỗi do vật tư, do thi công hay do sử dụng, rồi đề xuất bảo hành miễn phí hay thu phí. Quyết định cuối cùng nên theo ngưỡng giá trị, có ban điều hành duyệt với ca lớn. Cách này giữ một đầu mối cho khách và tránh việc mỗi phòng trả lời một kiểu.
Có nên miễn phí bảo hành cho mọi khiếu nại không?
Không nên miễn phí tràn lan. Chỉ miễn phí khi lỗi thuộc vật tư có nguồn từ nhà cung cấp theo điều khoản, hoặc lỗi thi công trong phạm vi trách nhiệm. Lỗi do khách sử dụng sai, do hao mòn tự nhiên hoặc do tác động từ bên thứ ba nên tính phí theo bảng giá dịch vụ. Muốn phân loại được như vậy, doanh nghiệp phải có hồ sơ vật tư và biên bản nghiệm thu làm căn cứ, nếu không mọi ca đều bị xử lý theo hướng an toàn và chi phí bảo hành tăng.
Hệ thống ERP giúp gì cho hồ sơ hoàn công ngoài việc lưu file?
ERP giúp hồ sơ gắn với mã công trình, hạng mục, vật tư và nhà cung cấp, nên tra cứu được thay vì chỉ mở xem file. Biên bản nghiệm thu chốt mốc bảo hành, phiếu bảo hành liên kết đúng lô vật tư, và chi phí bảo hành tập hợp theo công trình để thấy phần nào đang ăn vào lãi. Mức tự động hóa tùy phiên bản: phần gắn hồ sơ và mẫu in thường có sẵn; phần mốc bảo hành theo hạng mục và liên kết nhà cung cấp cần cấu hình hoặc mở rộng thêm.
Checklist: doanh nghiệp của bạn có vấn đề này không?
Đọc kết quả: 0–2 ô = kiểm soát tốt; 3–5 ô = cần chuẩn hóa hồ sơ; 6–8 ô = nên xử lý trước khi nhận công trình tiếp theo.
Kết luận
Hồ sơ hoàn công không phải thủ tục hành chính cho đủ bộ. Đó là công cụ bảo vệ biên lợi nhuận và uy tín của doanh nghiệp trong nhiều năm sau khi công trình đã bàn giao. Kiểm soát nằm ở việc lập hồ sơ song song với thi công, gắn vật tư và điều khoản bảo hành với từng hạng mục, để khi khách gọi thì tra được chứ không phải đi tìm.
