Dữ liệu phân tán: vì sao Excel, Zalo

Khi BOQ nằm trên Excel, trao đổi khách hàng nằm trên Zalo, hợp đồng nằm trong email — không ai trong doanh nghiệp nhìn thấy cùng một sự thật. Đây là vấn đề vận hành phổ biến nhất và cũng là gốc rễ của hầu hết vấn đề còn lại trong ngành nội thất.
3 tháng 5, 2026 bởi
Dữ liệu phân tán: vì sao Excel, Zalo
Chuyên Gia AIX
⏱ ~13 phút đọc📅 Cập nhật 2026-10-07✍️ Chuyên Gia AIX

Tình huống minh họa: 8 giờ sáng thứ Hai, CEO hỏi khối lượng gỗ công nghiệp đã dùng cho công trình căn hộ mẫu. QS mở Excel nói 412 tấm. Quản lý kho mở Zalo nhóm công trình nói 386 tấm. Kế toán tra hóa đơn nhà cung cấp nói 430 tấm. Ba con số, cùng một công trình, cùng một tuần. Cuộc họp 45 phút không ra quyết định nào vì cả ba người đều tin file của mình đúng.

Trả lời ngắn: Dữ liệu phân tán là tình trạng thông tin của một công trình nội thất nằm rải rác trên Excel, Zalo, email và bản giấy. Nguồn dữ liệu duy nhất là trạng thái mỗi dữ liệu chỉ được ghi một lần, tại nơi phát sinh, và mọi phòng ban đọc chung một con số. Điểm kiểm soát quan trọng nhất là mã công trình: mọi bản ghi và giao dịch đều buộc gắn vào một mã công trình duy nhất.

Bài viết này dành cho ai?

Dành cho CEO, COO, Trưởng phòng Kế hoạch – Vận hành, QS và người phụ trách chuyển đổi số của doanh nghiệp thiết kế – thi công nội thất. Những người phải trả lời câu hỏi "con số nào mới là đúng" trong mỗi cuộc họp, và phải quyết định chuẩn hóa dữ liệu trước khi nghĩ đến dashboard hay AI.

Điều gì đang xảy ra?

  • BOQ và dự toán nằm trên Excel với công thức riêng của từng nhân viên QS; gửi cho nhau qua email là thành một phiên bản mới.
  • Trao đổi với khách, với thầu phụ và nội bộ đội thi công nằm trên Zalo, không gắn mã công trình và không lưu thành hồ sơ.
  • Hợp đồng và phụ lục là file PDF trong email hoặc thư mục dùng chung, không ai chắc bản nào đang có hiệu lực.
  • Tiến độ thi công được báo miệng trong nhóm chat, cuối tuần mới tổng hợp lại thành một bảng báo cáo.
  • Mỗi phòng ban giữ một bản sao dữ liệu của mình và cập nhật theo nhịp riêng, nên các bản sao lệch nhau theo thời gian.

Điều doanh nghiệp thực sự muốn đạt được

Chức năng: mỗi dữ liệu chỉ được ghi một lần, tại nơi phát sinh, và tra cứu được theo mã công trình. Quản trị: ban điều hành nhìn được cùng một bộ số về khối lượng, chi phí và tiến độ thay vì ba phiên bản. Tổ chức: rõ ai là người tạo dữ liệu, ai được sửa, ai chỉ được đọc, và ai chịu trách nhiệm khi dữ liệu sai.

Điều gì đang cản trở?

Năm lớp cản trở khiến dữ liệu công trình không bao giờ hội tụ về một con số
Lớp cản trởBiểu hiệnHệ quả
Dữ liệuMỗi phòng ban giữ một bản sao, không có mã công trình chungCác bản sao lệch nhau và không ai biết bản nào đúng
Quy trìnhDữ liệu được nhập lại nhiều lần ở nhiều bướcSai sót khi nhập lại và mất thời gian đối chiếu
Kiểm soátKhông có quy tắc bắt buộc gắn dữ liệu vào công trìnhBản ghi mồ côi, không thuộc công trình nào
Tổ chứcKhông rõ ai sở hữu từng loại dữ liệuKhi số lệch thì không ai chịu trách nhiệm sửa
Công cụCông cụ miễn phí không nói chuyện được với nhauKhông tổng hợp được báo cáo xuyên phòng ban

Điểm nhìn cốt lõi: Doanh nghiệp không thiếu dữ liệu; doanh nghiệp thừa dữ liệu nhưng thiếu một nơi để dữ liệu chỉ tồn tại một lần. Khi mỗi phòng ban giữ một bản sao, doanh nghiệp không có nguồn dữ liệu duy nhất — chỉ có nhiều bản sao cùng tự nhận là đúng.

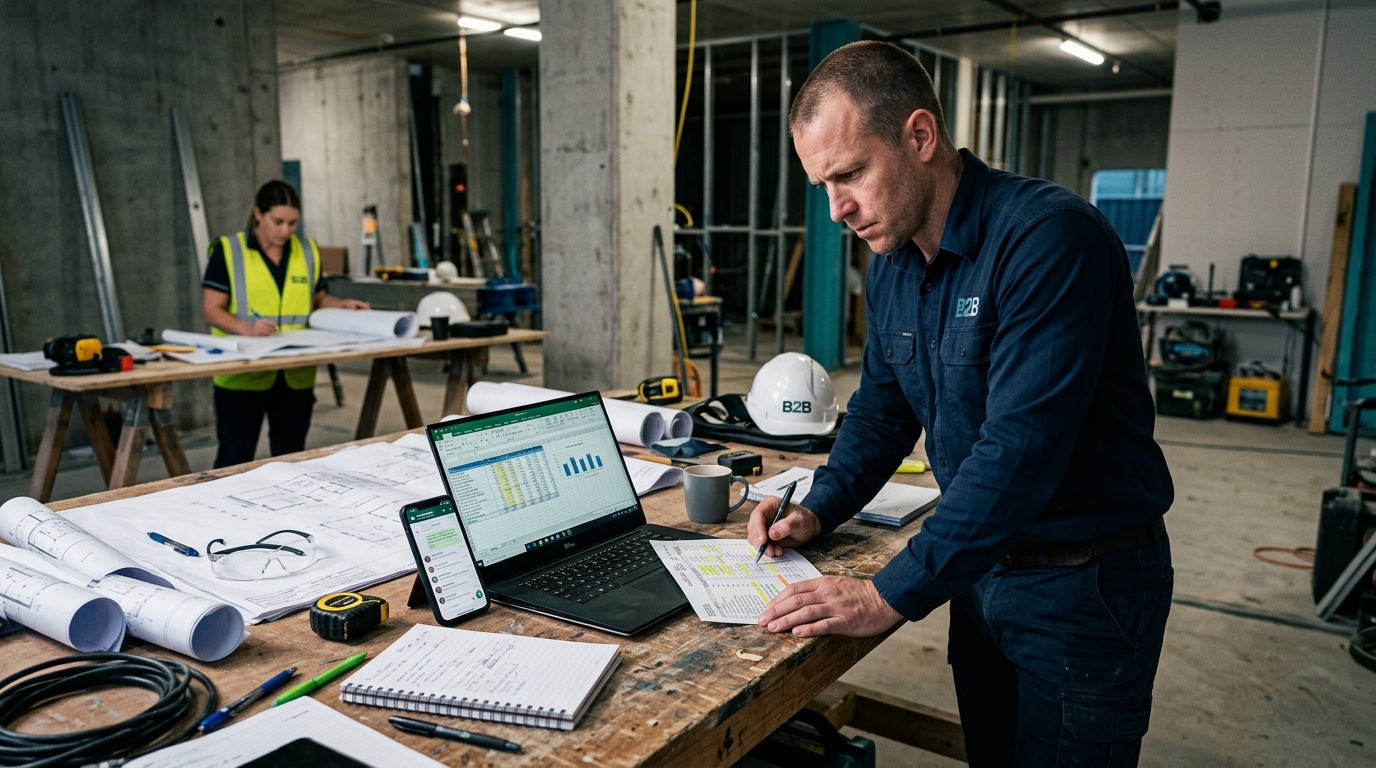

Bản in BOQ, điện thoại và bảng tính trên bàn công trình nội thất thể hiện dữ liệu bị chia cắt
Hình 1: BOQ, trao đổi và hợp đồng nằm ở ba nơi khác nhau nên không ai đọc cùng một con số.

Tác động tới doanh nghiệp

Bốn dòng tiền và một dòng rủi ro đều chịu tác động khi dữ liệu không hội tụ
Chiều tác độngĐiều gì xảy ra khi dữ liệu còn phân tán
CostChi phí vật tư và nhân công bị ghi ở nhiều nơi, khó biết con số thật của công trình
MarginKhông tính được lãi thật vì khối lượng và chi phí lấy từ các bản sao khác nhau
Cash FlowHóa đơn và công nợ dựa trên bản sao cũ, thu tiền chậm hoặc thu thiếu
ProgressBáo cáo tiến độ tổng hợp tay nên luôn đến sau thực tế vài ngày
RiskTranh chấp với khách và thầu phụ vì mỗi bên giữ một bằng chứng khác nhau

Nguyên nhân gốc

Không có một nơi duy nhất để ghi dữ liệu công trình
↓
Mỗi phòng ban tự tạo bản sao phục vụ công việc riêng
↓
Bản sao không gắn mã công trình và không có quy tắc cập nhật
↓
Các bản sao lệch nhau theo thời gian
↓
Báo cáo phải tổng hợp tay từ nhiều bản sao
↓
Số liệu đến muộn, sai và không ai chịu trách nhiệm
↓
Quyết định dựa trên con số không đáng tin

Framework quản trị

CHUẨN HÓA   — chốt danh mục mã công trình, mã hạng mục, mã vật tư
↓
GHI TẠI NGUỒN — dữ liệu phát sinh ở đâu thì ghi ở đó, một lần duy nhất
↓
GẮN MÃ      — mọi bản ghi buộc gắn mã công trình và mã hạng mục
↓
LIÊN KẾT     — khách hàng, hợp đồng, BOQ, kho, hóa đơn dùng chung một mã
↓
PHÂN QUYỀN  — ai tạo, ai sửa, ai chỉ đọc; lịch sử thay đổi được lưu
↓
ĐO CHẤT LƯỢNG — tỷ lệ bản ghi thiếu mã, tỷ lệ bản ghi trùng
↓
CẢI TIẾN    — sửa quy tắc ghi nhận theo lỗi lặp lại
AI-X • GIẢI PHÁP VẬN HÀNH
EcoCons — một nguồn dữ liệu duy nhất cho công trình nội thất

Gắn khách hàng, hợp đồng, BOQ, kho, chấm công và hóa đơn vào cùng một mã công trình, để mọi phòng ban đọc chung một con số.

Khám phá EcoCons → Xem gói Base →

Quy trình đề xuất (To-Be)

Sáu bước đưa dữ liệu công trình về một nguồn duy nhất
BướcNgười phụ tráchĐiều kiện vàoĐiểm kiểm soát
Chuẩn hóa danh mụcBan điều hành + Kế toánCó danh sách công trình đang chạyMỗi công trình một mã duy nhất
Chốt quy tắc ghi nhậnTrưởng phòng Vận hànhĐã biết dữ liệu nào phát sinh ở đâuMỗi dữ liệu chỉ ghi một lần, tại nguồn
Nhập dữ liệu tại nguồnSite, QS, Kho, Kế toánPhát sinh giao dịchBuộc gắn mã công trình và hạng mục
Đối chiếu chéoKế toán + QSCuối tuầnKhông có bản ghi mồ côi
Phân quyền và lưu vếtQuản trị hệ thốngTrước khi mở rộng người dùngCó log thay đổi theo từng bản ghi
Đo chất lượng dữ liệuTrưởng phòng Vận hànhCuối thángTỷ lệ bản ghi thiếu mã dưới ngưỡng tự đặt

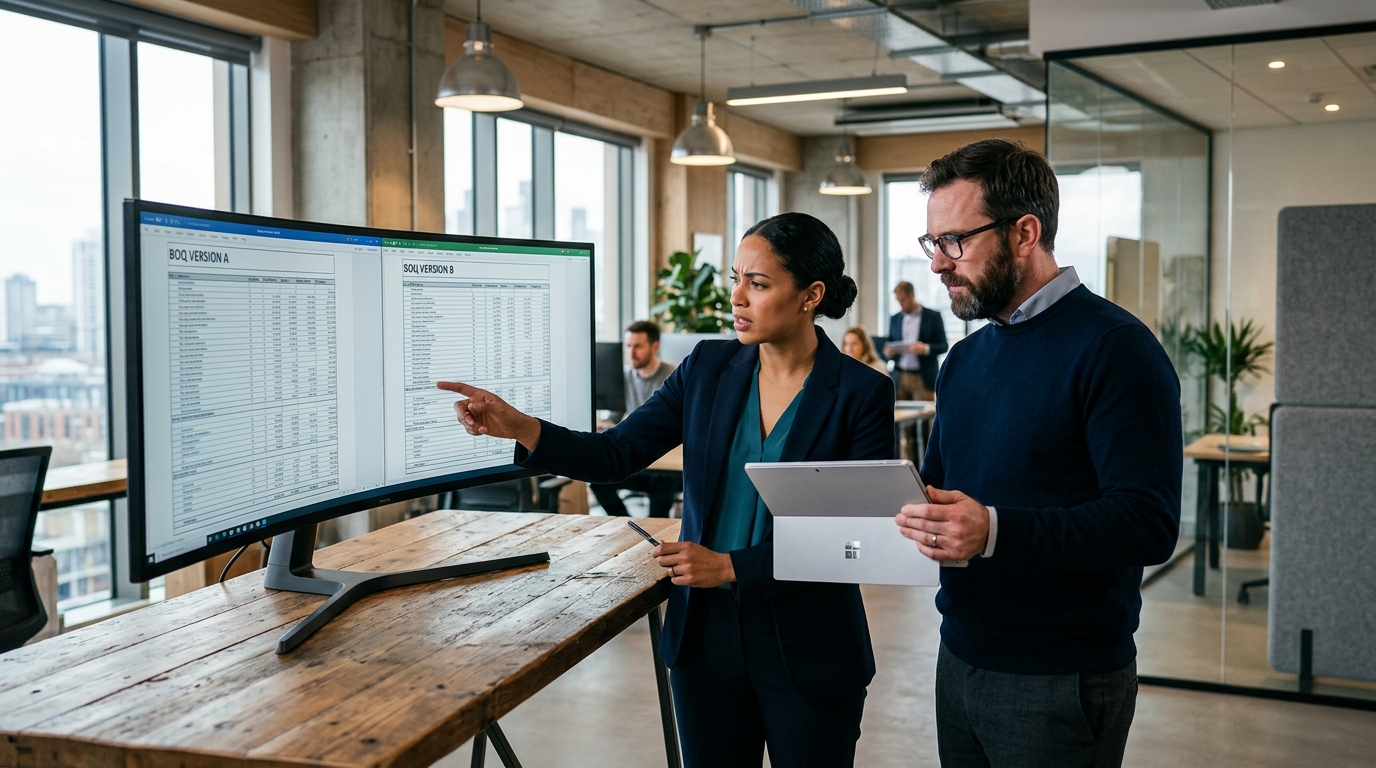

Hai nhân sự đối chiếu hai phiên bản BOQ cho ra con số khác nhau
Hình 2: Mỗi phiên bản dữ liệu tự sống một nơi, nên tranh luận không có điểm dừng.

Ví dụ minh họa — số liệu giả định

VÍ DỤ MINH HỌAKhông phải thống kê
Bối cảnh giả định

Một công trình có BOQ gốc 6,40 tỷ đồng nhưng tồn tại sáu phiên bản Excel do sáu người giữ.

Tính toán
1
Khi đối chiếu, khối lượng lệch 3,2% giá trị, tương đương 6.400 × 3,2% = 204,8 triệu đồng chênh lệch chưa giải thích được.
2
Song song đó, việc tổng hợp báo cáo tuần ngốn 3 người × 4 giờ = 12 giờ mỗi tuần; trong 48 tuần làm việc là 576 giờ; với chi phí 150.000 đồng mỗi giờ là 86,4 triệu đồng mỗi năm.
3
Sau khi chuẩn hóa về một nguồn, thời gian còn 3 giờ mỗi tuần, tức 144 giờ mỗi năm, tương đương 21,6 triệu đồng; phần tiết kiệm là 86,4 − 21,6 = 64,8 triệu đồng.
4
Cách kiểm tra: 3 × 4 = 12 giờ; 12 × 48 = 576; 576 × 150.000 = 86,4 triệu; 3 × 48 = 144; 144 × 150.000 = 21,6 triệu; 86,4 − 21,6 = 64,8 triệu đồng.

EcoCons hỗ trợ ở đâu?

Mức đáp ứng của EcoCons cho bài toán một nguồn dữ liệu duy nhất
Yêu cầuNăng lựcMức đáp ứng
Danh mục công trình và hạng mục dùng chungProject, Analytic Account, danh mục dùng chungStandard
Ghi dữ liệu tại nguồn theo mã công trìnhTask, phiếu kho, hóa đơn gắn project/analyticStandard + cấu hình
Buộc gắn mã và chặn bản ghi mồ côiTrường bắt buộc và quy tắc kiểm traStandard + cấu hình
Kiểm soát trùng lặp và sai lệch giữa các phân hệĐối chiếu chéo, cảnh báo bất thườngMở rộng (AI-X)
Tổng hợp dữ liệu từ công cụ ngoài (Excel, chat)Luồng nhập và kiểm tra tự độngĐề xuất thiết kế

AI / Automation hỗ trợ ở đâu?

Khi dữ liệu đã hội tụ, AI có thể đọc BOQ, phiếu kho, chấm công và hóa đơn để phát hiện bản ghi thiếu mã, khối lượng lệch bất thường giữa các phân hệ và gợi ý bản ghi cần rà lại trước khi chốt báo cáo. Đầu vào là dữ liệu đã chuẩn hóa; AI đưa danh sách nghi vấn kèm lý do; QS hoặc Kế toán kiểm tra và sửa. AI không tự sửa dữ liệu gốc, không tự chốt con số báo cáo và không thay người chịu trách nhiệm về dữ liệu.

Nguyên tắc thứ tự: chuẩn hóa dữ liệu trước, tự động hóa sau. Nếu dữ liệu còn phân tán, AI chỉ giúp tạo ra thêm một bản sao nữa nhanh hơn.

KPI ban điều hành cần theo dõi

Ngưỡng cụ thể do doanh nghiệp tự chọn theo quy mô và số công trình
KPICông thứcTần suấtChủ sở hữuHành động khi lệch
Tỷ lệ bản ghi thiếu mã công trìnhBản ghi thiếu mã ÷ tổng bản ghiTuầnTrưởng phòng Vận hànhChặn chốt báo cáo, truy nguồn nhập
Tỷ lệ bản ghi trùngBản ghi trùng ÷ tổng bản ghiThángQuản trị hệ thốngRà quy tắc nhập, gộp bản ghi
Thời gian tổng hợp báo cáo tuầnSố giờ người × tuầnTuầnTrưởng phòng Vận hànhChuyển phần tổng hợp tay sang truy vấn
Độ lệch số liệu giữa các phân hệGiá trị lệch tuyệt đối ÷ giá trị gốcThángKế toánĐối chiếu chéo, sửa trước khi chốt kỳ

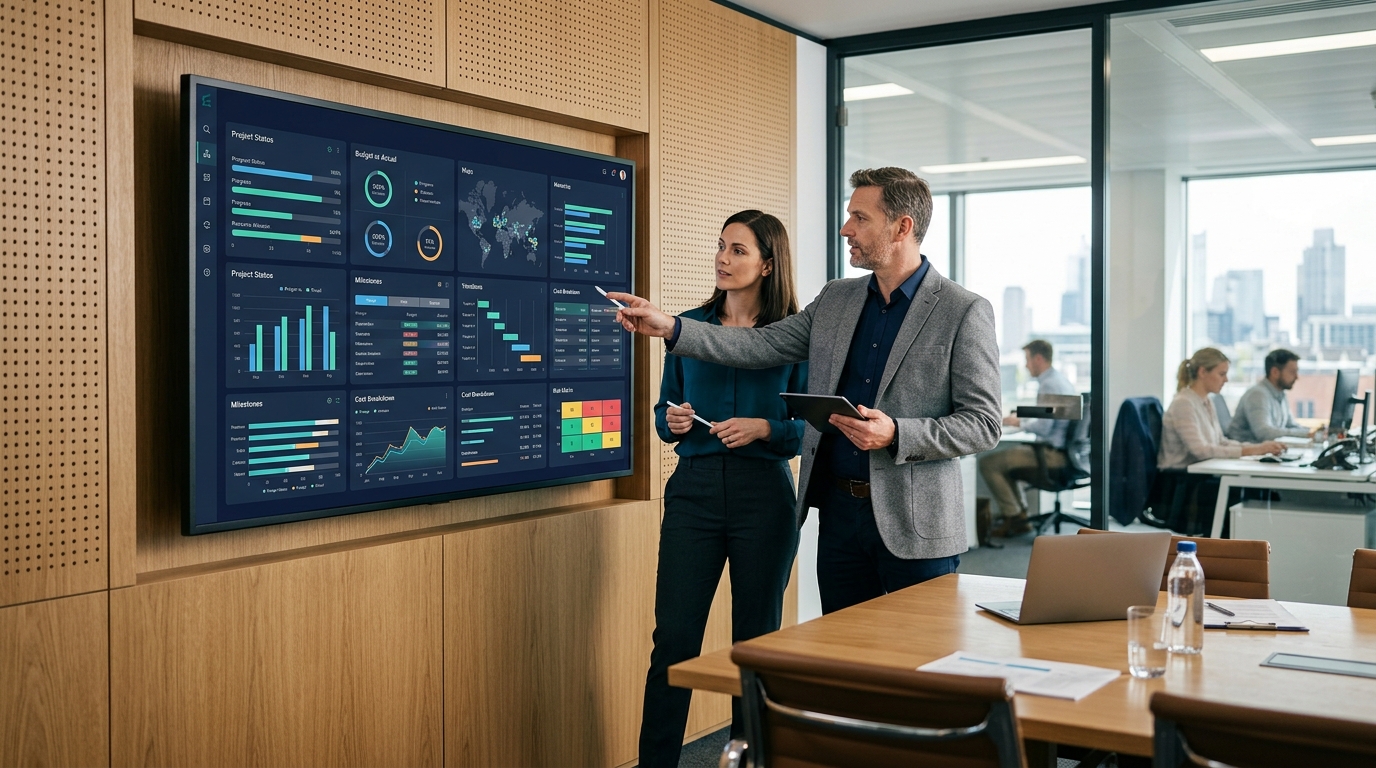

Ban điều hành cùng nhìn một màn hình dữ liệu hợp nhất của công trình nội thất
Hình 3: Nguồn dữ liệu duy nhất biến cuộc tranh luận về con số thành cuộc ra quyết định.

Câu hỏi thường gặp

Nguồn dữ liệu duy nhất có bắt buộc phải mua phần mềm đắt tiền?

Không. Trước hết cần một danh mục mã công trình và hạng mục dùng chung, cùng quy tắc mỗi dữ liệu chỉ ghi một lần tại nơi phát sinh. Một doanh nghiệp vài công trình chạy song song có thể bắt đầu bằng bảng tính chuẩn và kỷ luật cập nhật. Phần mềm chỉ cần khi số công trình và số người cùng ghi tăng lên, vì lúc đó kiểm soát bằng tay không còn hiệu quả.

Vì sao không thể dùng Excel làm nguồn dữ liệu duy nhất?

Excel làm được nếu chỉ một người ghi và một người đọc. Khi nhiều phòng ban cùng dùng, mỗi người giữ một bản sao, công thức khác nhau và không có lịch sử thay đổi. Doanh nghiệp mất khả năng biết bản nào đang có hiệu lực. Vấn đề không nằm ở Excel mà ở chỗ dữ liệu bị nhân bản ngoài tầm kiểm soát.

Zalo có nên bị cấm hoàn toàn trong công trình?

Không nên cấm, vì Zalo nhanh và tiện tại hiện trường. Điều cần làm là biến trao đổi quan trọng thành bản ghi có mã công trình: yêu cầu thay đổi, xác nhận khối lượng, ảnh hiện trạng. Trao đổi miệng vẫn dùng để phối hợp, nhưng quyết định phải được ghi lại ở nơi hệ thống đọc được. Cách này giữ tốc độ mà không mất bằng chứng.

Chuẩn hóa dữ liệu mất bao lâu?

Thời gian khác nhau theo số công trình và mức độ phân tán, doanh nghiệp tự chọn mốc theo thực tế. Cách làm thực tế là chia giai đoạn: chốt danh mục mã và quy tắc ghi nhận trước, sau đó chuẩn hóa dữ liệu đang chạy, cuối cùng mới mở rộng sang báo cáo và tự động hóa. Nếu làm ngược thứ tự, doanh nghiệp sẽ xây dashboard trên dữ liệu vẫn còn lệch.

Nếu site không chịu nhập dữ liệu vào hệ thống thì làm sao?

Hãy làm cho việc nhập dữ liệu thành điều kiện để được cấp vật tư, tạm ứng hoặc xác nhận khối lượng. Khi site thấy nhập dữ liệu giúp mình được duyệt nhanh hơn, hành vi sẽ đổi. Đồng thời cần giảm số trường phải nhập và cho nhập ngay trên điện thoại tại hiện trường, vì nhập lại ở văn phòng là nguyên nhân chính khiến dữ liệu bị bỏ qua.

Có cần AI để hợp nhất dữ liệu không?

Chỉ cần khi khối lượng bản ghi lớn và việc rà tay dễ sót. AI hữu ích ở khâu phát hiện bản ghi thiếu mã, khối lượng lệch giữa các phân hệ và gợi ý danh sách cần kiểm tra. Với doanh nghiệp ít công trình, một danh mục mã chuẩn cùng quy tắc ghi nhận rõ thường đã đủ. AI không sửa được dữ liệu phân tán; nó chỉ khuếch đại chất lượng dữ liệu sẵn có.

Checklist: doanh nghiệp của bạn có vấn đề này không?

□Mỗi phòng ban giữ một bản sao dữ liệu công trình riêng
□BOQ tồn tại nhiều phiên bản Excel và không rõ bản nào có hiệu lực
□Trao đổi quan trọng với khách và thầu phụ chỉ nằm trên Zalo
□Bản ghi dữ liệu không gắn mã công trình hoặc mã hạng mục
□Báo cáo tuần phải tổng hợp tay từ nhiều nguồn
□Không có lịch sử thay đổi cho dữ liệu quan trọng
□Không rõ ai sở hữu và chịu trách nhiệm từng loại dữ liệu
□Từng xảy ra tranh luận trong họp vì ba người đọc ba con số khác nhau

Đọc kết quả: 0–2 ô = dữ liệu khá gọn; 3–5 ô = cần chốt danh mục mã và quy tắc ghi nhận; 6–8 ô = nên xử lý trước khi triển khai dashboard hoặc AI.

Kết luận

Dữ liệu phân tán không phải vấn đề công cụ mà là vấn đề quy tắc: ai ghi, ghi ở đâu, gắn vào công trình nào. Doanh nghiệp không cần thay hết công cụ đang dùng, chỉ cần chốt một danh mục mã chung và buộc mọi dữ liệu quan trọng được ghi một lần tại nơi phát sinh. Khi con số đã hội tụ, mọi việc phía sau — báo cáo, kiểm soát chi phí, dashboard, AI — mới có nền để đứng.
